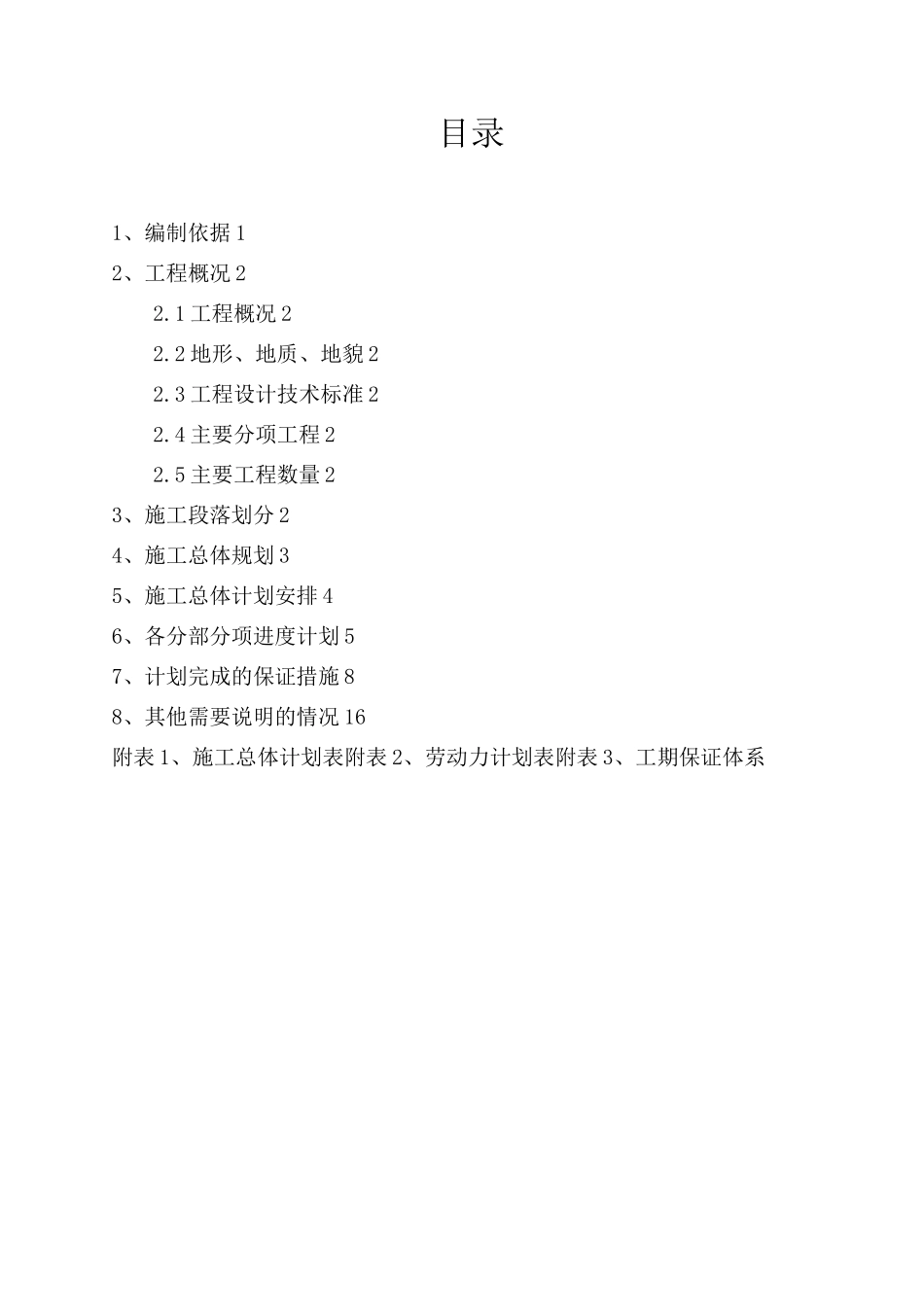

日期:2016年12月28日XX公路改扩建工程(二标段)总体施工进度计划建设单位监理单位施工单位目录1、编制依据12、工程概况22
1工程概况22
2地形、地质、地貌22
3工程设计技术标准22
4主要分项工程22

5主要工程数量23、施工段落划分24、施工总体规划35、施工总体计划安排46、各分部分项进度计划57、计划完成的保证措施88、其他需要说明的情况16附表1、施工总体计划表附表2、劳动力计划表附表3、工期保证体系S211鸭池河至清镇凤凰山段公路改扩建工程二标段总体施工进度计划一、编制依据与原则1、S211鸭池河至清镇凤凰山段公路改扩建工程二标段施工图设计
2、与业主签订的施工合同
3、现行公路工程设计、施工规范、验收评定标准
4、施工现场实地勘察、调查资料
5、我单位积累的施工技术、施工成果、施工方法以及以前从事同类工程的施工经验
6、土地移交进度
7、拟投入的人力、材料、机械等资源
8、S211鸭池河至清镇凤凰山段公路改扩建工程二标段实际情况和季节等影响因素
二、工程概况1
工程概述本项目二标段起点为王庄乡顺接本项目一标段终点
起点桩号K20+400,路线沿老路向东南方向行进至王庄乡
新建跳蹬河中桥(K26+475)跨过跳蹬河,下穿林织铁路(K28+532
33),与县道069形成平面交叉,接现状奶牛场公路,与原乡村道路平交后,下穿贵黔高速平寨中桥(K34+773
949),至终点凤凰山,二标段终点桩号K41+773
979,路线全长21
248Km(其中短链125
沿线地形、地质、气候、水文等自然地理特征情况项目地处云贵高原中部的中低山地带,测区属北亚热带季风湿润气候
年平均气温14
1°C,无霜期283天,夏无酷暑,冬无严寒,雨量充沛,季风明显,冬半年盛行东北风,夏半年盛行偏南风,灾害气候主要为干旱、倒春寒、冰雹、凝冻、洪涝等
气候温和,四季
