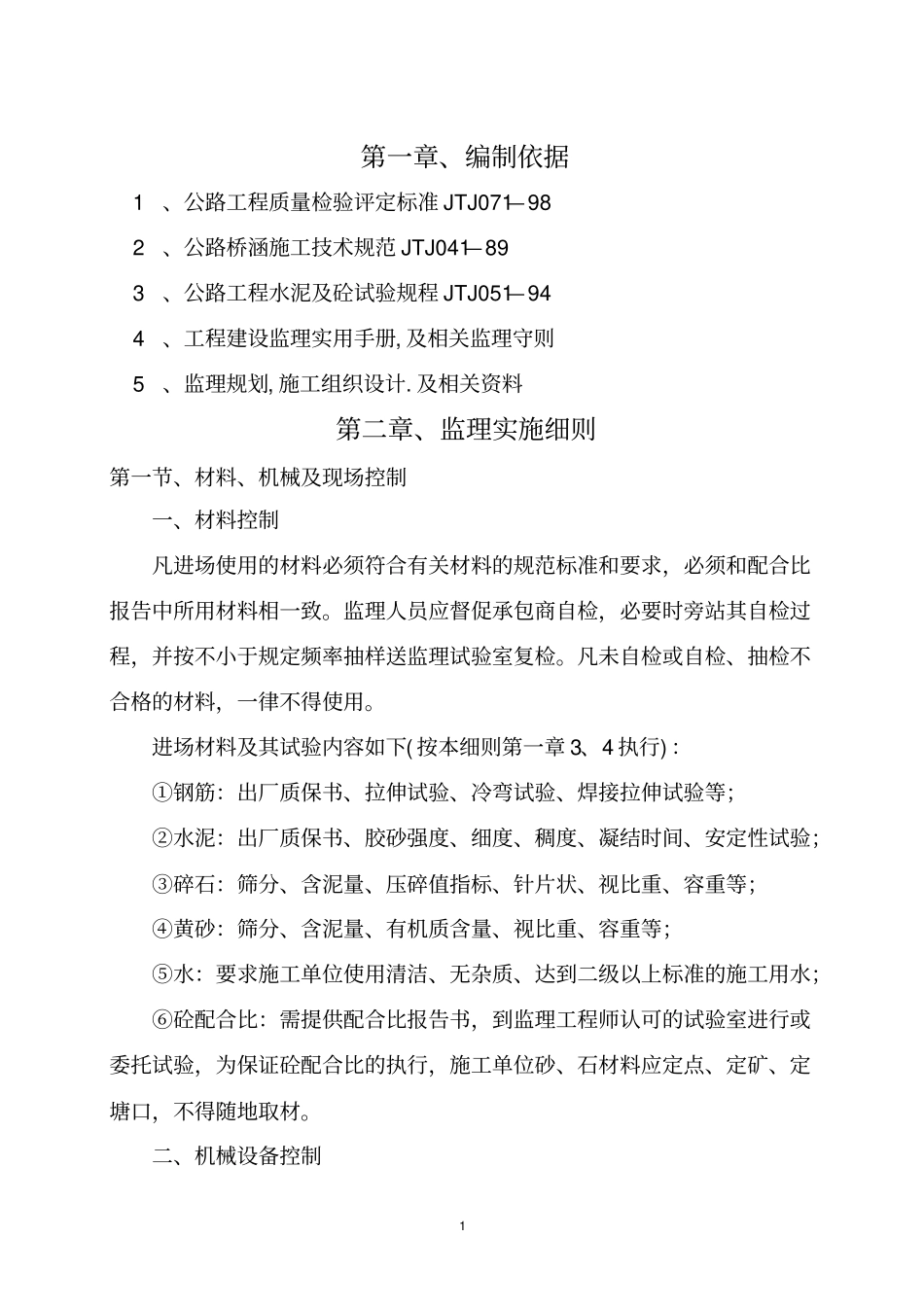

1第一章、编制依据1、公路工程质量检验评定标准JTJ071—982、公路桥涵施工技术规范JTJ041—893、公路工程水泥及砼试验规程JTJ051—944、工程建设监理实用手册,及相关监理守则5、监理规划,施工组织设计
及相关资料第二章、监理实施细则第一节、材料、机械及现场控制一、材料控制凡进场使用的材料必须符合有关材料的规范标准和要求,必须和配合比报告中所用材料相一致
监理人员应督促承包商自检,必要时旁站其自检过程,并按不小于规定频率抽样送监理试验室复检
凡未自检或自检、抽检不合格的材料,一律不得使用
进场材料及其试验内容如下(按本细则第一章3、4执行):①钢筋:出厂质保书、拉伸试验、冷弯试验、焊接拉伸试验等;②水泥:出厂质保书、胶砂强度、细度、稠度、凝结时间、安定性试验;③碎石:筛分、含泥量、压碎值指标、针片状、视比重、容重等;④黄砂:筛分、含泥量、有机质含量、视比重、容重等;⑤水:要求施工单位使用清洁、无杂质、达到二级以上标准的施工用水;⑥砼配合比:需提供配合比报告书,到监理工程师认可的试验室进行或委托试验,为保证砼配合比的执行,施工单位砂、石材料应定点、定矿、定塘口,不得随地取材

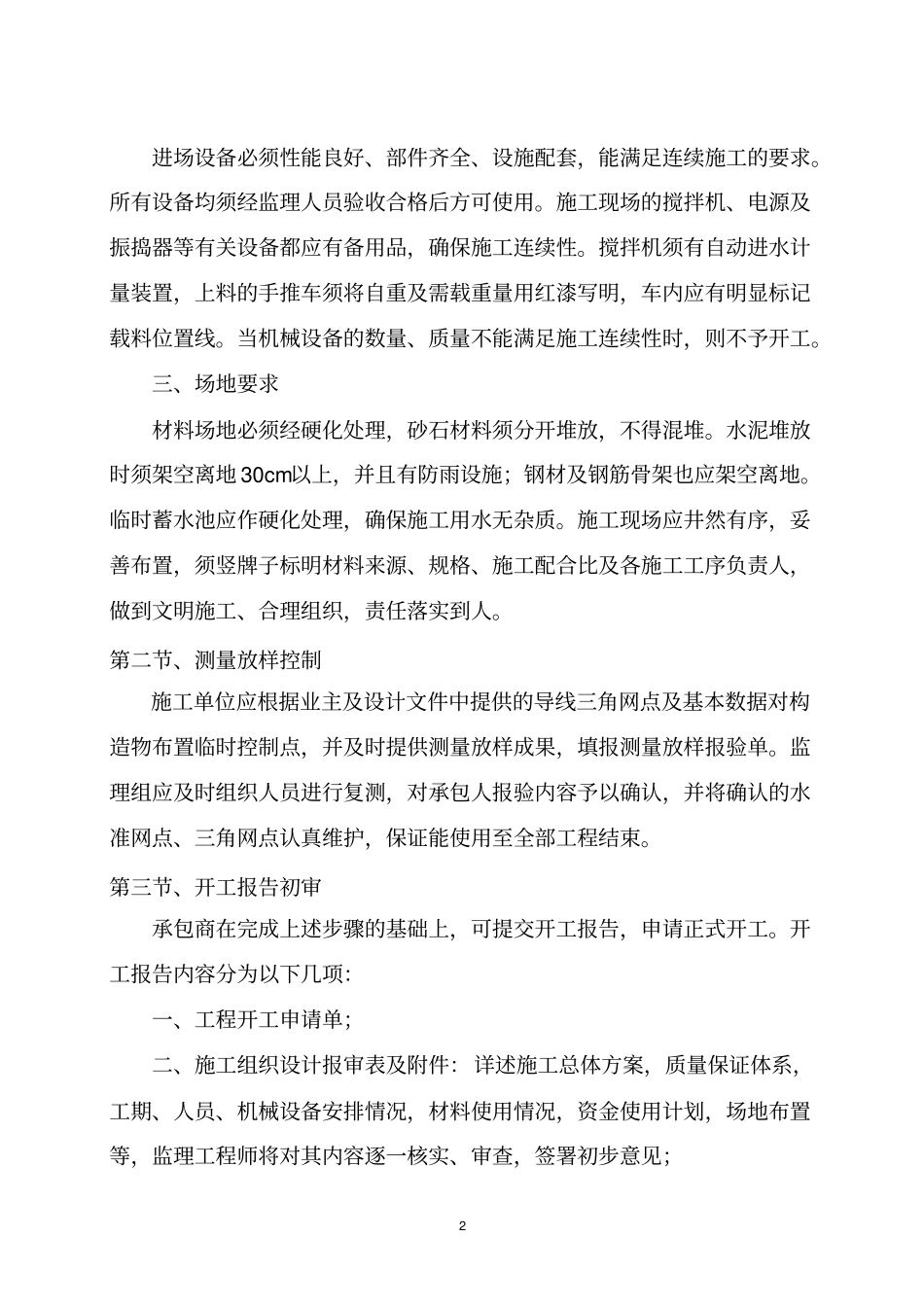

二、机械设备控制2进场设备必须性能良好、部件齐全、设施配套,能满足连续施工的要求
所有设备均须经监理人员验收合格后方可使用
施工现场的搅拌机、电源及振捣器等有关设备都应有备用品,确保施工连续性
搅拌机须有自动进水计量装置,上料的手推车须将自重及需载重量用红漆写明,车内应有明显标记载料位置线
当机械设备的数量、质量不能满足施工连续性时,则不予开工
三、场地要求材料场地必须经硬化处理,砂石材料须分开堆放,不得混堆
水泥堆放时须架空离地30cm以上,并且有防雨设施;钢材及钢筋骨架也应架空离地
临时蓄水池应作硬化处理,确保施工用水无杂质

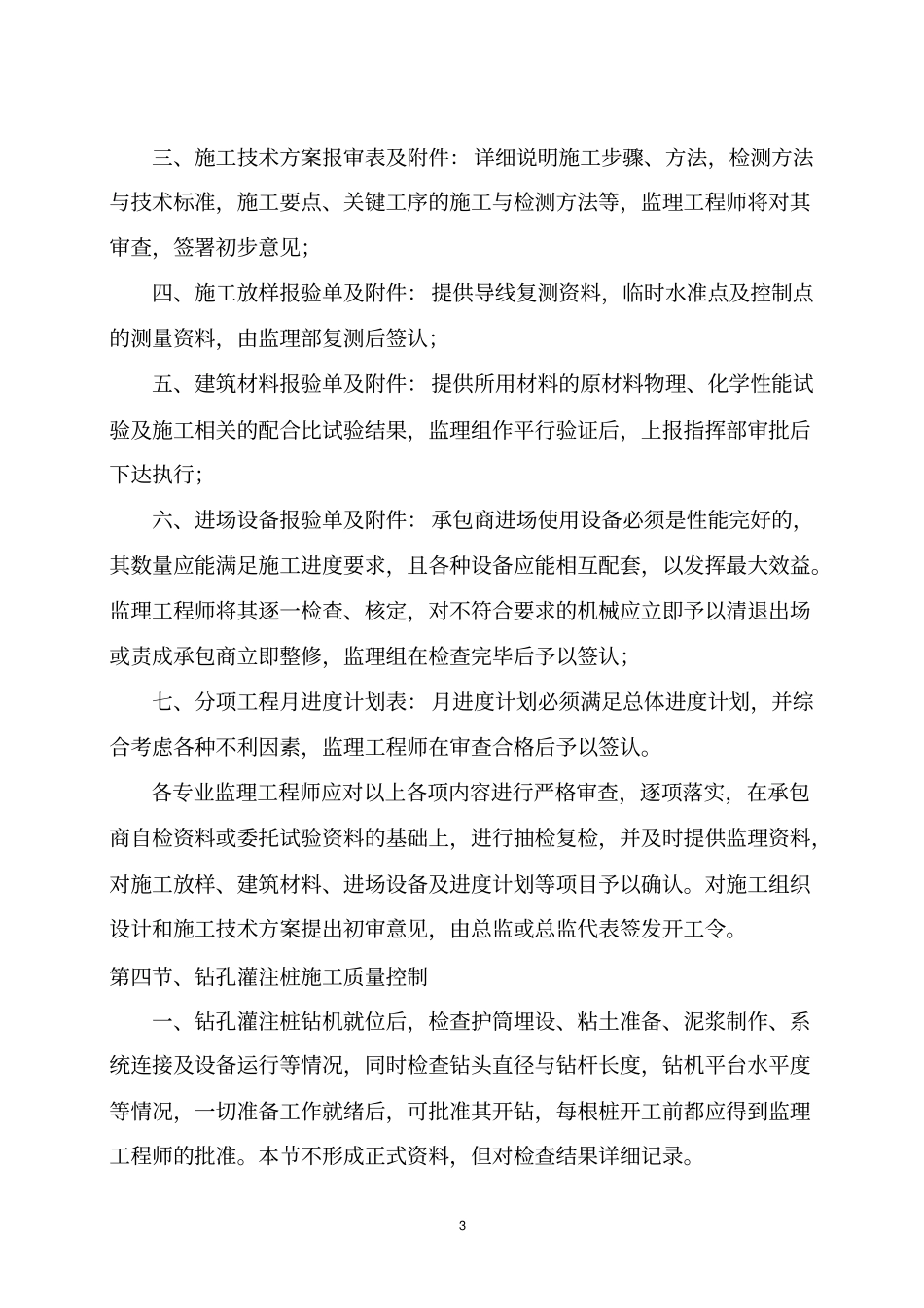

施工现场应井然有序,妥善布置,须竖牌子标明材料来源、规格、施
