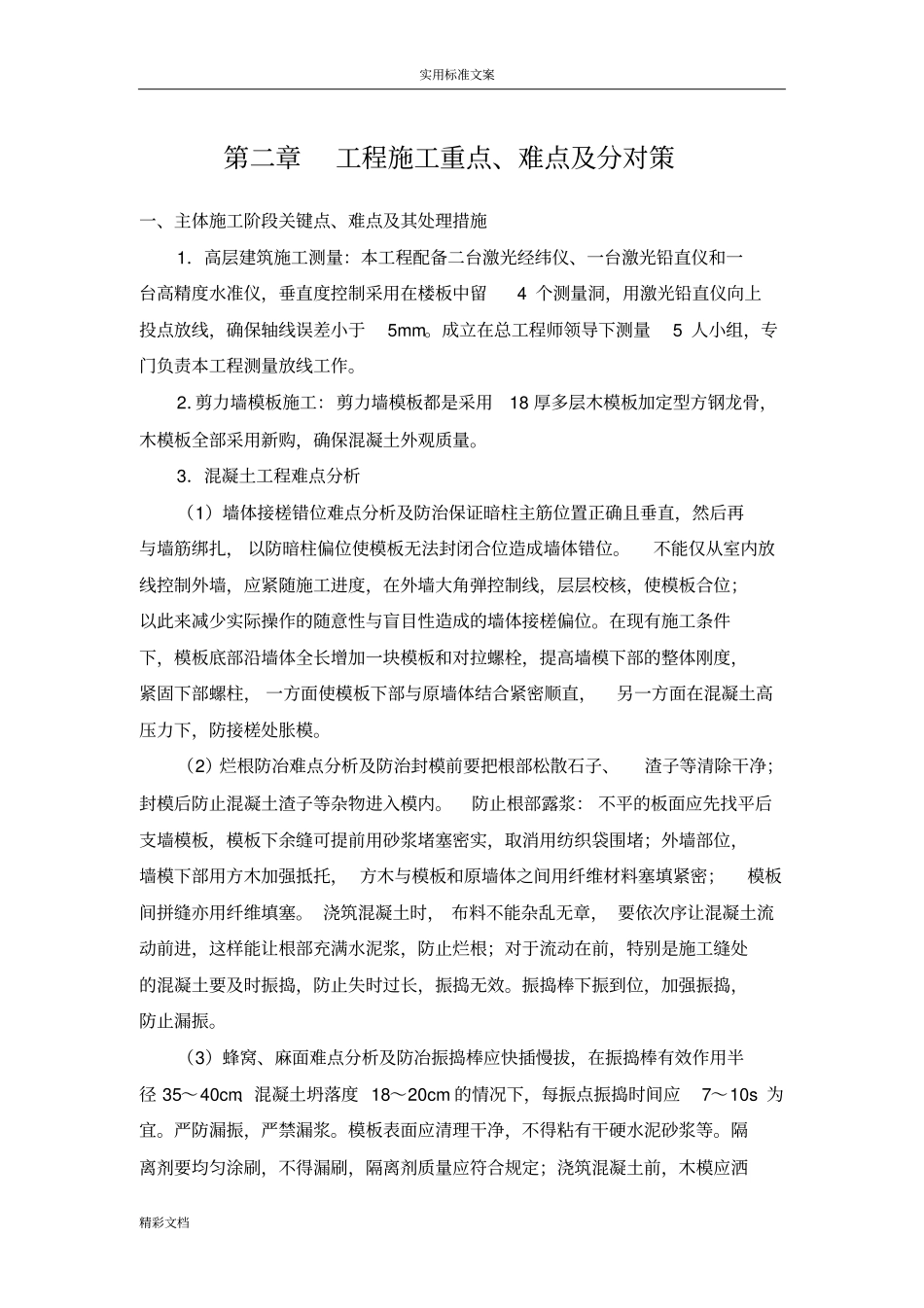

实用标准文案精彩文档第二章工程施工重点、难点及分对策一、主体施工阶段关键点、难点及其处理措施1.高层建筑施工测量:本工程配备二台激光经纬仪、一台激光铅直仪和一台高精度水准仪,垂直度控制采用在楼板中留4个测量洞,用激光铅直仪向上投点放线,确保轴线误差小于5mm
成立在总工程师领导下测量5人小组,专门负责本工程测量放线工作
2.剪力墙模板施工:剪力墙模板都是采用18厚多层木模板加定型方钢龙骨,木模板全部采用新购,确保混凝土外观质量
3.混凝土工程难点分析(1)墙体接槎错位难点分析及防治保证暗柱主筋位置正确且垂直,然后再与墙筋绑扎,以防暗柱偏位使模板无法封闭合位造成墙体错位
不能仅从室内放线控制外墙,应紧随施工进度,在外墙大角弹控制线,层层校核,使模板合位;以此来减少实际操作的随意性与盲目性造成的墙体接槎偏位
在现有施工条件下,模板底部沿墙体全长增加一块模板和对拉螺栓,提高墙模下部的整体刚度,紧固下部螺柱,一方面使模板下部与原墙体结合紧密顺直,另一方面在混凝土高压力下,防接槎处胀模
(2)烂根防冶难点分析及防治封模前要把根部松散石子、渣子等清除干净;封模后防止混凝土渣子等杂物进入模内
防止根部露浆:不平的板面应先找平后支墙模板,模板下余缝可提前用砂浆堵塞密实,取消用纺织袋围堵;外墙部位,墙模下部用方木加强抵托,方木与模板和原墙体之间用纤维材料塞填紧密;模板间拼缝亦用纤维填塞
浇筑混凝土时,布料不能杂乱无章,要依次序让混凝土流动前进,这样能让根部充满水泥浆,防止烂根;对于流动在前,特别是施工缝处的混凝土要及时振捣,防止失时过长,振捣无效
振捣棒下振到位,加强振捣,防止漏振
(3)蜂窝、麻面难点分析及防冶振捣棒应快插慢拔,在振捣棒有效作用半径35~40cm、混凝土坍落度18~20cm的情况下,每振点振捣时间应7~10s为宜
严防漏振,严禁漏浆

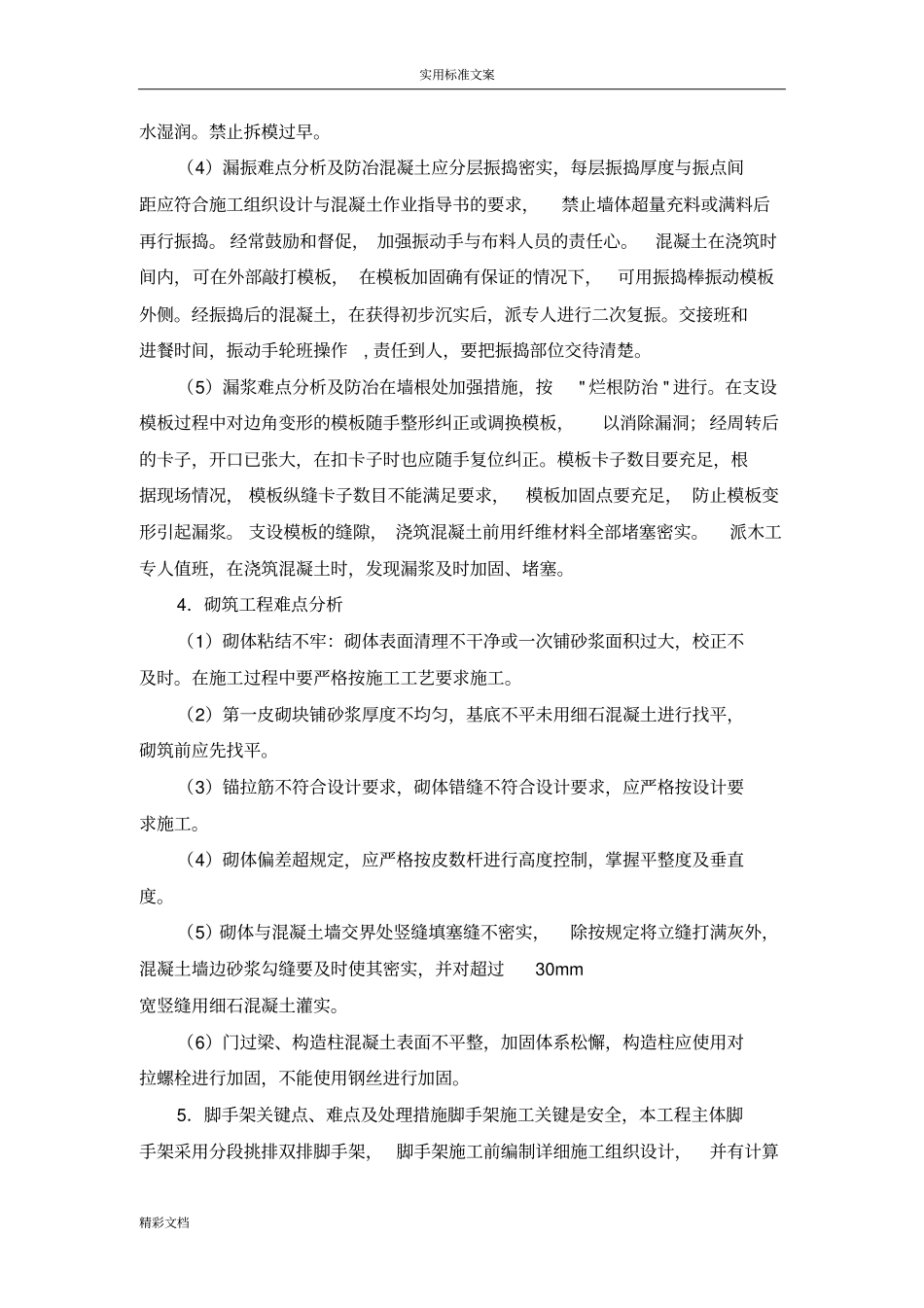

模板表面应清理干净,不得粘有干硬水泥砂浆
