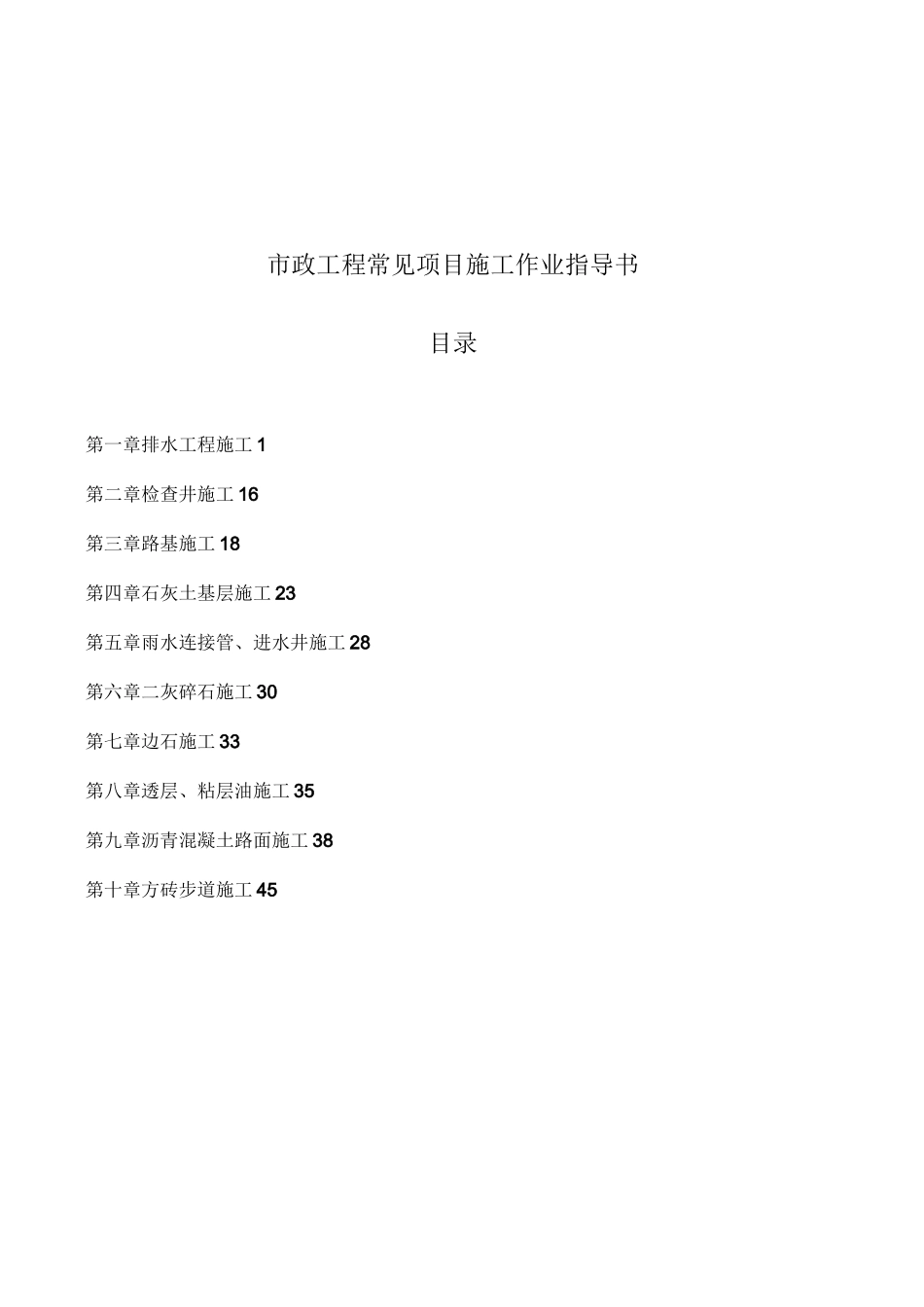

市政工程常见项目施工作业指导书目录第一章排水工程施工1第二章检查井施工16第三章路基施工18第四章石灰土基层施工23第五章雨水连接管、进水井施工28第六章二灰碎石施工30第七章边石施工33第八章透层、粘层油施工35第九章沥青混凝土路面施工38第十章方砖步道施工45第一章排水工程施工1

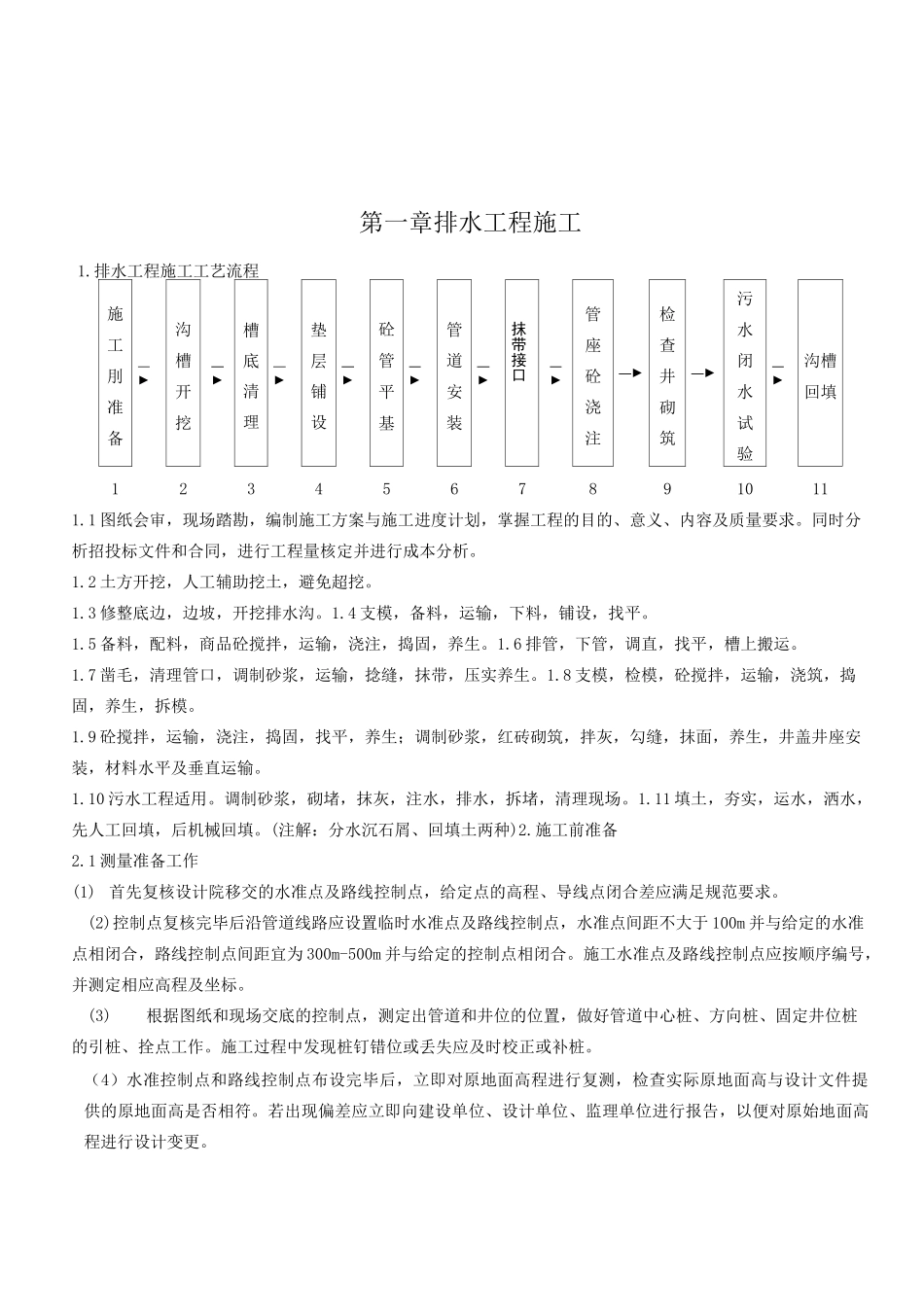

排水工程施工工艺流程施工刖准备―►沟槽开挖—►槽底清理—►垫层铺设—►砼管平基―►管道安装—►抹带接口―►管座砼浇注—►检查井砌筑—►污水闭水试验―►沟槽回填12345678910111
1图纸会审,现场踏勘,编制施工方案与施工进度计划,掌握工程的目的、意义、内容及质量要求
同时分析招投标文件和合同,进行工程量核定并进行成本分析
2土方开挖,人工辅助挖土,避免超挖
3修整底边,边坡,开挖排水沟
4支模,备料,运输,下料,铺设,找平
5备料,配料,商品砼搅拌,运输,浇注,捣固,养生
6排管,下管,调直,找平,槽上搬运
7凿毛,清理管口,调制砂浆,运输,捻缝,抹带,压实养生
8支模,检模,砼搅拌,运输,浇筑,捣固,养生,拆模
9砼搅拌,运输,浇注,捣固,找平,养生;调制砂浆,红砖砌筑,拌灰,勾缝,抹面,养生,井盖井座安装,材料水平及垂直运输
10污水工程适用
调制砂浆,砌堵,抹灰,注水,排水,拆堵,清理现场
11填土,夯实,运水,洒水,先人工回填,后机械回填
(注解:分水沉石屑、回填土两种)2
施工前准备2

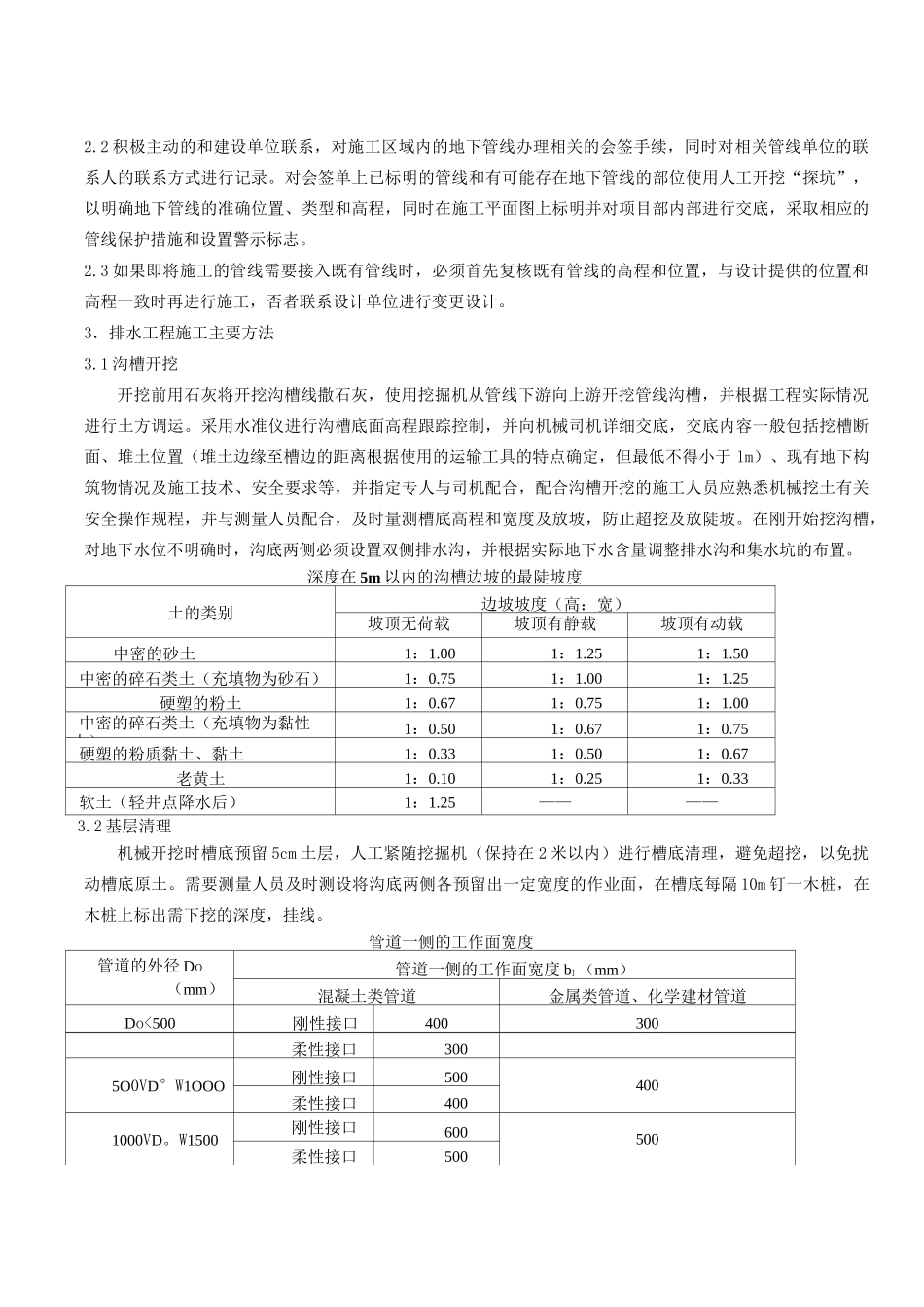

1测量准备工作(1)首先复核设计院移交的水准点及路线控制点,给定点的高程、导线点闭合差应满足规范要求
(2)控制点复核完毕后沿管道线路应设置临时水准点及路线控制点,水准点间距不大于100m并与给定的水准点相闭合,路线控制点间距宜为300m-500m并与给定的控制点相闭合
施工水准点及路线控制点应按顺序编号,并测定相应高程及坐标
(3)根据图纸和现场交底的
