溶洞注浆方案桩基溶洞处理专项方案一、编制依据1、建筑地基基础工程施工质量验收规范及深圳市桩基质量验收规范
2、深圳市坝光精细化工产业园区整体搬迁安置区东区一标工程桩基施工图
3、深圳市坝光精细化工产业园区整体搬迁安置区东区一标桩基地质超前钻报告
二、工程概况工程名称:深圳市坝光精细化工产业园区整体搬迁安置区东区一标建设单位:深圳市龙岗区建筑工务局设计单位:深圳市新城市规划建筑设计有限公司、深圳市工勘岩土工程有限公司监理单位:深圳市华鹏建设监理有限公司质量监督:深圳市龙岗区工程质量监督检验站坪山分站安全监督:深圳市龙岗区施工安全监督站本工程由深圳市龙岗区建筑工务局负责发包建设,工程位于深圳市龙岗区葵涌街2,道葵丰社区丰树山片区,总建筑面积为155650
73m本工程基础采用人工挖孔灌注桩及冲孔灌注桩基础,结构体系现浇钢筋砼框架剪力墙结构,抗震设防烈度7度
三、施工前的准备3、1根据2010年11月01日深圳市坝光精细化工产业园区整体搬迁安置区东区一标桩基地质溶洞方案专题组织讨论会会议精神,我司对相关地质超前钻报告进行了细化、比较、论证
本着“实事求是,面对现实”的精神,2010年11月02日,建设单1溶洞注浆方案位组织设计、监理、勘察、超前钻、施工等相关单位召开了专题会议,拟采取对3-146桩四周进行钻孔注浆加固后;3、2人员组织:项目部专门组织有关技术人员研究学习有关溶洞处理的措施,并且成立了溶洞处理应急小组
施工现场派2名技术人员分两班在工地24小时轮流值班,发现问题及时上报处理
项目部还组织冲孔桩机机长学习溶洞处理的知识,使他们对溶洞处理做到心中有数
总之,在人员组织方面,明确分工,各负其责

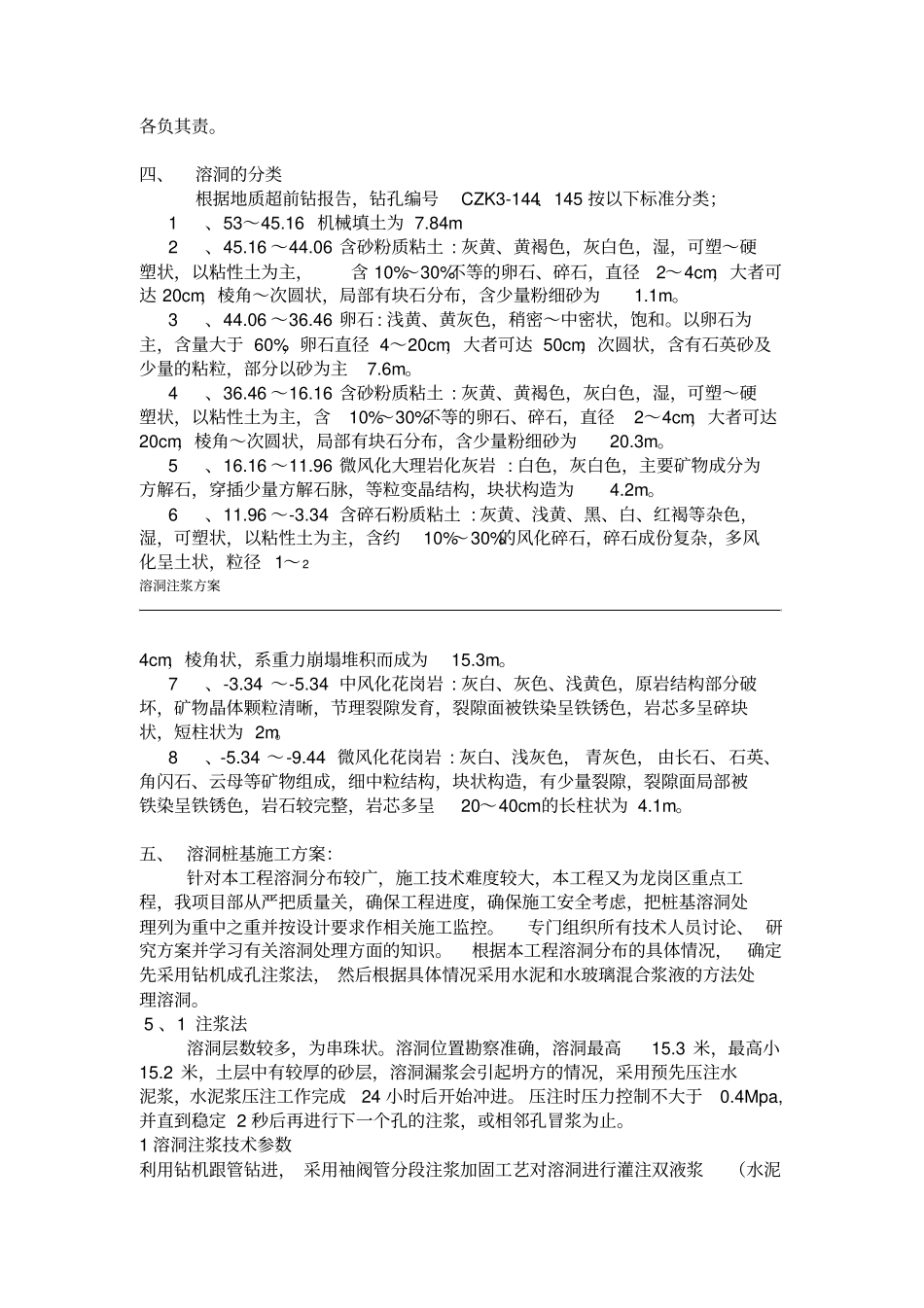

四、溶洞的分类根据地质超前钻报告,钻孔编号CZK3-144、145按以下标准分类;1、53~45
16机械填土为7
84m2、45

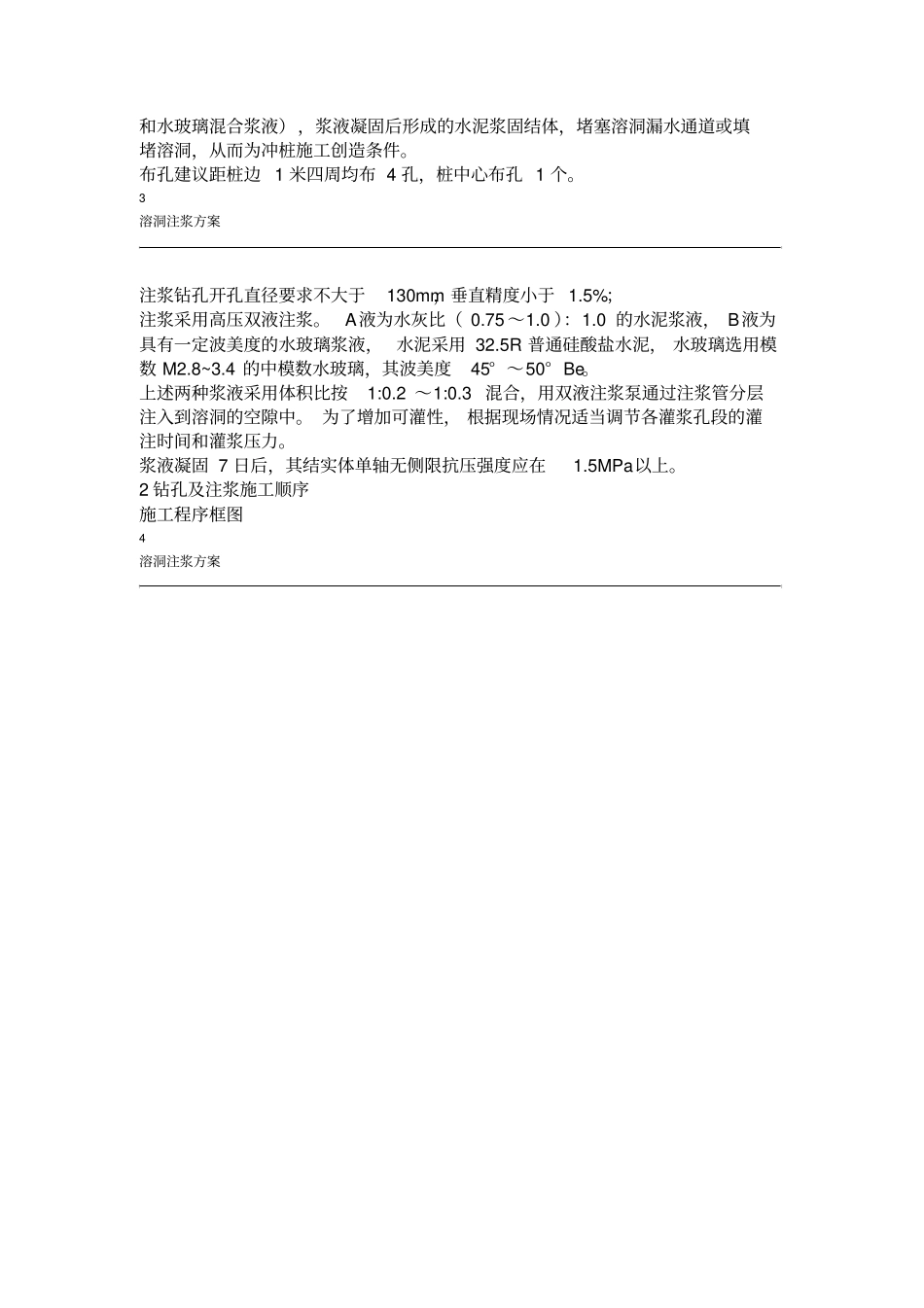

06含砂粉质粘土:灰黄、黄褐色,灰白
