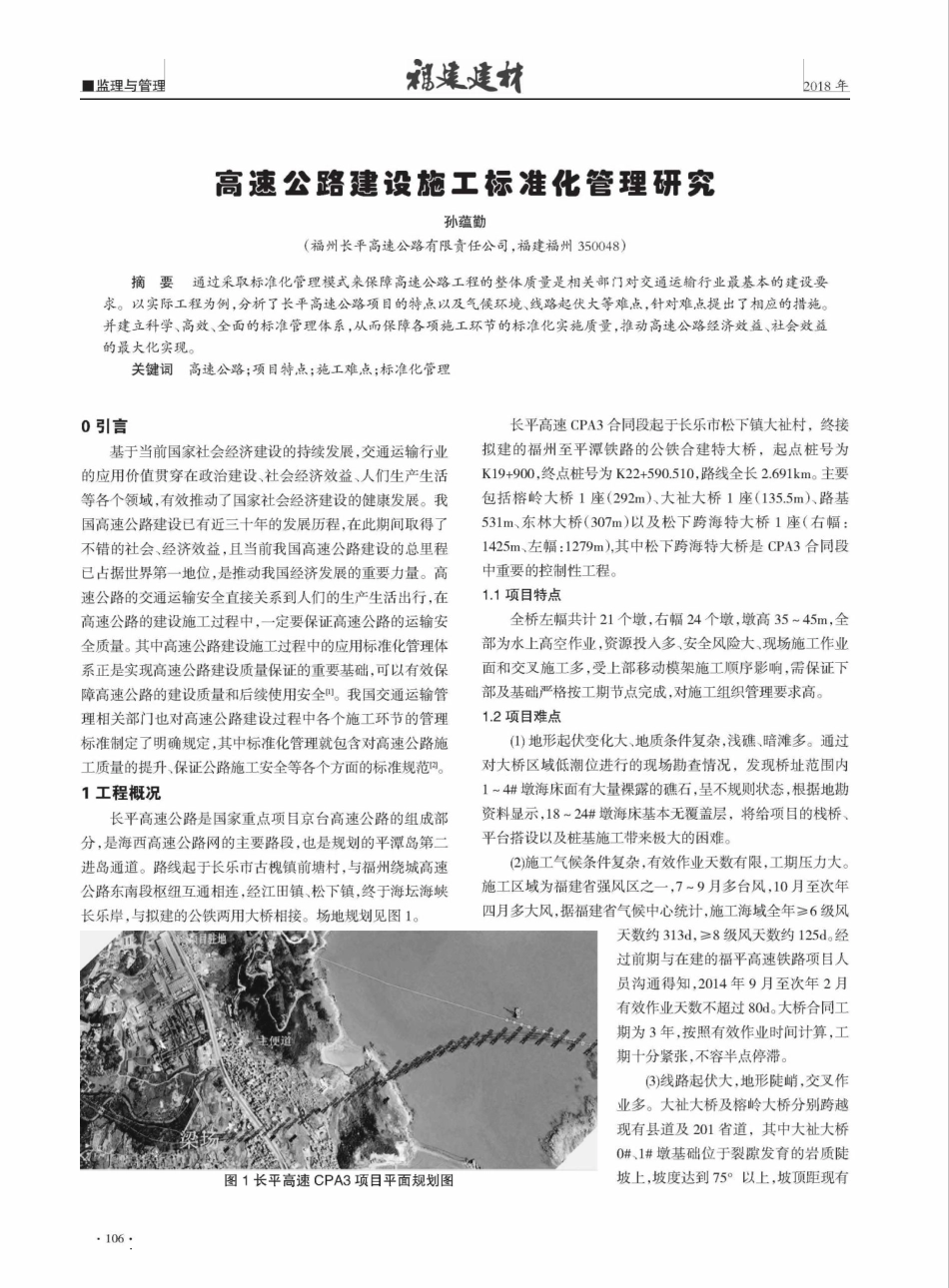

CPA3合同段起于长乐市松下镇大祉村,终接拟建的福州至平潭铁路的公铁合建特大桥,起点桩号为K19+900,终点桩号为K22+590
510,路线全长2
主要包括榕岭大桥1座(292m)、大祉大桥1座(135
5m)、路基531m、东林大桥(307m)以及松下跨海特大桥1座(右幅:1425m、左幅:1279m),其中松下跨海特大桥是CPA3合同段中重要的控制性工程
1项目特点全桥左幅共计21个墩,右幅24个墩,墩高35~45m,全部为水上高空作业,资源投人多、安全风险大、现场施工作业面和交叉施工多,受上部移动模架施工顺序影响,需保证下部及基础严格按工期节点完成,对施工组织管理要求高
2项目难点(1)地形起伏变化大、地质条件复杂,浅礁、暗滩多
通过对大桥区域低潮位进行的现场勘查情况,发现桥址范围内1〜4#墩海床面有大量裸露的礁石,呈不规则状态,根据地勘资料显示,18~24#墩海床基本无覆盖层,将给项目的栈桥、平台搭设以及桩基施工带来极大的困难
(2)施工气候条件复杂,有效作业天数有限,工期压力大
施工区域为福建省强风区之一,7~9月多台风,10月至次年四月多大风,据福建省气候中心统计,施工海域全年&6级风天数约313d,;&8级风天数约125d
经过前期与在建的福平高速铁路项目人员沟通得知,2014年9月至次年2月有效作业天数不超过80d
大桥合同工期为3年,按照有效作业时间计算,工期十分紧张,不容半点停滞
(3)线路起伏大,地形陡峭,交叉作业多

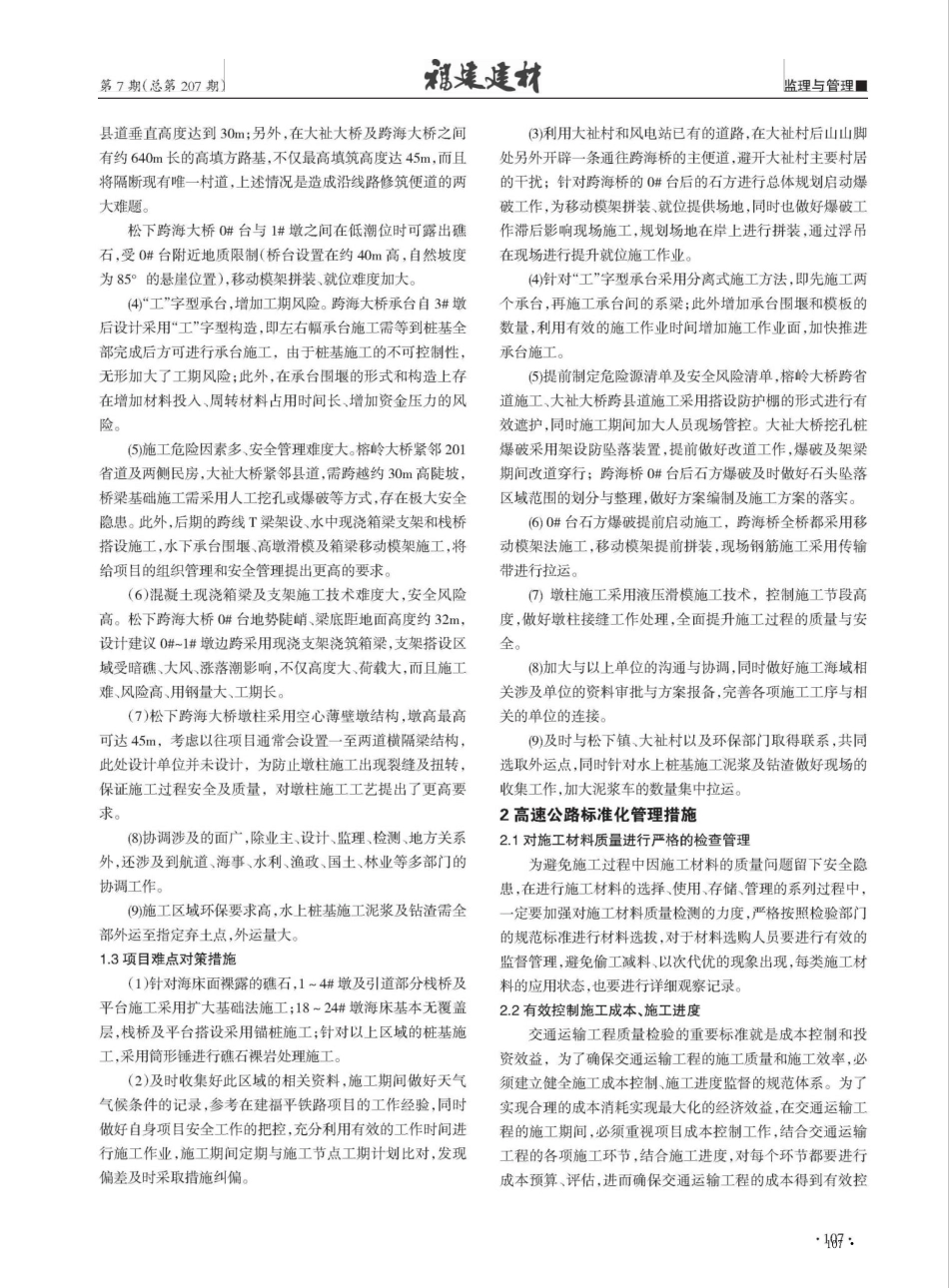

大祉大桥及榕岭大桥分别跨越现有县道及201省道,其中大祉大桥0#、1#墩基础位于裂隙发育的岩质陡坡上,坡度达到75°以上,坡顶距现有•106•第7期(总第207期)监理与管理■县道垂直高度达到30m;另外,在大祉大桥及跨海大桥之间有约640m长的高填方路基,不仅最高填筑高度达45m,而且将隔断现有唯一村道,上述情况
