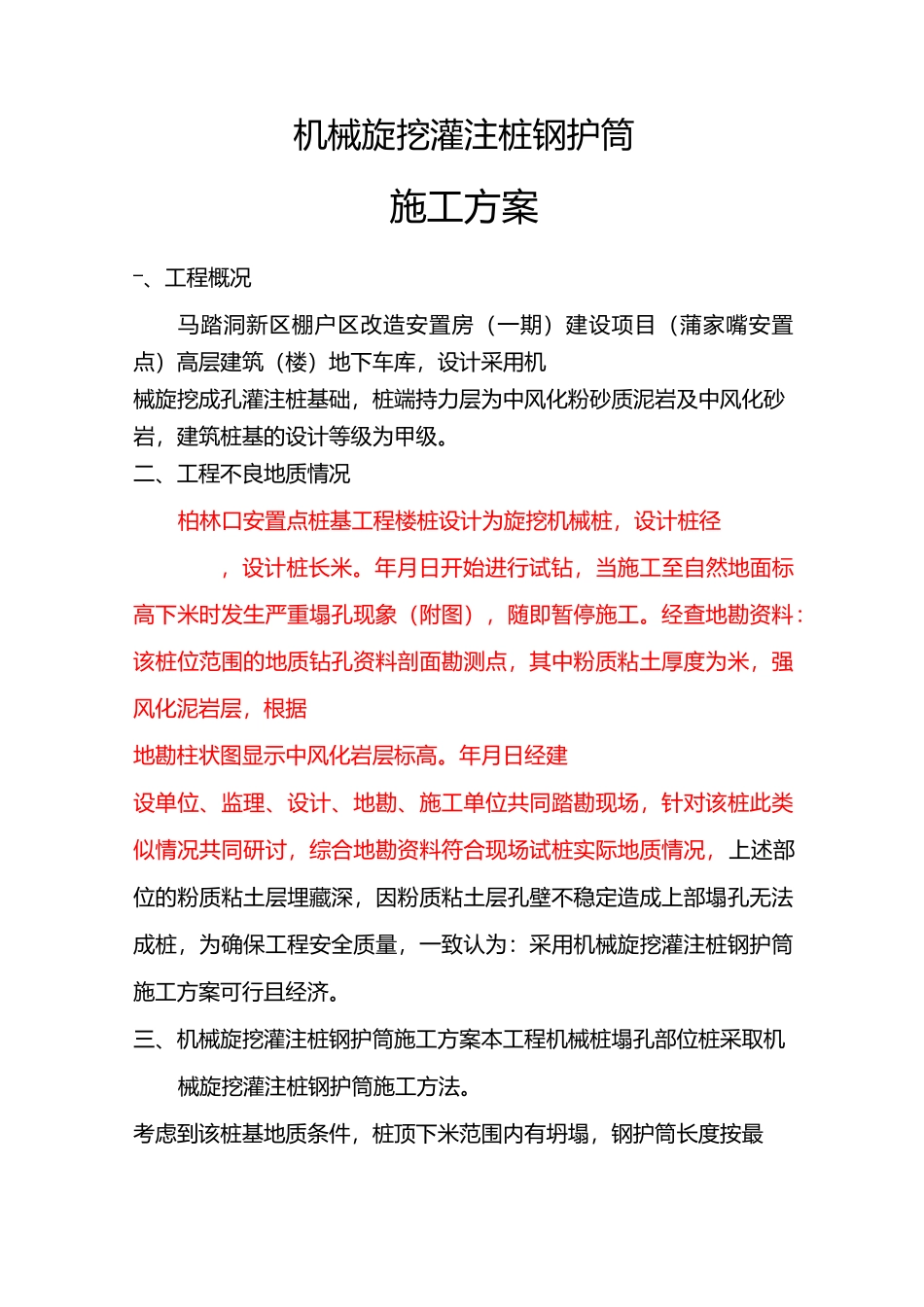

机械旋挖灌注桩钢护筒施工方案―、工程概况马踏洞新区棚户区改造安置房(一期)建设项目(蒲家嘴安置点)高层建筑(楼)地下车库,设计采用机械旋挖成孔灌注桩基础,桩端持力层为中风化粉砂质泥岩及中风化砂岩,建筑桩基的设计等级为甲级
二、工程不良地质情况柏林口安置点桩基工程楼桩设计为旋挖机械桩,设计桩径,设计桩长米
年月日开始进行试钻,当施工至自然地面标高下米时发生严重塌孔现象(附图),随即暂停施工
经查地勘资料:该桩位范围的地质钻孔资料剖面勘测点,其中粉质粘土厚度为米,强风化泥岩层,根据地勘柱状图显示中风化岩层标高
年月日经建设单位、监理、设计、地勘、施工单位共同踏勘现场,针对该桩此类似情况共同研讨,综合地勘资料符合现场试桩实际地质情况,上述部位的粉质粘土层埋藏深,因粉质粘土层孔壁不稳定造成上部塌孔无法成桩,为确保工程安全质量,一致认为:采用机械旋挖灌注桩钢护筒施工方案可行且经济
三、机械旋挖灌注桩钢护筒施工方案本工程机械桩塌孔部位桩采取机械旋挖灌注桩钢护筒施工方法

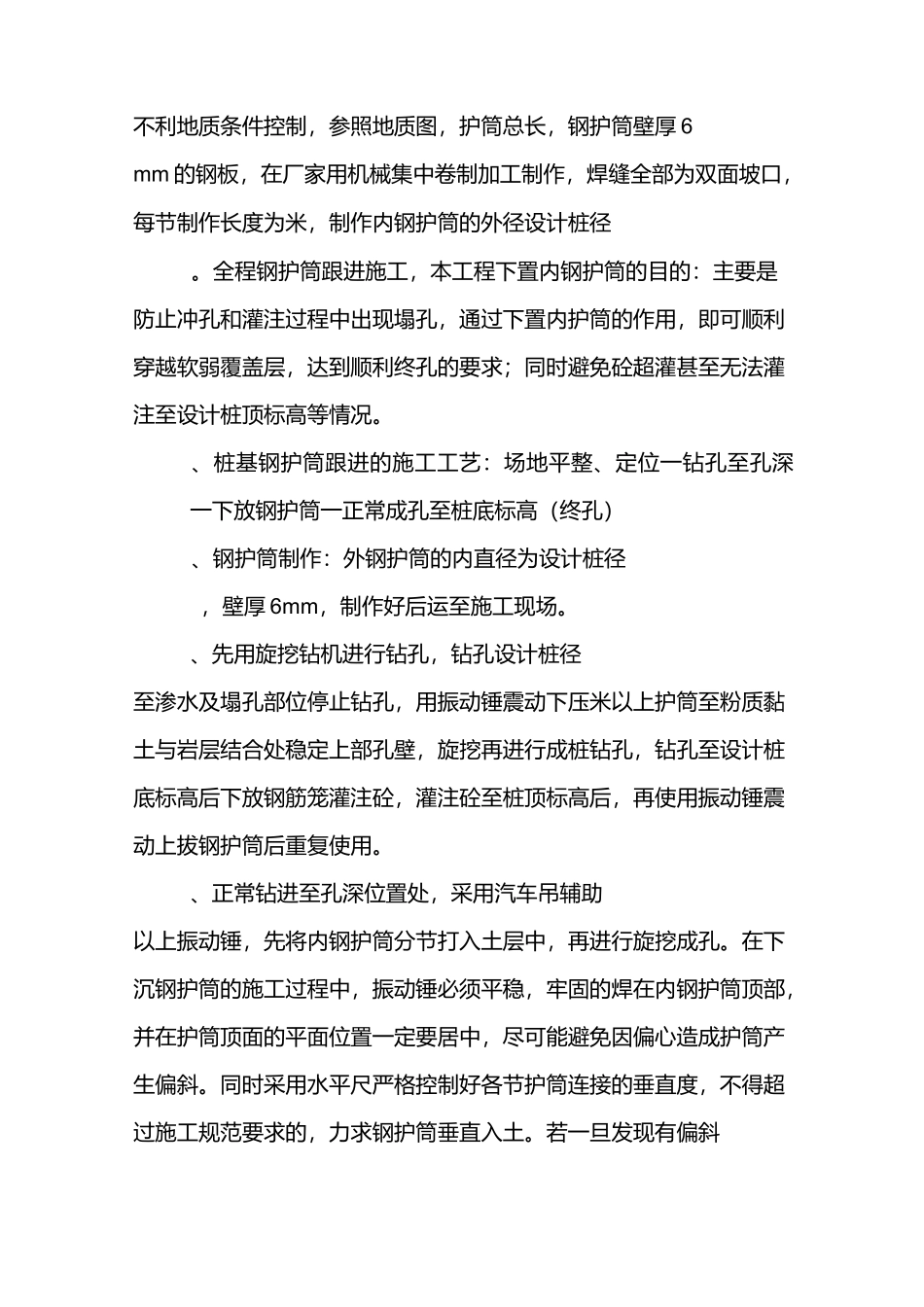

考虑到该桩基地质条件,桩顶下米范围内有坍塌,钢护筒长度按最不利地质条件控制,参照地质图,护筒总长,钢护筒壁厚6mm的钢板,在厂家用机械集中卷制加工制作,焊缝全部为双面坡口,每节制作长度为米,制作内钢护筒的外径设计桩径
全程钢护筒跟进施工,本工程下置内钢护筒的目的:主要是防止冲孔和灌注过程中出现塌孔,通过下置内护筒的作用,即可顺利穿越软弱覆盖层,达到顺利终孔的要求;同时避免砼超灌甚至无法灌注至设计桩顶标高等情况
、桩基钢护筒跟进的施工工艺:场地平整、定位一钻孔至孔深一下放钢护筒一正常成孔至桩底标高(终孔)、钢护筒制作:外钢护筒的内直径为设计桩径,壁厚6mm,制作好后运至施工现场
、先用旋挖钻机进行钻孔,钻孔设计桩径至渗水及塌孔部位停止钻孔,用振动锤震动下压米以上护筒至粉质黏土与岩层结合处稳定上部孔壁,旋挖再进行成桩钻孔,钻
