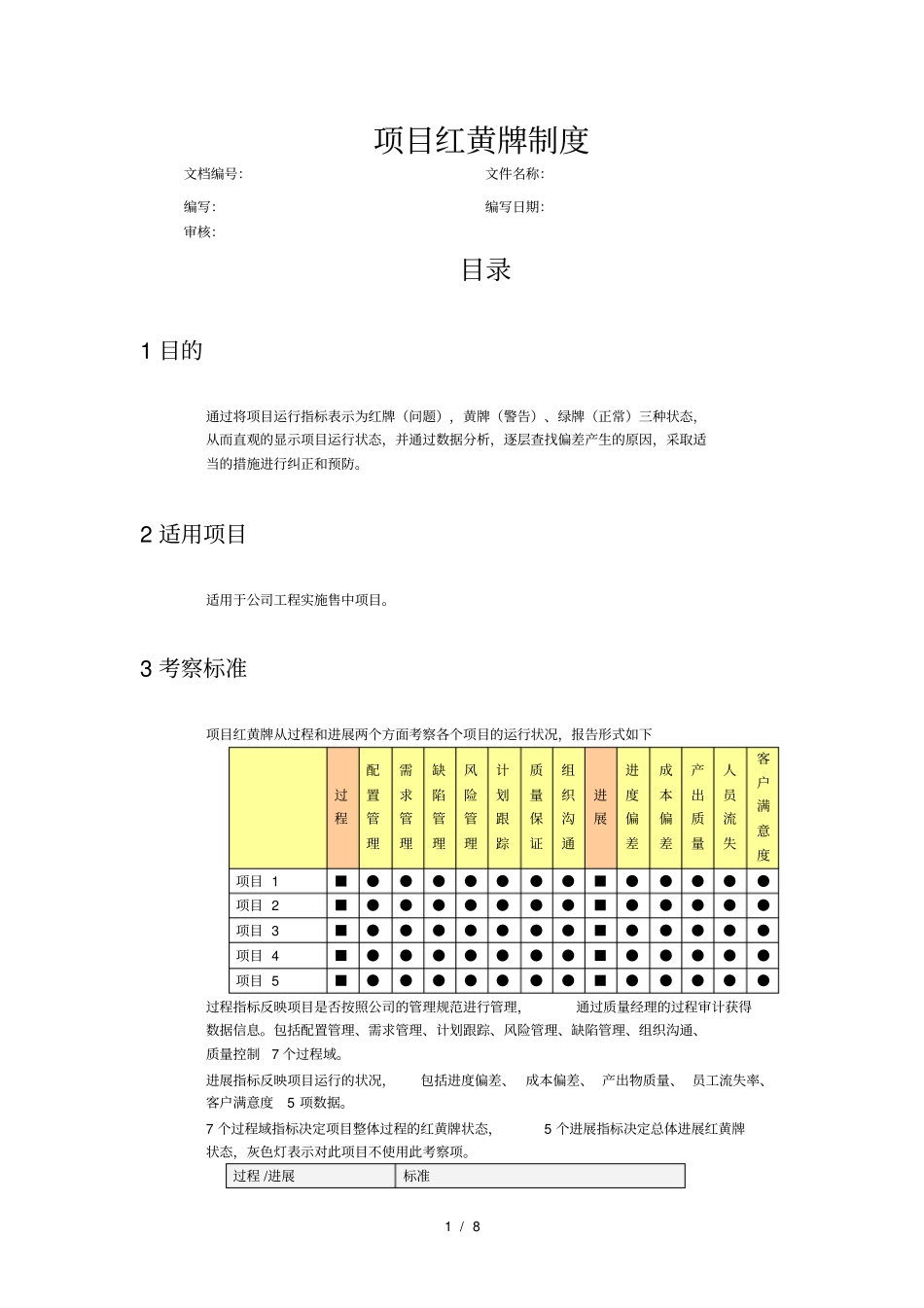

1/8项目红黄牌制度文档编号:文件名称:编写:编写日期:审核:目录1目的通过将项目运行指标表示为红牌(问题),黄牌(警告)、绿牌(正常)三种状态,从而直观的显示项目运行状态,并通过数据分析,逐层查找偏差产生的原因,采取适当的措施进行纠正和预防
2适用项目适用于公司工程实施售中项目
3考察标准项目红黄牌从过程和进展两个方面考察各个项目的运行状况,报告形式如下过程配置管理需求管理缺陷管理风险管理计划跟踪质量保证组织沟通进展进度偏差成本偏差产出质量人员流失客户满意度项目1■●●●●●●●■●●●●●项目2■●●●●●●●■●●●●●项目3■●●●●●●●■●●●●●项目4■●●●●●●●■●●●●●项目5■●●●●●●●■●●●●●过程指标反映项目是否按照公司的管理规范进行管理,通过质量经理的过程审计获得数据信息
包括配置管理、需求管理、计划跟踪、风险管理、缺陷管理、组织沟通、质量控制7个过程域
进展指标反映项目运行的状况,包括进度偏差、成本偏差、产出物质量、员工流失率、客户满意度5项数据
7个过程域指标决定项目整体过程的红黄牌状态,5个进展指标决定总体进展红黄牌状态,灰色灯表示对此项目不使用此考察项

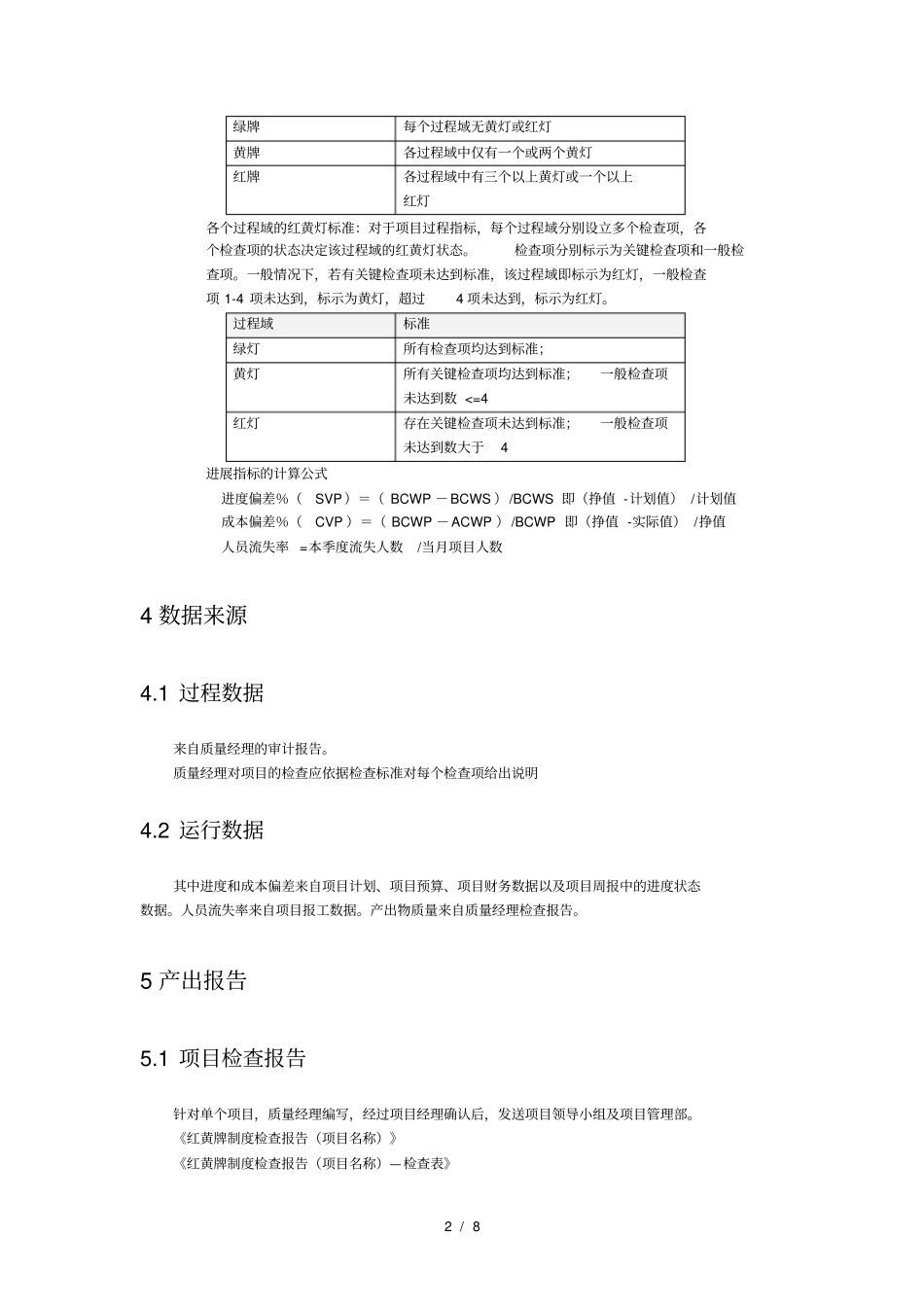

过程/进展标准2/8绿牌每个过程域无黄灯或红灯黄牌各过程域中仅有一个或两个黄灯红牌各过程域中有三个以上黄灯或一个以上红灯各个过程域的红黄灯标准:对于项目过程指标,每个过程域分别设立多个检查项,各个检查项的状态决定该过程域的红黄灯状态
检查项分别标示为关键检查项和一般检查项
一般情况下,若有关键检查项未达到标准,该过程域即标示为红灯,一般检查项1-4项未达到,标示为黄灯,超过4项未达到,标示为红灯
过程域标准绿灯所有检查项均达到标准;黄灯所有关键检查项均达到标准;一般检查项未达到数
