空心墩墩身施工控制要点桥墩为空心墩,分两次浇注:第一次浇注下部实体段及空心段,第二次浇注上部实体段
墩台施工采用定制的整体桁架大块钢模,由具有专业资质的厂家制作,保证加工精度;经试拼、组装、检验合格后,涂油防锈投入使用
模板支立前精确放样结构轮廓线,为了保证模板拼装后的垂直度符合要求,基底精确找平,误差控制在2mm内
模板设计时已考虑机械吊装、模板垂直度、几何形状等指标要求
混凝土集中拌和,采用混凝土罐车运输,汽车泵车泵送入模,插入式振捣棒振捣
混凝土采用洒水、塑料薄膜包裹等方法养护
一、第一次浇筑混凝土(1)原材料控制钢筋进场后按不同的钢种、等级、牌号、规格及生产厂家分批验收分别堆存;设立识别标志;钢筋的表面保持洁净,使用前应将表面油渍、漆皮、磷锈等清除干净
钢筋平直,无局部弯折,成盘的钢筋和弯曲钢筋调直后使用
(2)钢筋制作钢筋采用闪光对焊连接
承台施工时一部分主筋已引出承台表面,承台预留墩身钢筋和墩身上部钢筋连接采用电渣压力焊,墩身钢筋按设计长度一次性对焊完成,人工配合吊车进行安装
所有主筋同一水平截面接头数量满足小于35%要求设置
墩身钢筋下料前进行编号,并按编号分类存放,保证施工中满足规范要求
(3)搭设脚手架为钢筋安装、支立模板、混凝土浇筑提供工作平台,第一次墩身砼浇注完毕后即搭设双排碗扣式脚手架
脚手架的纵横间距均设置为120cm脚手架高于墩身顶1m
在脚手架的四周安装防落安全网,为便于工人上下操作在脚手架内部搭设爬梯
(4)钢筋绑扎钢筋绑扎过程中,钢筋交叉点采用扎丝绑扎牢固,箍筋和主筋交叉点每隔一根点焊一圈,保证钢筋骨架的整体性稳定
为防止墩身施工时人员上下造成钢筋骨架变形,墩内竖向钢筋与箍筋交叉点全部进行点焊
为保证保护层厚度,在钢筋与模板之间设置混凝土垫块,每1m梅花形放置一处

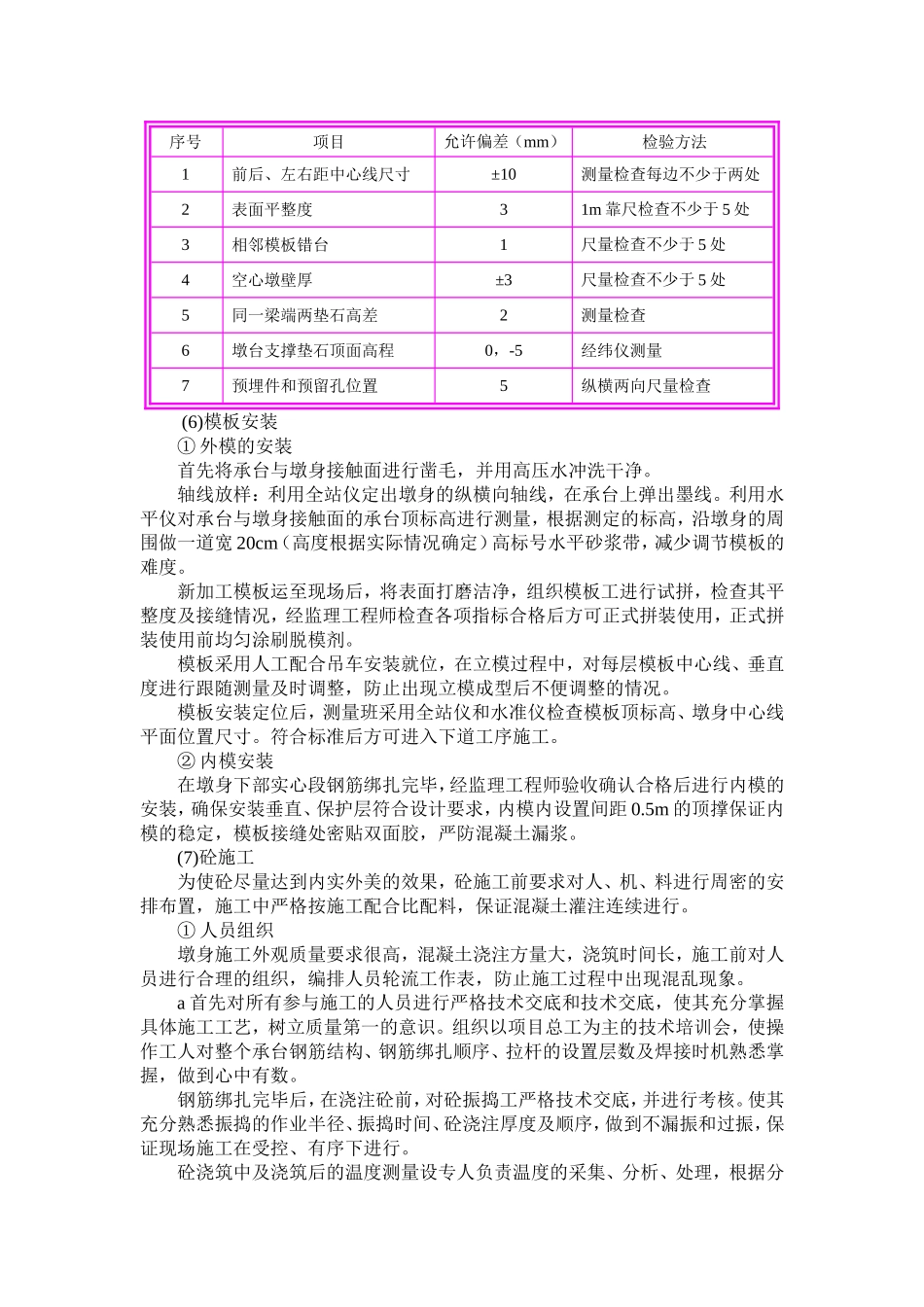

(5)模板加工为使墩身砼达到内实外美的效果,减少模板分块过多带来的砼接缝,影
