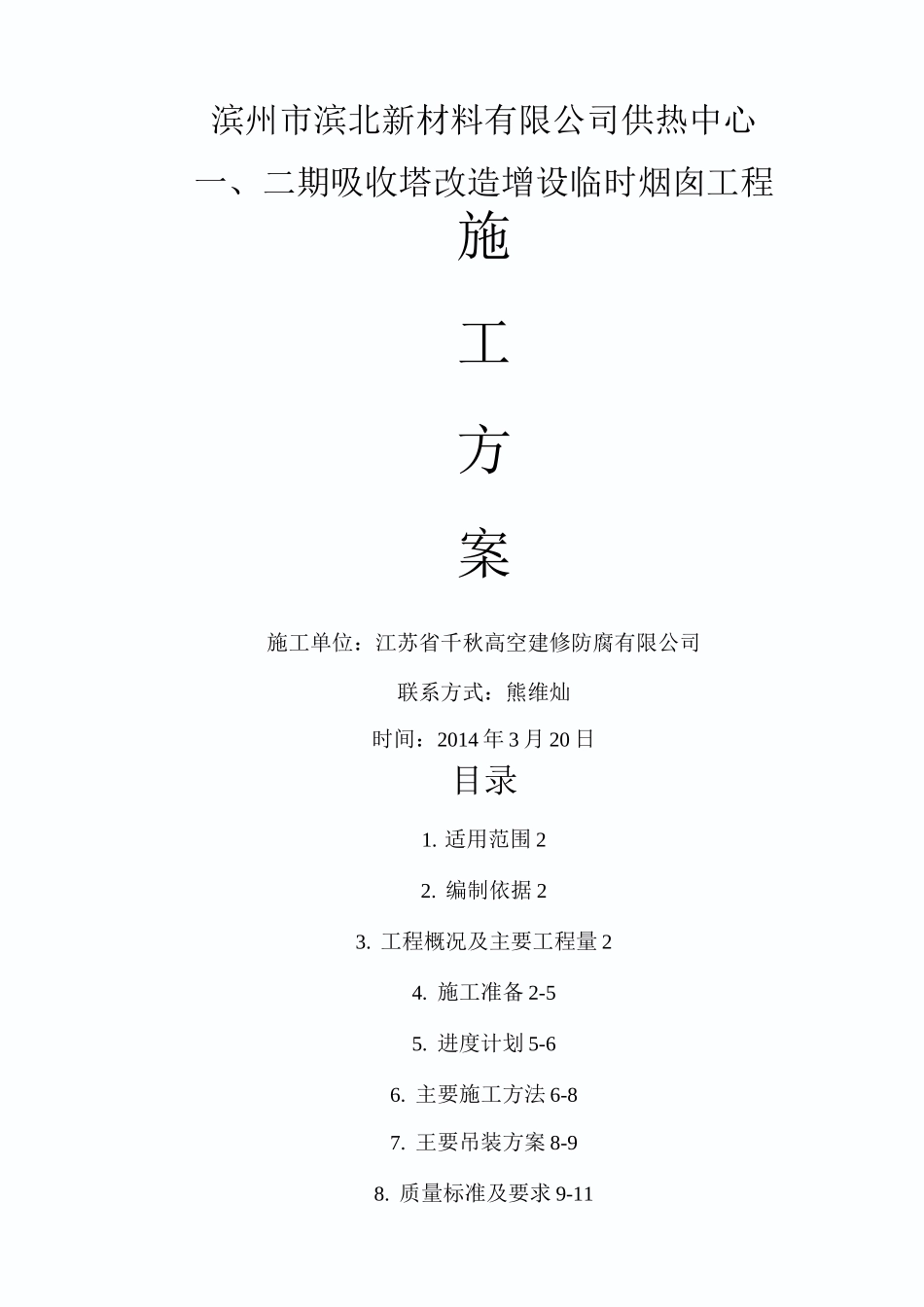

滨州市滨北新材料有限公司供热中心一、二期吸收塔改造增设临时烟囱工程施工方案施工单位:江苏省千秋高空建修防腐有限公司联系方式:熊维灿时间:2014年3月20日目录1
适用范围22
编制依据23
工程概况及主要工程量24
施工准备2-55
进度计划5-66
主要施工方法6-87
王要吊装方案8-98
质量标准及要求9-119

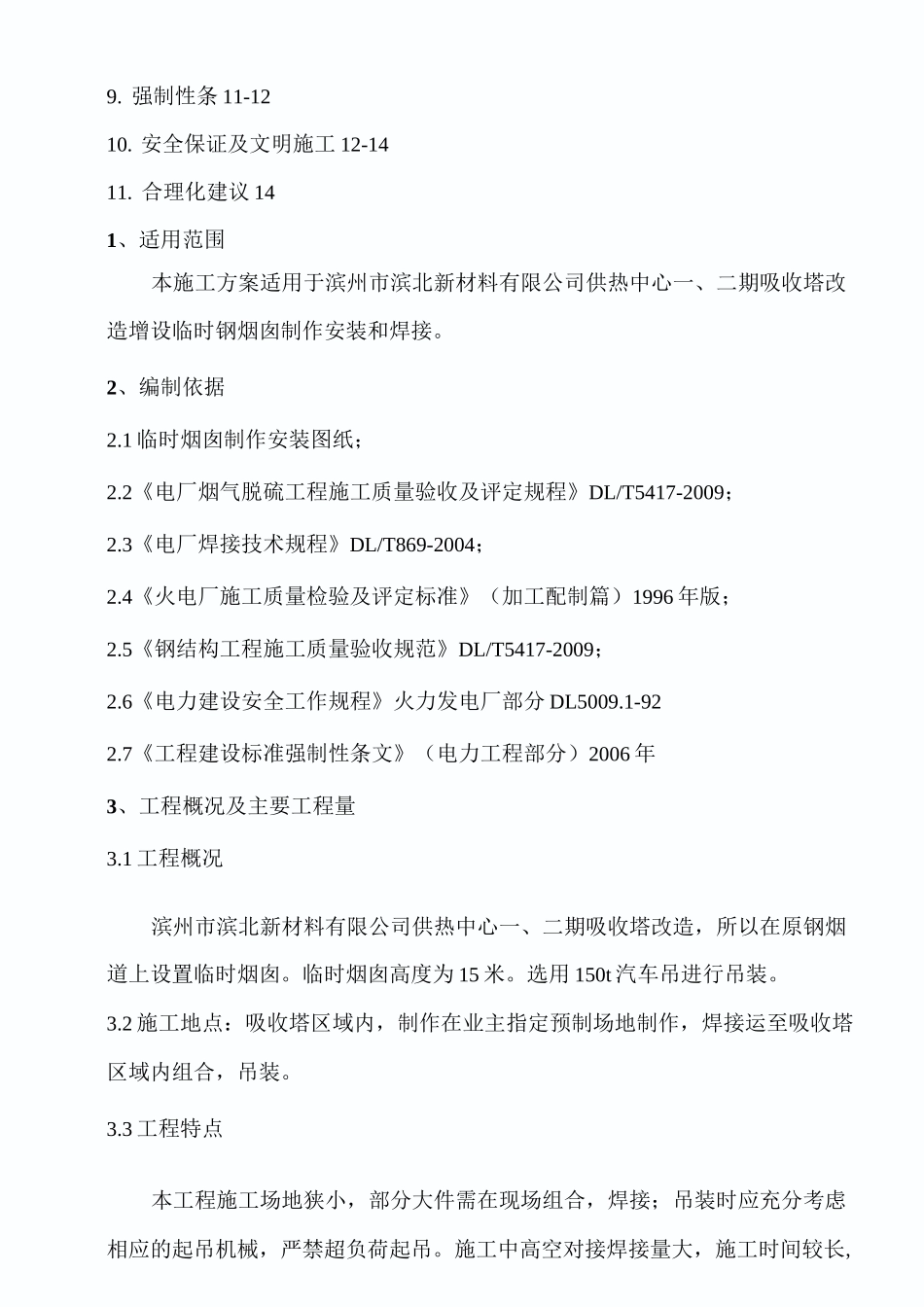

强制性条11-1210
安全保证及文明施工12-1411
合理化建议141、适用范围本施工方案适用于滨州市滨北新材料有限公司供热中心一、二期吸收塔改造增设临时钢烟囱制作安装和焊接
2、编制依据2
1临时烟囱制作安装图纸;2
2《电厂烟气脱硫工程施工质量验收及评定规程》DL/T5417-2009;2
3《电厂焊接技术规程》DL/T869-2004;2
4《火电厂施工质量检验及评定标准》(加工配制篇)1996年版;2
5《钢结构工程施工质量验收规范》DL/T5417-2009;2
6《电力建设安全工作规程》火力发电厂部分DL5009
7《工程建设标准强制性条文》(电力工程部分)2006年3、工程概况及主要工程量3
1工程概况滨州市滨北新材料有限公司供热中心一、二期吸收塔改造,所以在原钢烟道上设置临时烟囱
临时烟囱高度为15米
选用150t汽车吊进行吊装
2施工地点:吸收塔区域内,制作在业主指定预制场地制作,焊接运至吸收塔区域内组合,吊装
3工程特点本工程施工场地狭小,部分大件需在现场组合,焊接;吊装时应充分考虑相应的起吊机械,严禁超负荷起吊
施工中高空对接焊接量大,施工时间较长,我们必须做好所有的安全防范措施,不允许有任何安全事故发生
4、施工准备4

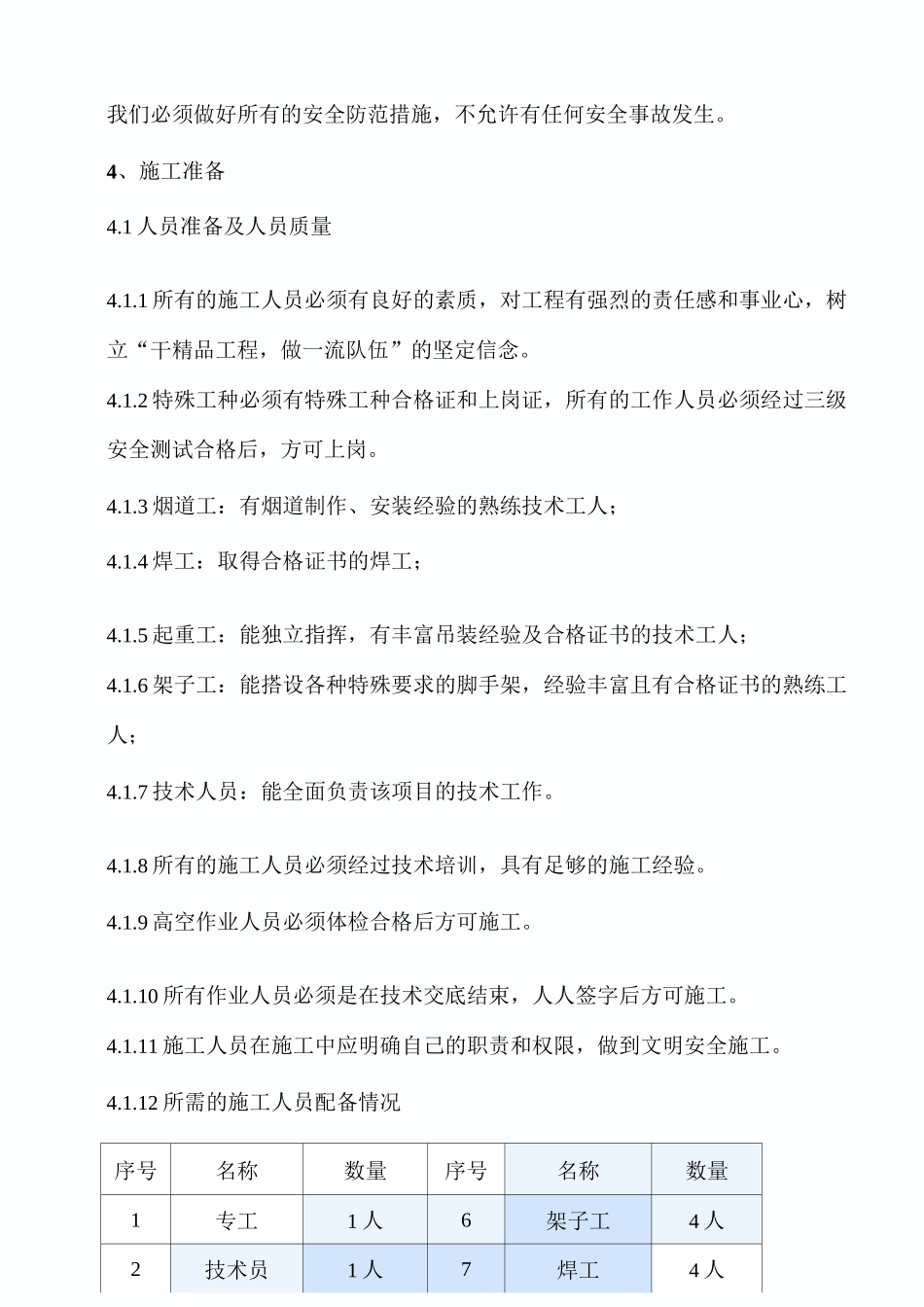

1人员准备及人员质量4
1所有的施工人员必须有良好的素质,对工程有强烈的责任感和事业心,树立“干精品工程,做一流队伍”的坚定信念
2特殊工种必须有特殊工种合格证和上岗证,所有的工作
