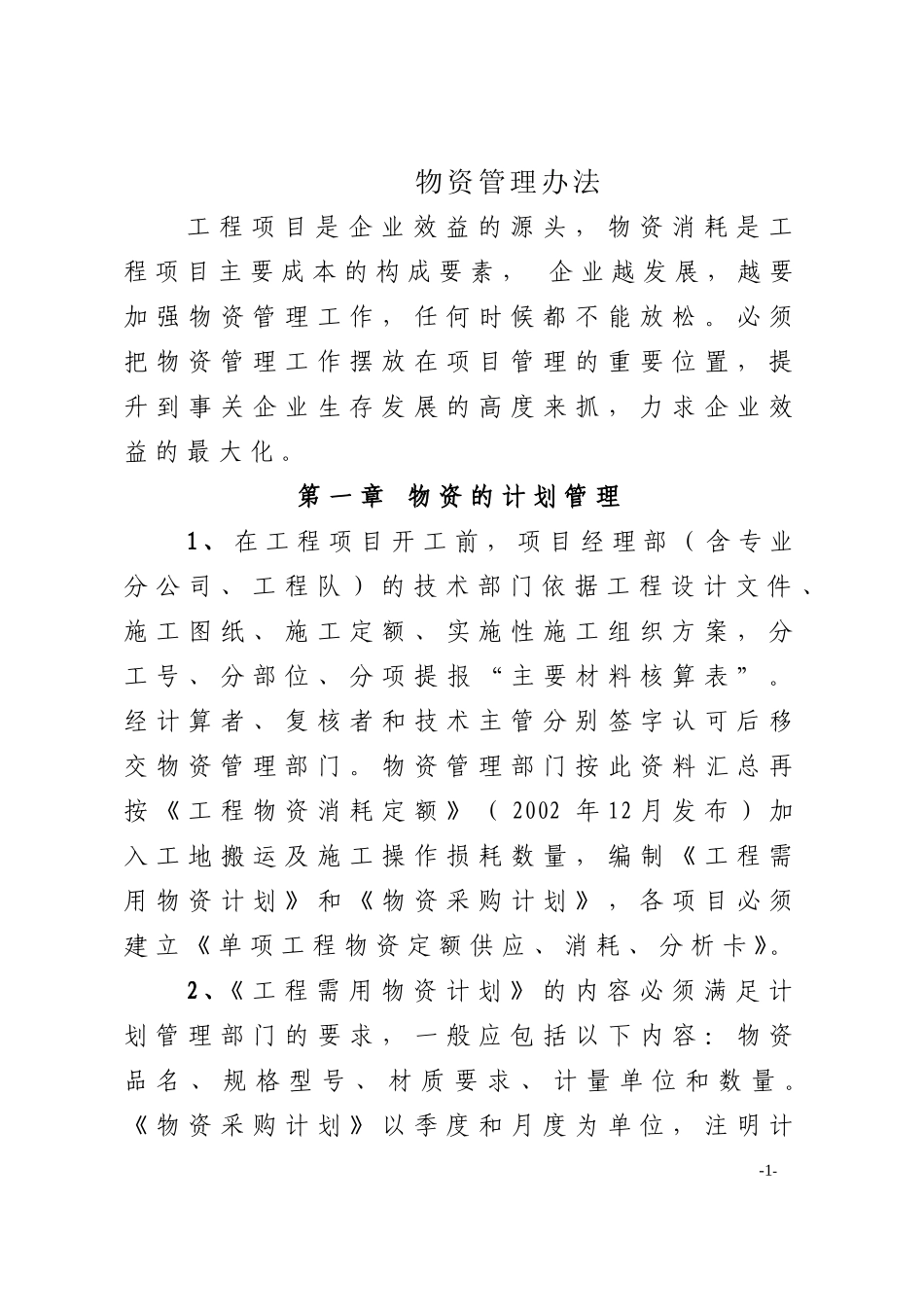

物资管理办法工程项目是企业效益的源头,物资消耗是工程项目主要成本的构成要素,企业越发展,越要加强物资管理工作,任何时候都不能放松
必须把物资管理工作摆放在项目管理的重要位置,提升到事关企业生存发展的高度来抓,力求企业效益的最大化
第一章物资的计划管理1、在工程项目开工前,项目经理部(含专业分公司、工程队)的技术部门依据工程设计文件、施工图纸、施工定额、实施性施工组织方案,分工号、分部位、分项提报“主要材料核算表”
经计算者、复核者和技术主管分别签字认可后移交物资管理部门
物资管理部门按此资料汇总再按《工程物资消耗定额》(2002年12月发布)加入工地搬运及施工操作损耗数量,编制《工程需用物资计划》和《物资采购计划》,各项目必须建立《单项工程物资定额供应、消耗、分析卡》
2、《工程需用物资计划》的内容必须满足计划管理部门的要求,一般应包括以下内容:物资品名、规格型号、材质要求、计量单位和数量

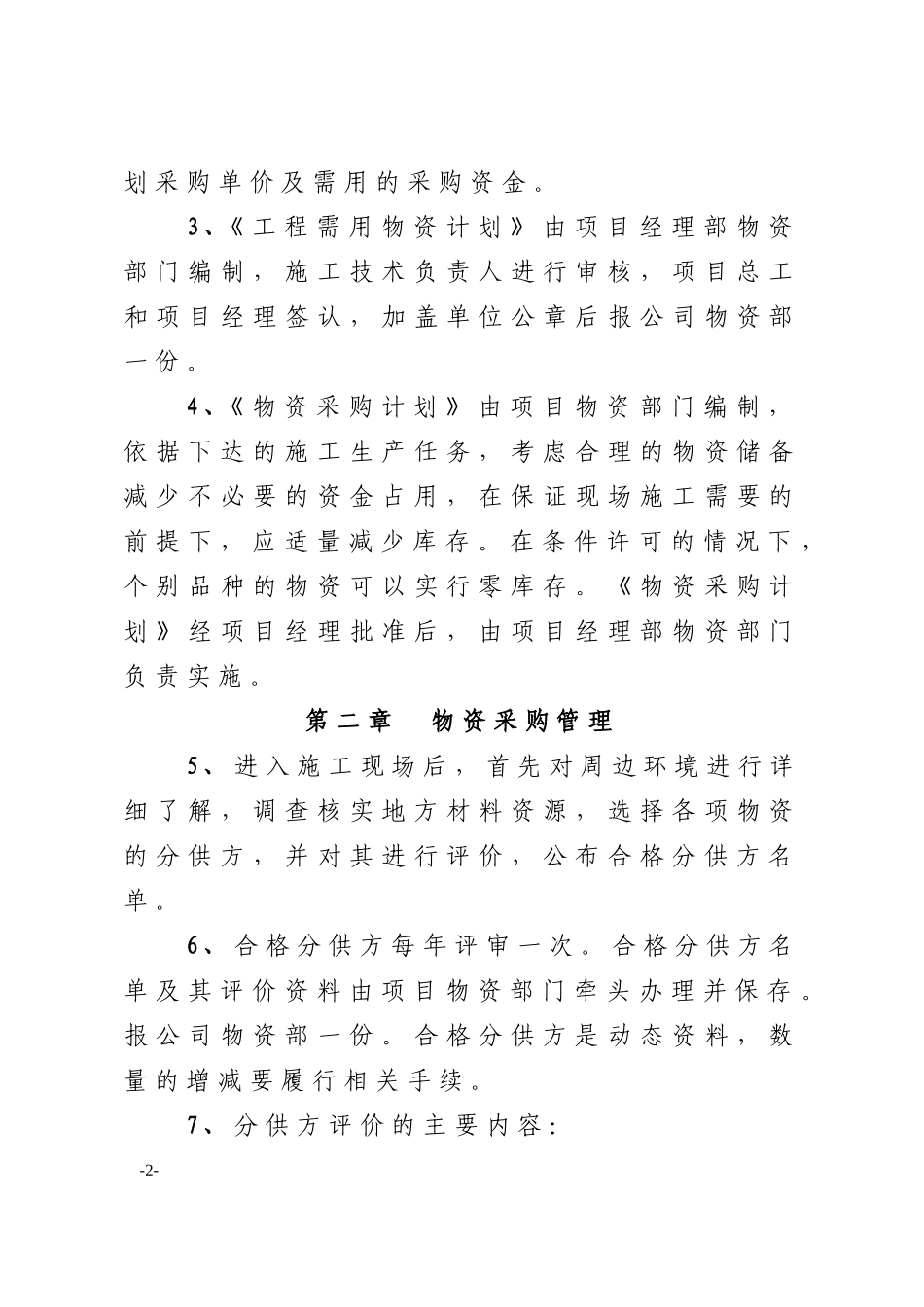

《物资采购计划》以季度和月度为单位,注明计-1-划采购单价及需用的采购资金
3、《工程需用物资计划》由项目经理部物资部门编制,施工技术负责人进行审核,项目总工和项目经理签认,加盖单位公章后报公司物资部一份
4、《物资采购计划》由项目物资部门编制,依据下达的施工生产任务,考虑合理的物资储备减少不必要的资金占用,在保证现场施工需要的前提下,应适量减少库存
在条件许可的情况下,个别品种的物资可以实行零库存
《物资采购计划》经项目经理批准后,由项目经理部物资部门负责实施
第二章物资采购管理5、进入施工现场后,首先对周边环境进行详细了解,调查核实地方材料资源,选择各项物资的分供方,并对其进行评价,公布合格分供方名单
6、合格分供方每年评审一次
合格分供方名单及其评价资料由项目物资部门牵头办理并保存
报公司物资部一份
合格分供方是动态资料,数量的增减要履行相关手续

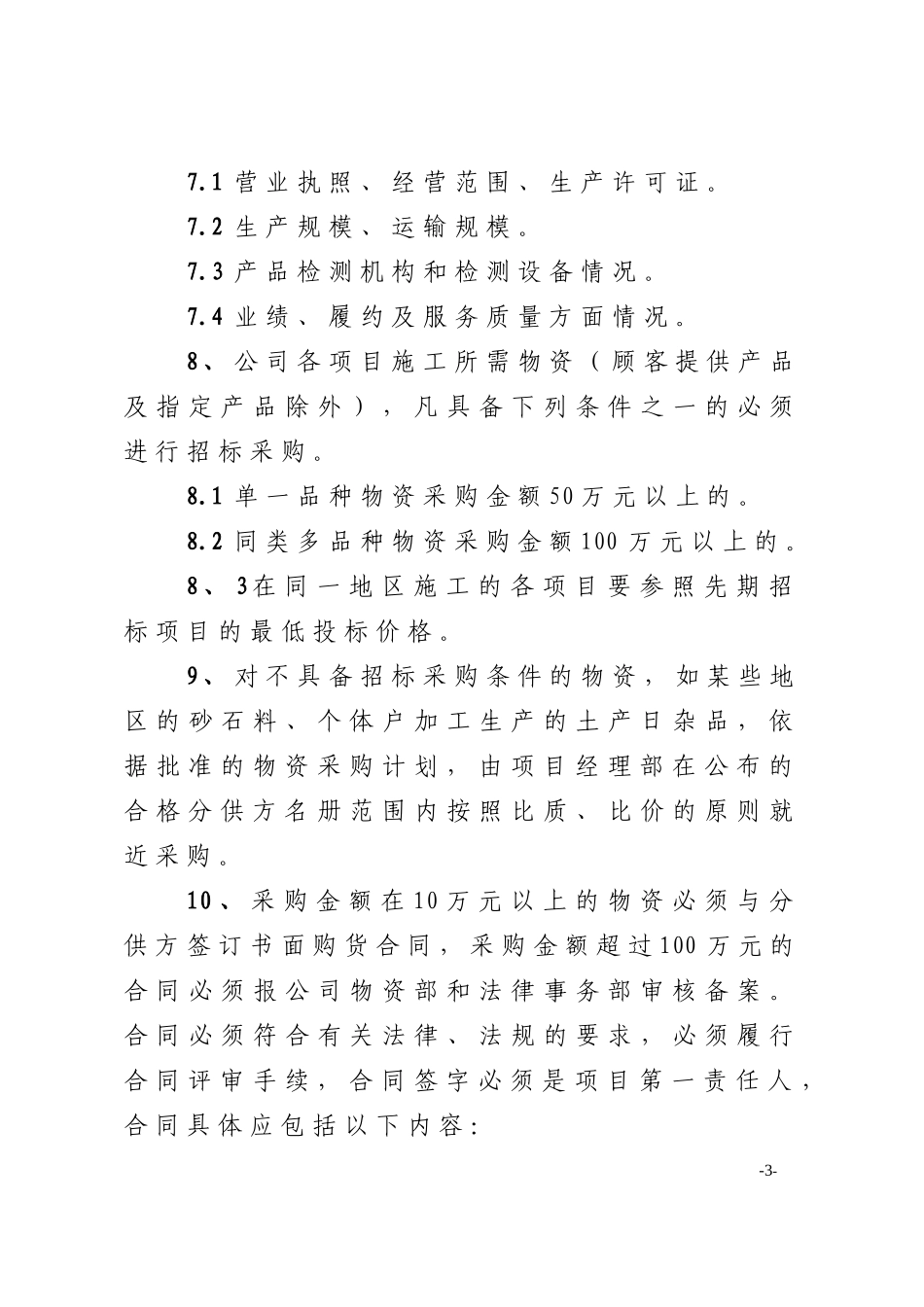

7、分供方评价的主要内容:-2-7
