以工代赈项目村道路建设实施方案**县**镇人民政府二0一四年十月目录编制依据项目建设地点项目建设规模及内容工程设计及技术标准工程预算及资金施工组织及质量管理群众投劳方式、方法及劳务报酬发放工期安排项目资金管理工程效益工程后期管护措施附件:设计图纸、工程预算、平面示意图**县**镇XX年**村乡村道路建设项目实施方案二0一四年**镇人民政府按照**省发改委以工代赈项目建设精神就本年度代赈项目建设需求,于年初向上级发改委呈递了项目建设可研报告书,经由上级下达建设目标责任,现编制如下项目工程实施方案:编制依据本方案根据**省发改委《关于下达XX年部分财政预算内以工代赈计划的通知》,桐发改[XX]108号文件通知进行方案编制
项目建设地点**县**镇**村,从**村桃花河西桥头起到下刘湾组长1公里,从**组到胡岭组长1
项目建设规模及内容四级水泥路2
5公里,路基宽5米,路面宽3
18米工程设计及技术标准1.路基工程:长2
5公里,宽5米,厚0
5米.路面工程:长2
5公里,宽3

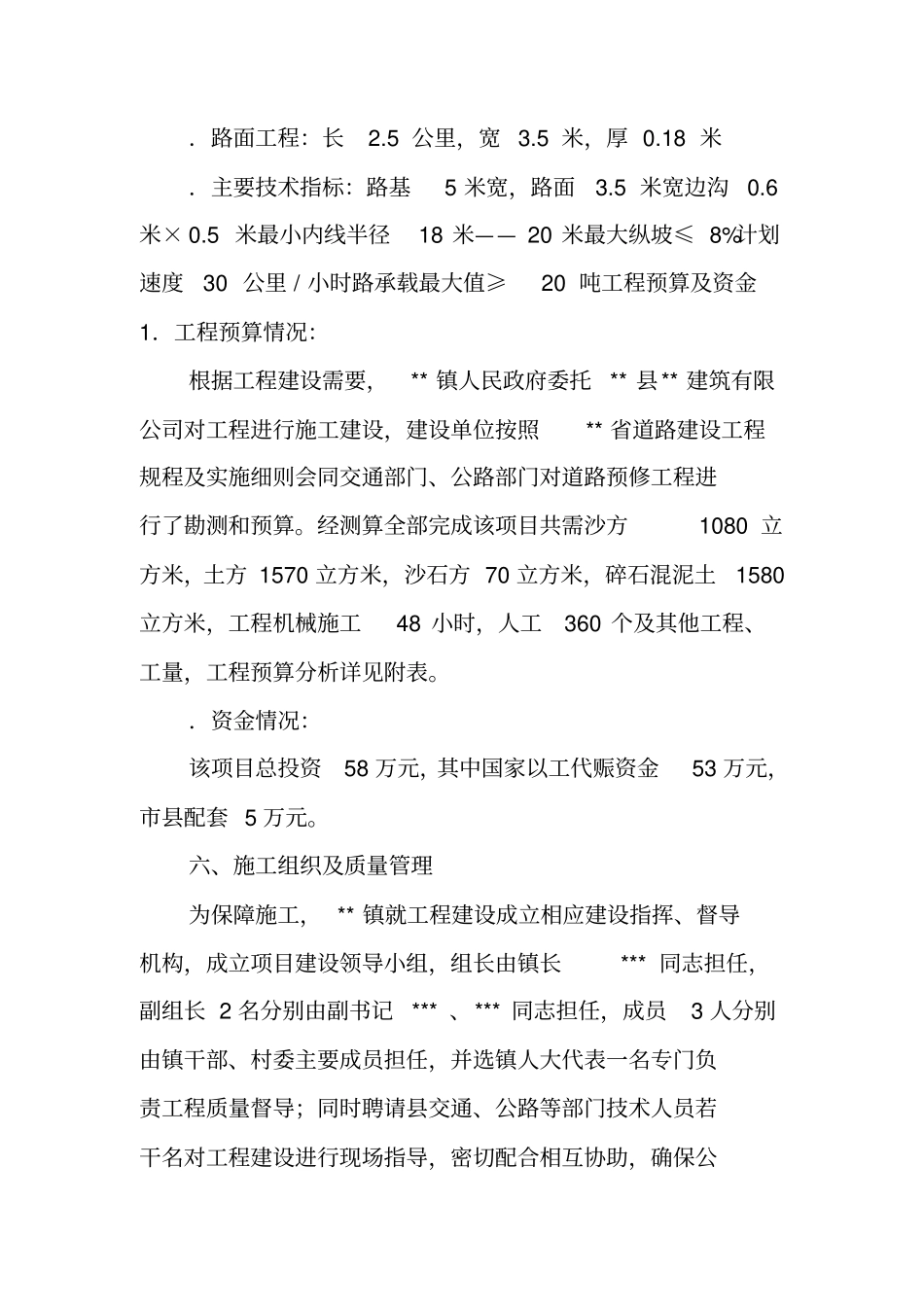

18米.主要技术指标:路基5米宽,路面3
5米宽边沟0
5米最小内线半径18米——20米最大纵坡≤8%计划速度30公里/小时路承载最大值≥20吨工程预算及资金1.工程预算情况:根据工程建设需要,**镇人民政府委托**县**建筑有限公司对工程进行施工建设,建设单位按照**省道路建设工程规程及实施细则会同交通部门、公路部门对道路预修工程进行了勘测和预算
经测算全部完成该项目共需沙方1080立方米,土方1570立方米,沙石方70立方米,碎石混泥土1580立方米,工程机械施工48小时,人工360个及其他工程、工量,工程预算分析详见附表
.资金情况:该项目总投资58万元,其中国家以工代赈资金53万元,市县配套5万元

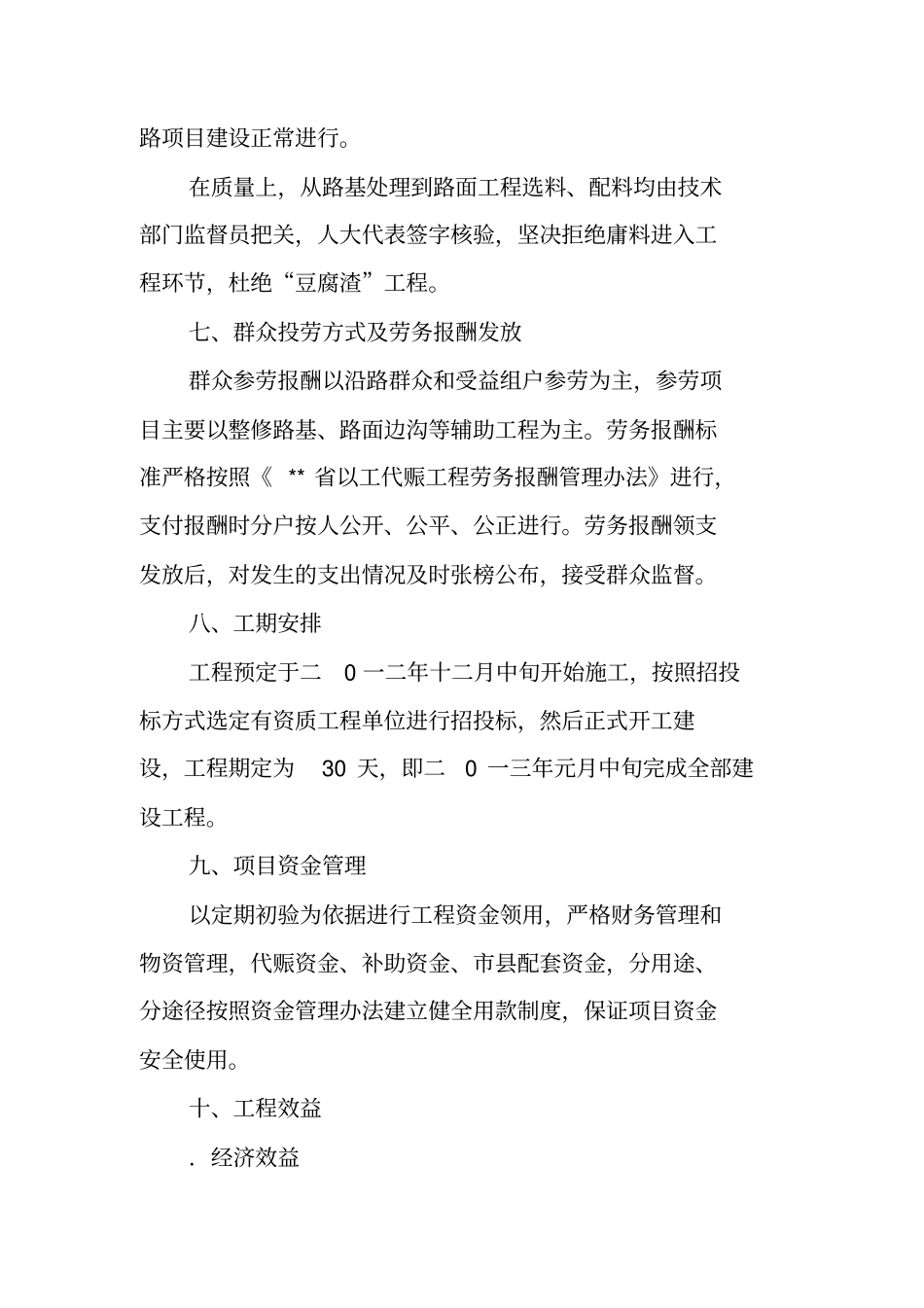

六、施工组织及质量管理为保障施工,**镇就工程建设成立相应
