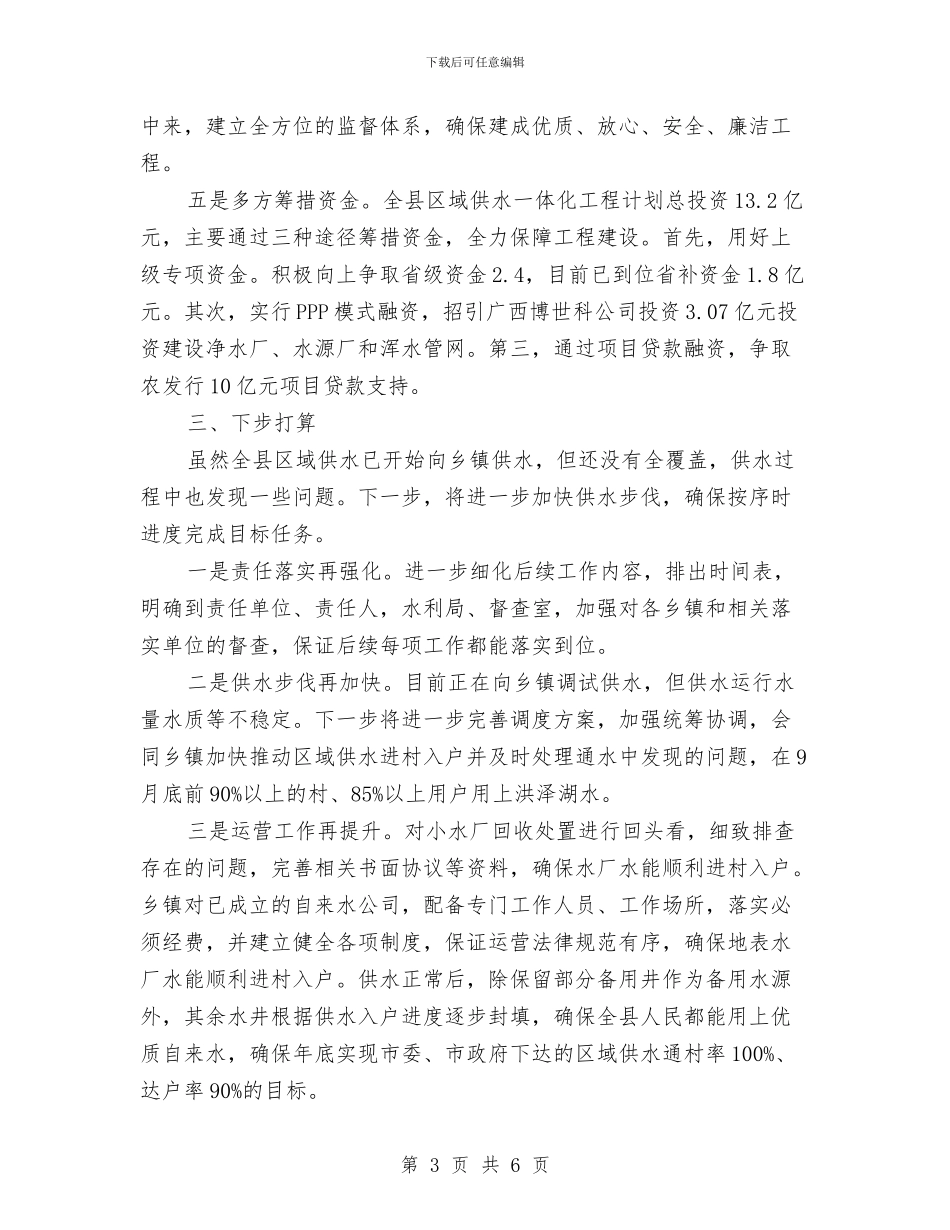

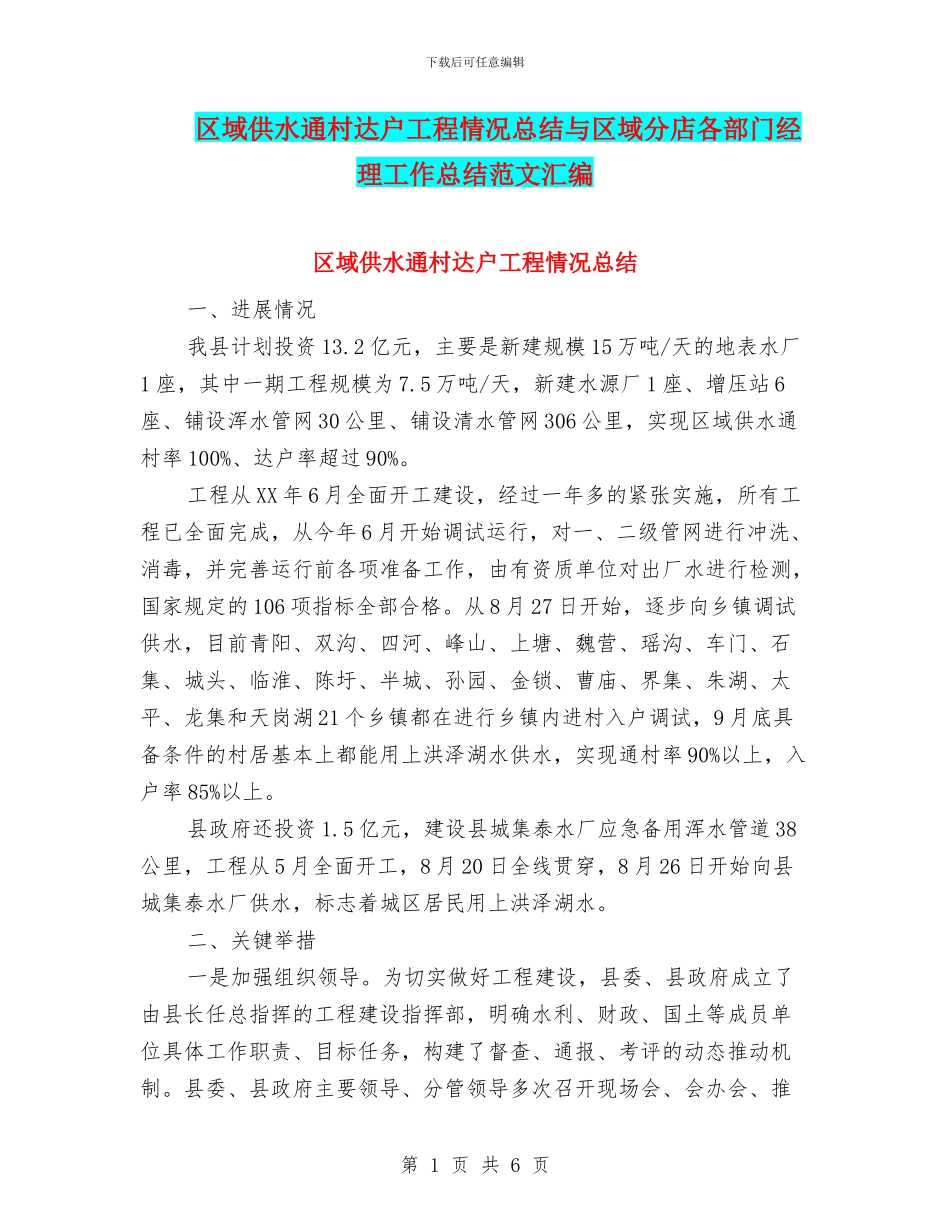

下载后可任意编辑区域供水通村达户工程情况总结与区域分店各部门经理工作总结范文汇编区域供水通村达户工程情况总结一、进展情况我县计划投资13
2亿元,主要是新建规模15万吨/天的地表水厂1座,其中一期工程规模为7
5万吨/天,新建水源厂1座、增压站6座、铺设浑水管网30公里、铺设清水管网306公里,实现区域供水通村率100%、达户率超过90%
工程从XX年6月全面开工建设,经过一年多的紧张实施,所有工程已全面完成,从今年6月开始调试运行,对一、二级管网进行冲洗、消毒,并完善运行前各项准备工作,由有资质单位对出厂水进行检测,国家规定的106项指标全部合格
从8月27日开始,逐步向乡镇调试供水,目前青阳、双沟、四河、峰山、上塘、魏营、瑶沟、车门、石集、城头、临淮、陈圩、半城、孙园、金锁、曹庙、界集、朱湖、太平、龙集和天岗湖21个乡镇都在进行乡镇内进村入户调试,9月底具备条件的村居基本上都能用上洪泽湖水供水,实现通村率90%以上,入户率85%以上
县政府还投资1
5亿元,建设县城集泰水厂应急备用浑水管道38公里,工程从5月全面开工,8月20日全线贯穿,8月26日开始向县城集泰水厂供水,标志着城区居民用上洪泽湖水

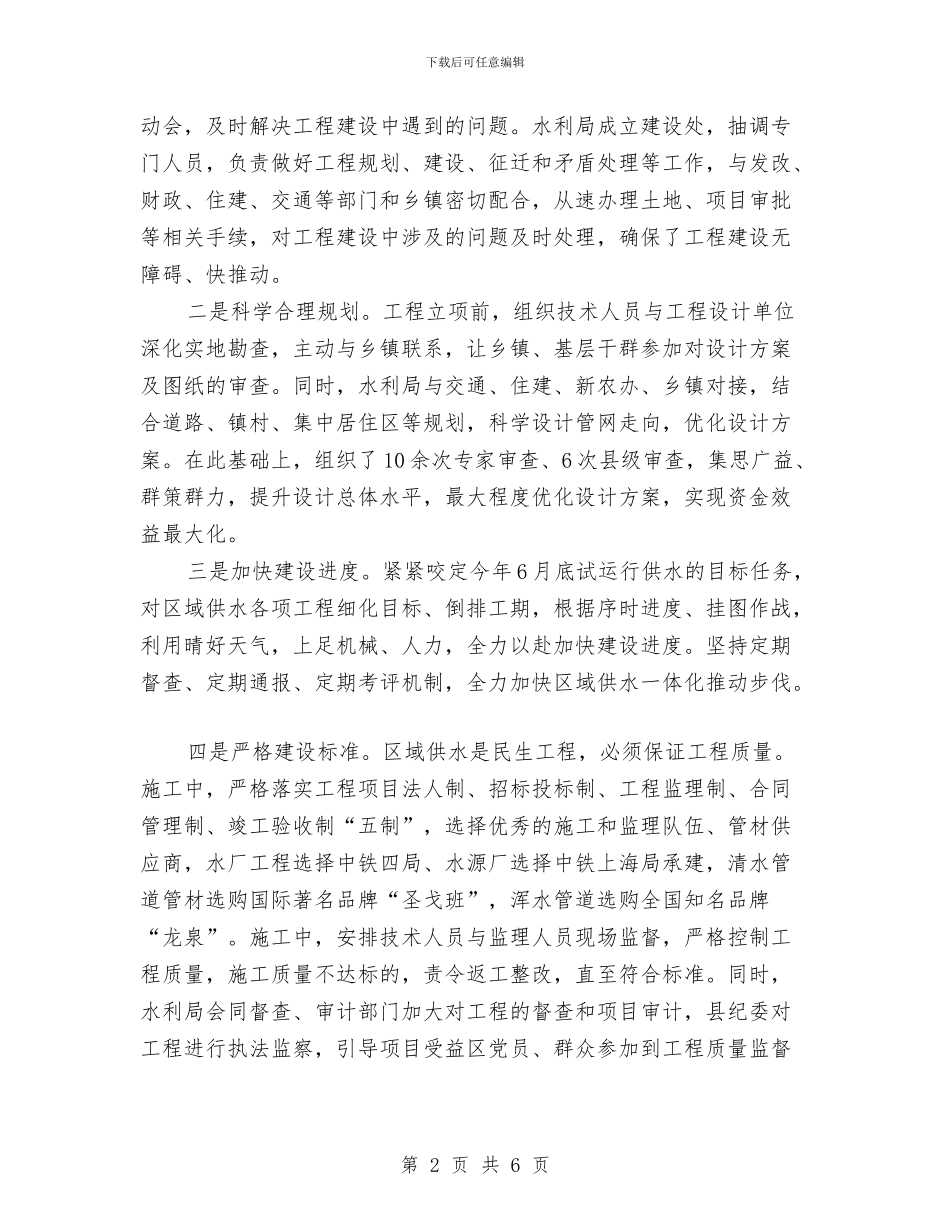

二、关键举措一是加强组织领导
为切实做好工程建设,县委、县政府成立了由县长任总指挥的工程建设指挥部,明确水利、财政、国土等成员单位具体工作职责、目标任务,构建了督查、通报、考评的动态推动机制
县委、县政府主要领导、分管领导多次召开现场会、会办会、推第1页共6页下载后可任意编辑动会,及时解决工程建设中遇到的问题
水利局成立建设处,抽调专门人员,负责做好工程规划、建设、征迁和矛盾处理等工作,与发改、财政、住建、交通等部门和乡镇密切配合,从速办理土地、项目审批等相关手续,对工程建设中涉及的问题及时处理,确保了工程建设无障碍、快推动
二是科学合理规划
工程立项前,组织技术人员与工程设
