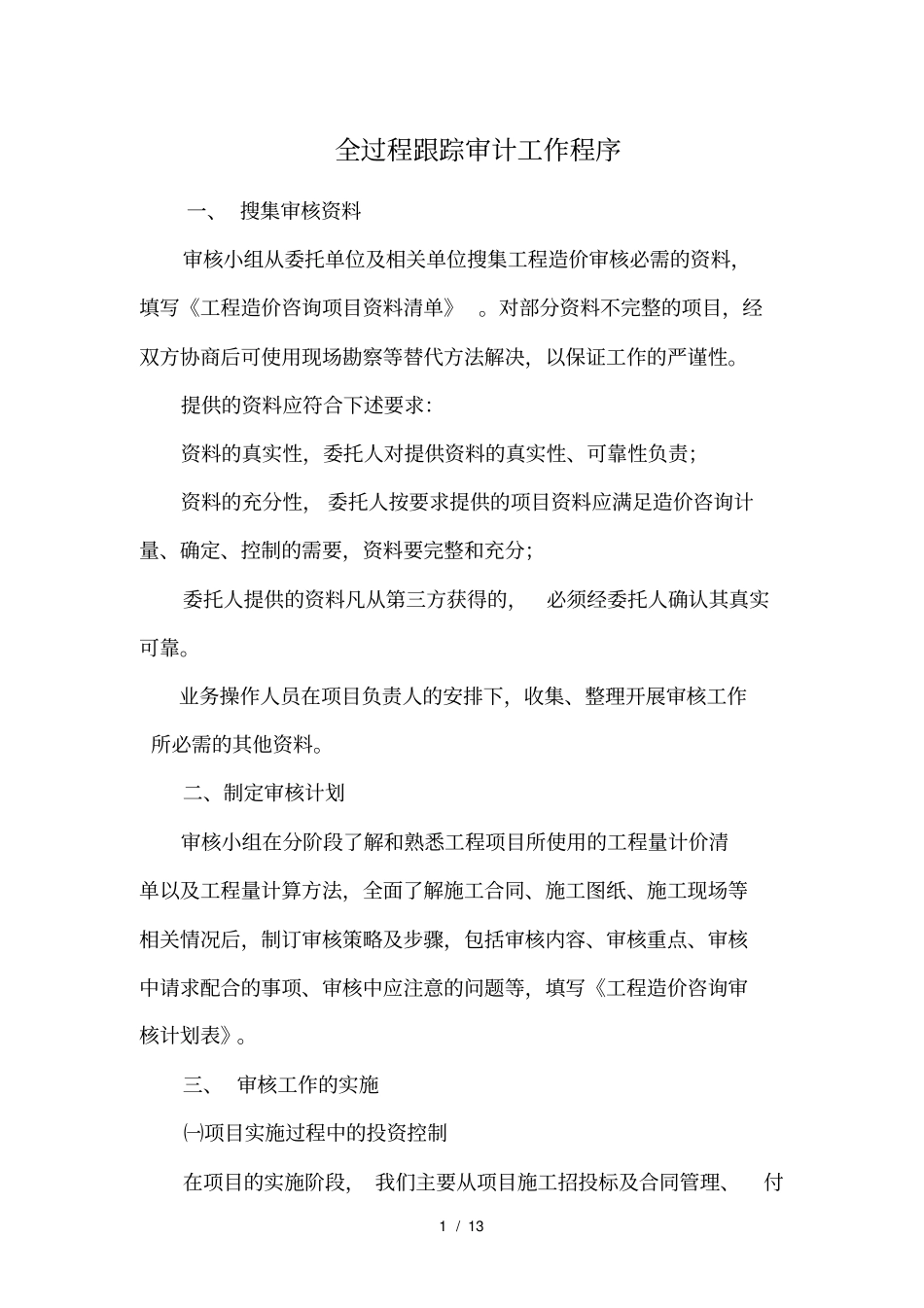

1/13全过程跟踪审计工作程序一、搜集审核资料审核小组从委托单位及相关单位搜集工程造价审核必需的资料,填写《工程造价咨询项目资料清单》
对部分资料不完整的项目,经双方协商后可使用现场勘察等替代方法解决,以保证工作的严谨性
提供的资料应符合下述要求:资料的真实性,委托人对提供资料的真实性、可靠性负责;资料的充分性,委托人按要求提供的项目资料应满足造价咨询计量、确定、控制的需要,资料要完整和充分;委托人提供的资料凡从第三方获得的,必须经委托人确认其真实可靠
业务操作人员在项目负责人的安排下,收集、整理开展审核工作所必需的其他资料
二、制定审核计划审核小组在分阶段了解和熟悉工程项目所使用的工程量计价清单以及工程量计算方法,全面了解施工合同、施工图纸、施工现场等相关情况后,制订审核策略及步骤,包括审核内容、审核重点、审核中请求配合的事项、审核中应注意的问题等,填写《工程造价咨询审核计划表》
三、审核工作的实施㈠项目实施过程中的投资控制在项目的实施阶段,我们主要从项目施工招投标及合同管理、付2/13款控制、变更控制及价格审核等几个方面对工程造价进行管理和控制
1、施工招投标及施工合同管理:(1)勘察现场,对施工现场得具体情况进行了解
(2)审核工程量清单及招标控制价的合理性,参加工程标底(或工程量清单)编制交底会
(3)对工程招标标段划分及各标段间临界点设置的合理性提供合理化建议,协助委托方优化施工组织管理,尽量避免工程招标缺漏项造成的各类风险
(4)审核工程招标资格预审文件、招标文件的商务条款是否合法、合规;结合工程实际情况,对招标文件和施工合同中有关工程造价方面的相关条款进行查阅与补充,提出合理化建议;协助委托方对评标办法是否合理,是否涵盖了业绩、信誉、工期、施工能力(装备、技术、方案、管理、安全)、质量标准等关键内容进行审查,提出合理化建议

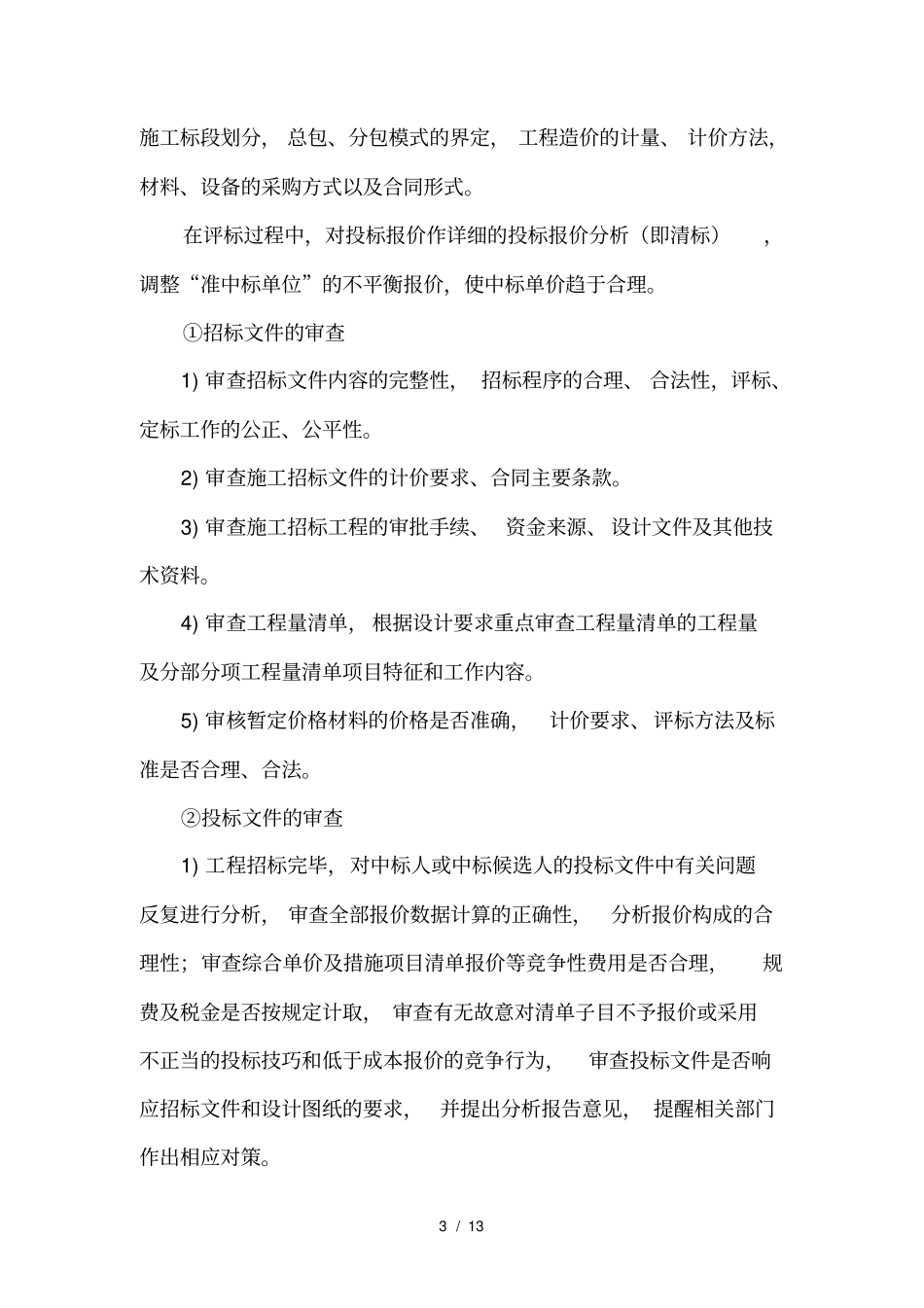

(5)对工程投标文件中发现的问题及时
