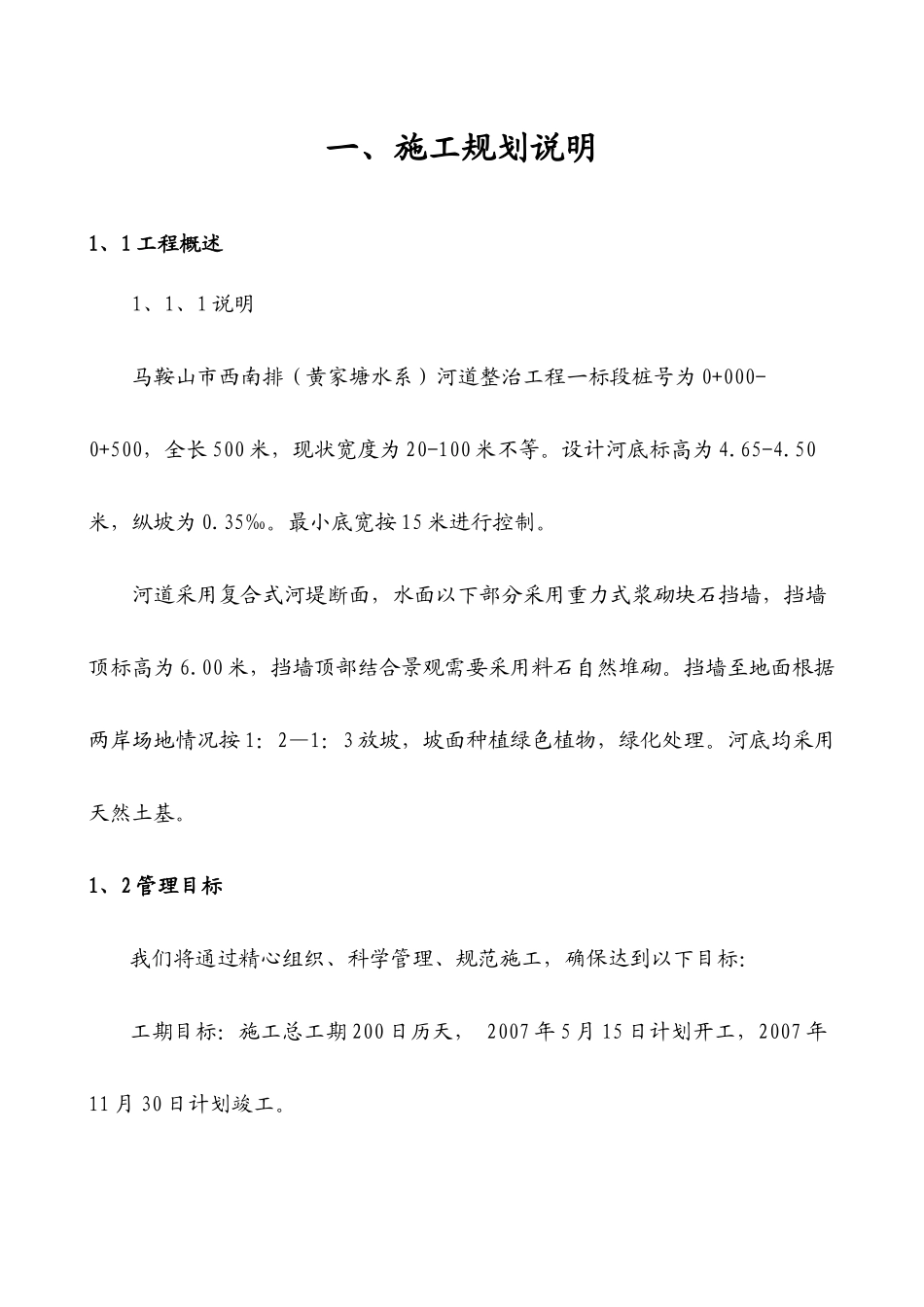

马鞍山黄家塘水系整治工程(Ⅰ标段:0+000-0+500)工程编号:JT2007-1-01 施工组织设计编制人: 审核人: 批准人: 编制单位: 马鞍山市远安市政工程有限责任公司 编制日期: 二 〇〇 七年五月九日 一、施工规划说明1、1 工程概述1、1、1 说明马鞍山市西南排(黄家塘水系)河道整治工程一标段桩号为 0+000-0+500,全长 500 米,现状宽度为 20-100 米不等
设计河底标高为 4
50米,纵坡为 0
最小底宽按 15 米进行控制
河道采用复合式河堤断面,水面以下部分采用重力式浆砌块石挡墙,挡墙顶标高为 6
00 米,挡墙顶部结合景观需要采用料石自然堆砌
挡墙至地面根据两岸场地情况按 1:2—1:3 放坡,坡面种植绿色植物,绿化处理
河底均采用天然土基
1、2 管理目标我们将通过精心组织、科学管理、规范施工,确保达到以下目标:工期目标:施工总工期 200 日历天, 2007 年 5 月 15 日计划开工,2007 年11 月 30 日计划竣工

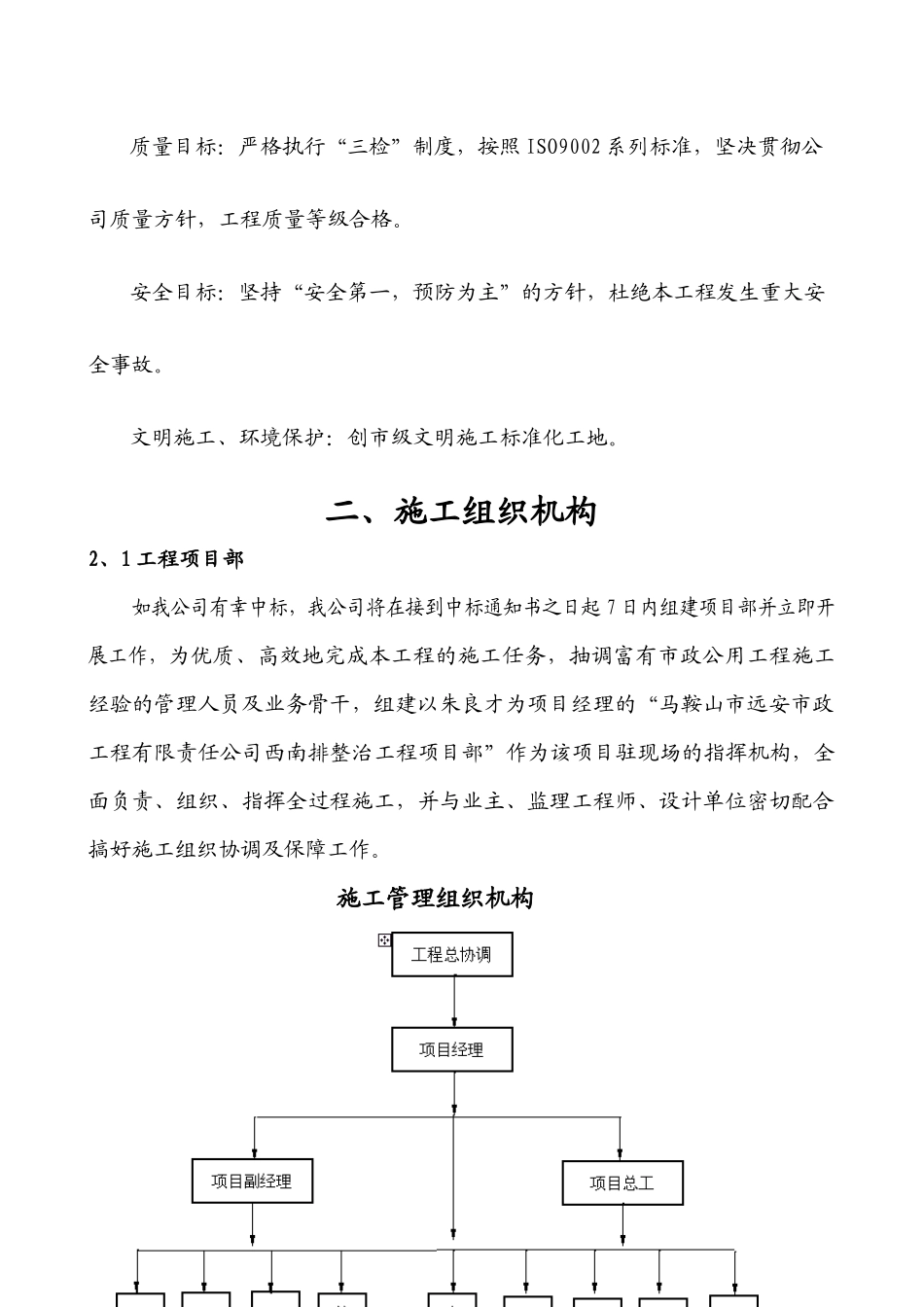

质量目标:严格执行“三检”制度,按照 ISO9002 系列标准,坚决贯彻公司质量方针,工程质量等级合格
安全目标:坚持“安全第一,预防为主”的方针,杜绝本工程发生重大安全事故
文明施工、环境保护:创市级文明施工标准化工地
二、施工组织机构2、1 工程项目部如我公司有幸中标,我公司将在接到中标通知书之日起 7 日内组建项目部并立即开展工作,为优质、高效地完成本工程的施工任务,抽调富有市政公用工程施工经验的管理人员及业务骨干,组建以朱良才为项目经理的“马鞍山市远安市政工程有限责任公司西南排整治工程项目部”作为该项目驻现场的指挥机构,全面负责、组织、指挥全过程施工,并与业主、监理工程师、设计单位密切配合搞好施工组织协调及保障工作
施工管理组织机构2、2 岗位职责1)项目经理:制定本工程质量目标,
