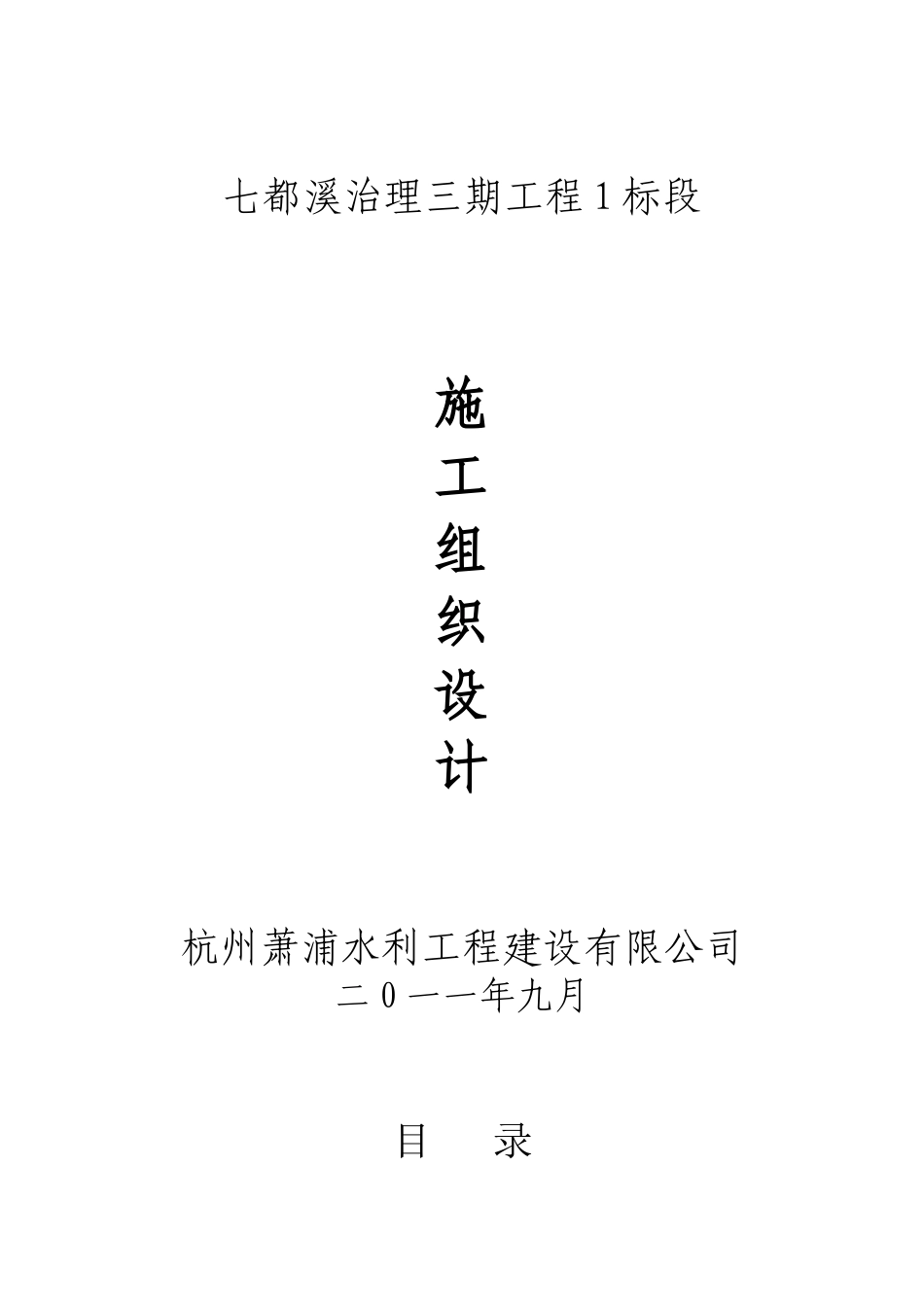

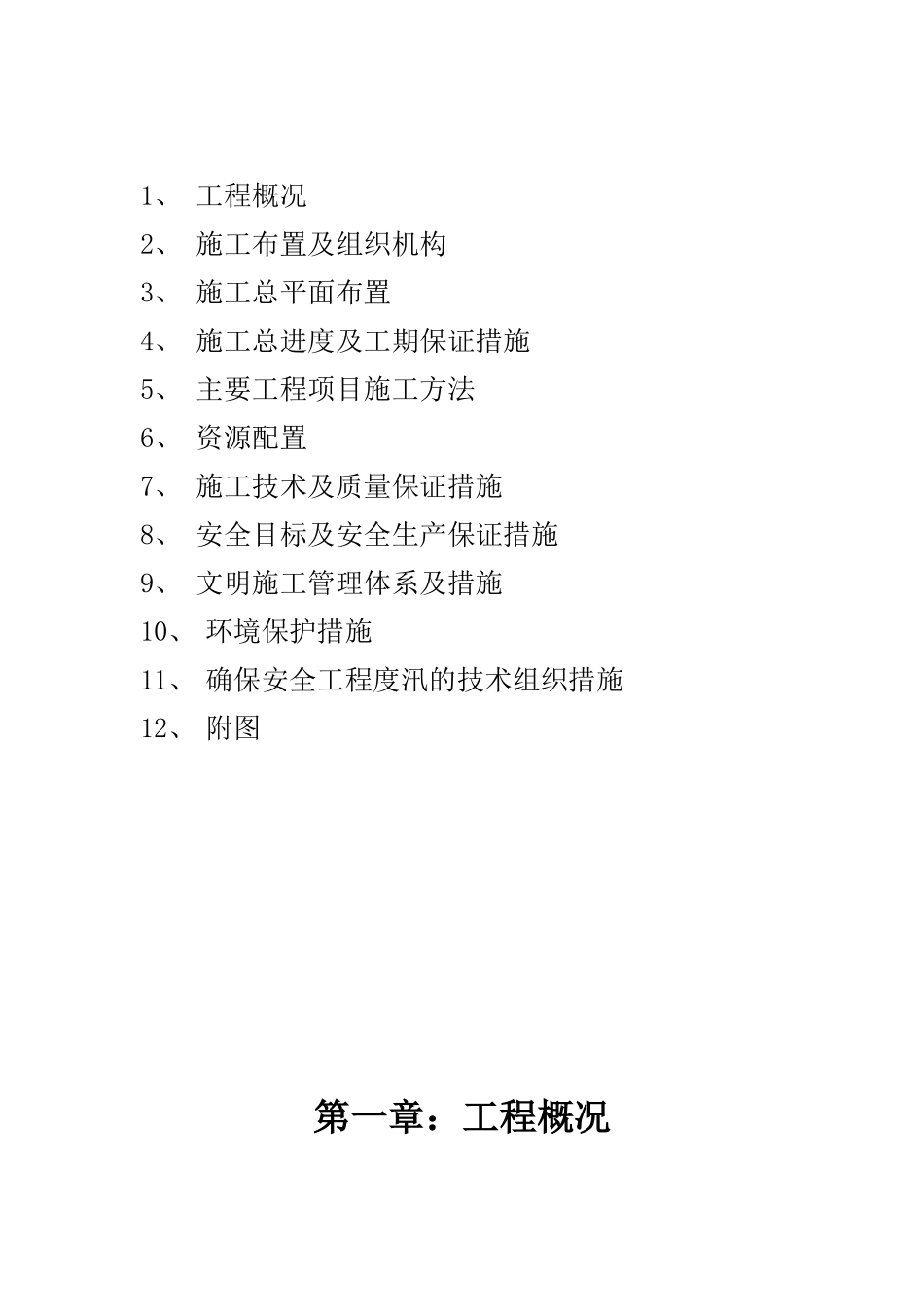

七都溪治理三期工程 1 标段施 工 组 织 设 计杭州萧浦水利工程建设有限公司二 0 一一年九月目 录1、 工程概况2、 施工布置及组织机构3、 施工总平面布置4、 施工总进度及工期保证措施5、 主要工程项目施工方法6、 资源配置7、 施工技术及质量保证措施8、 安全目标及安全生产保证措施9、 文明施工管理体系及措施10、 环境保护措施11、 确保安全工程度汛的技术组织措施12、 附图第一章:工程概况1

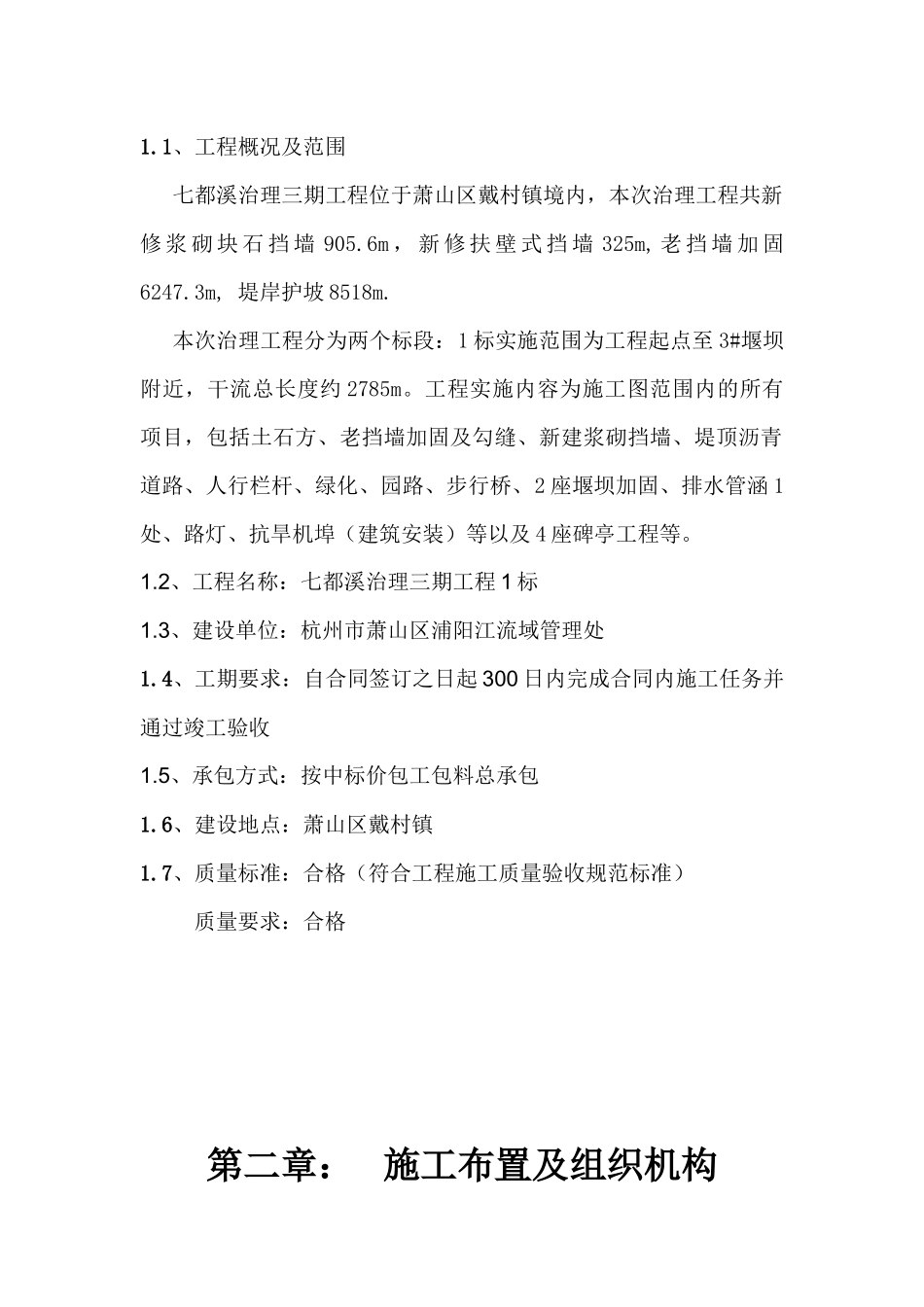

1、工程概况及范围七都溪治理三期工程位于萧山区戴村镇境内,本次治理工程共新修 浆 砌 块 石 挡 墙 905
6m , 新 修 扶 壁 式 挡 墙 325m, 老 挡 墙 加 固6247
3m, 堤岸护坡 8518m
本次治理工程分为两个标段:1 标实施范围为工程起点至 3#堰坝附近,干流总长度约 2785m
工程实施内容为施工图范围内的所有项目,包括土石方、老挡墙加固及勾缝、新建浆砌挡墙、堤顶沥青道路、人行栏杆、绿化、园路、步行桥、2 座堰坝加固、排水管涵 1处、路灯、抗旱机埠(建筑安装)等以及 4 座碑亭工程等
2、工程名称:七都溪治理三期工程 1 标1
3、建设单位:杭州市萧山区浦阳江流域管理处1
4、工期要求:自合同签订之日起 300 日内完成合同内施工任务并通过竣工验收1
5、承包方式:按中标价包工包料总承包1
6、建设地点:萧山区戴村镇1
7、质量标准:合格(符合工程施工质量验收规范标准)质量要求:合格第二章: 施工布置及组织机构2
1、施工布置及组织2
1、 坚决贯彻执行招标文件中提出的施工技术要求,与建设、设计、监理单位密切配合,齐心协力,充分发挥企业的优势和特长,确保工程按期完成,施工质量达到合格等级,这是我们承接本工程施工的基本原则
2、 结合 ISO9001:2000 质量保证体系的要求,从“人、机、料、法、环、测”方面进行严格的控制
