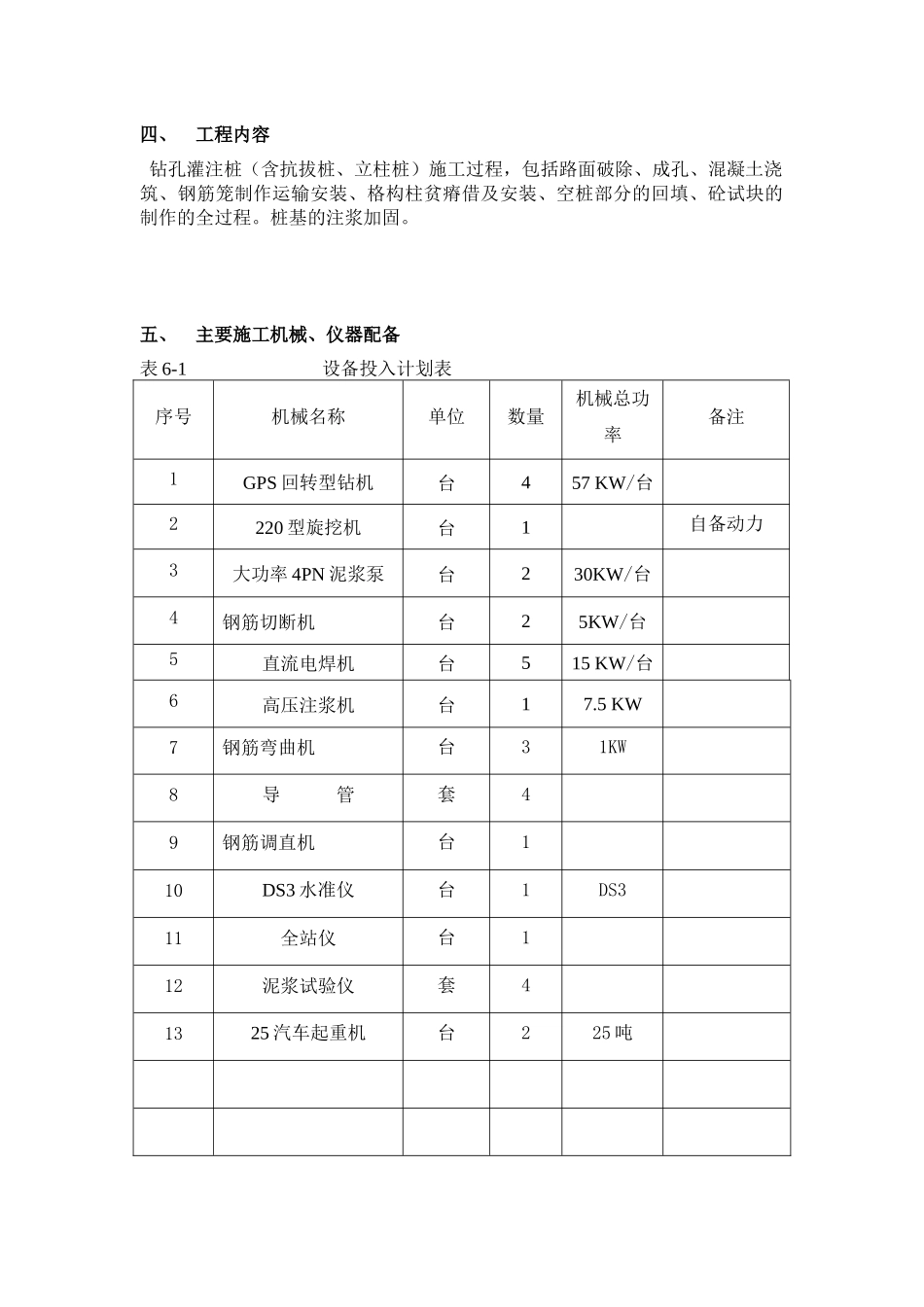

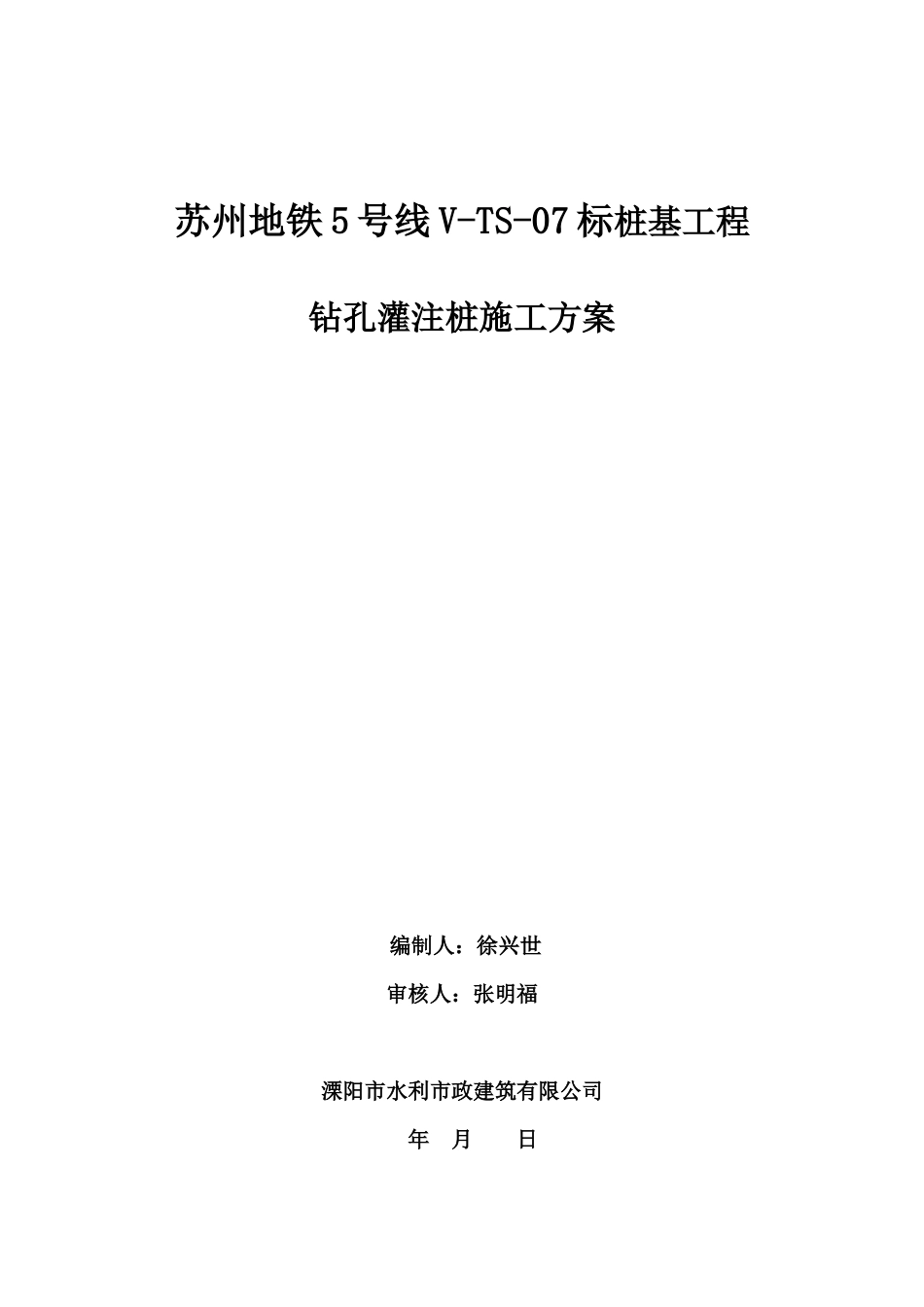

苏州地铁 5 号线 V-TS-07 标桩基工程钻孔灌注桩施工方案 编制人:徐兴世审核人:张明福溧阳市水利市政建筑有限公司 年 月 日一、工程概况盘胥路站位于盘胥路和胥江路交叉口下,主体结构设计抗拔桩 17 根,工程量 680 米,抗拔桩兼立柱桩 37 根,设计量 1480 米,桩径均为¤1000mm,试桩 3根,桩径均¤1000mm,单根桩长 67m,附属结构抗拔桩 11 根,抗拔兼立柱桩 6根,设计工程量 150 米,桩径 850mm,桩长 25 米。竹辉路站位于新市路与人民路交叉口,主体结构设计抗拔桩 4 根,工程量172 米,抗拔桩兼立柱桩 75 根,设计量 3225 米,桩径均为¤1000mm,试桩 3 根桩径均¤1000mm,单根桩长 67m,设计量工程量 210 米。二、编制依据本施工组织设计系严格按照施工组织设计编制原则,并以下列文件为编制依据组织编写的。(1)、根据项目部提供的工程招标文件。 (2)、根据工程招标答疑会记录和踏勘现场情况。(3)、根据项目部提供的工程设计施工图纸及有关文件资料。 (4)、建筑工程施工组织设计编制手册。(5)、国家、行业及地方有关政策、法律、法令、法规。(6)、国家强制性技·质量标准,现行施工质量验收规范、规程。(7)、工艺标准及操作规程。 (8)、本公司 ISO9001 标准质量体系程序文件及管理规章制度。三、工期目标根据总的施工节点要求并结合同类工程施工经验,经过对施工方案的优化和劳动力、设备、材料等资源的合理配置,根据现场可提供的水、电用量情况正常,施工场地条件具备,夜间施工获的许可的情况下,工期拟定见下表,若现场电源情况有变化,工期再做调整;未考虑其他不可抗力的因素。 灌注桩施工总进度表详见附后四、工程内容 钻孔灌注桩(含抗拔桩、立柱桩)施工过程,包括路面破除、成孔、混凝土浇筑、钢筋笼制作运输安装、格构柱贫瘠借及安装、空桩部分的回填、砼试块的制作的全过程。桩基的注浆加固。 五、主要施工机械、仪器配备表 6-1 设备投入计划表序号机械名称单位数量机械总功率备注1GPS 回转型钻机台457 KW/台2220 型旋挖机台1自备动力3大功率 4PN 泥浆泵台230KW/台4钢筋切断机台25KW/台5直流电焊机台515 KW/台6高压注浆机台17.5 KW7钢筋弯曲机台31KW8导 管套49钢筋调直机台110DS3 水准仪台1DS311全站仪台112泥浆试验仪套41325 汽车起重机台225 吨六、施工部署1、施工准备工作 1、施工场地为了杜绝钻孔灌注桩施工过程地表泥浆的再生,改善施工现场的作业条件,阻止...
