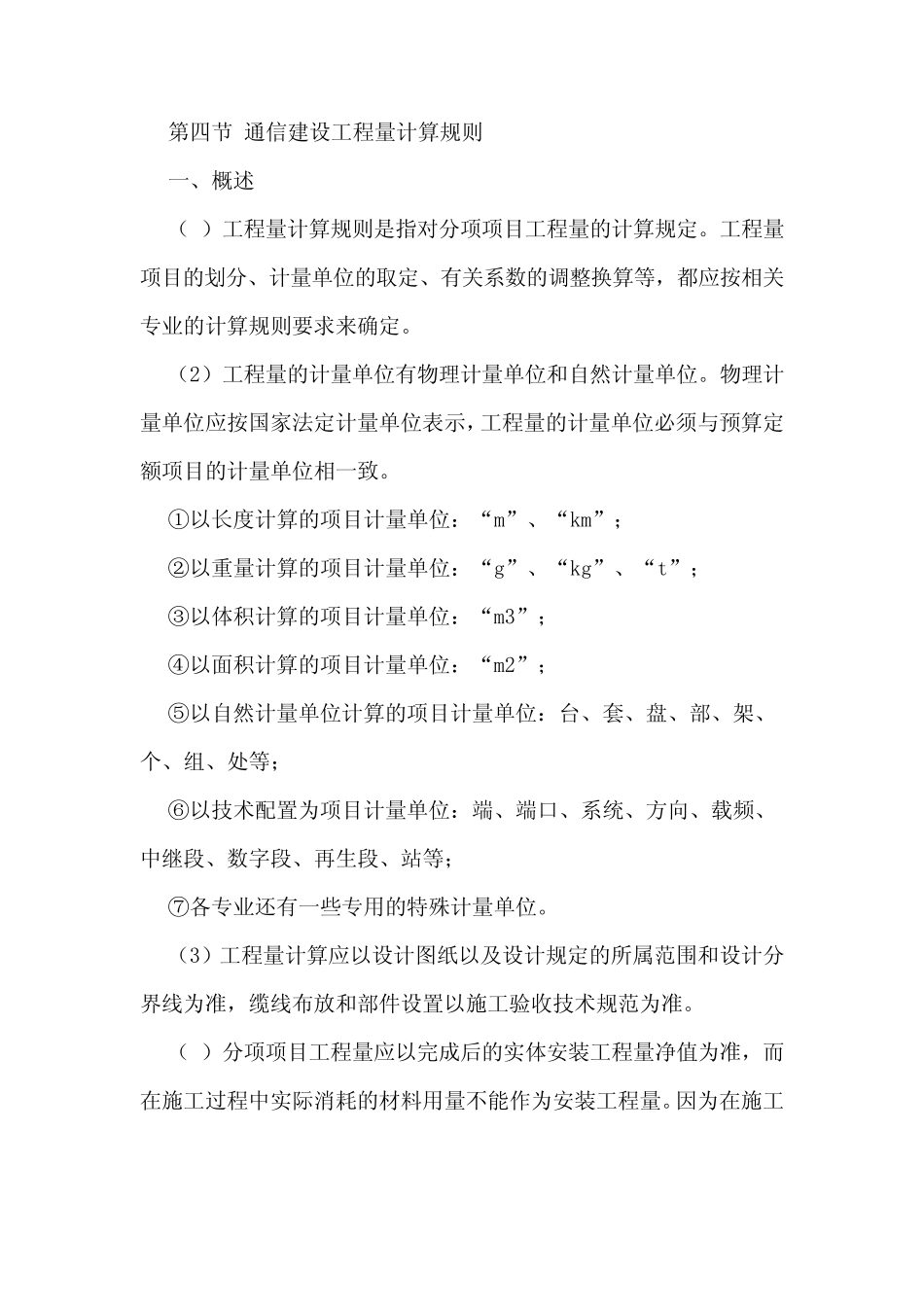

第四节 通信建设工程量计算规则 一、概述 (1)工程量计算规则是指对分项项目工程量的计算规定
工程量项目的划分、计量单位的取定、有关系数的调整换算等,都应按相关专业的计算规则要求来确定
(2)工程量的计量单位有物理计量单位和自然计量单位
物理计量单位应按国家法定计量单位表示,工程量的计量单位必须与预算定额项目的计量单位相一致
①以长度计算的项目计量单位:“m”、“km”; ②以重量计算的项目计量单位:“g”、“kg”、“t”; ③以体积计算的项目计量单位:“m3”; ④以面积计算的项目计量单位:“m2”; ⑤以自然计量单位计算的项目计量单位:台、套、盘、部、架、个、组、处等; ⑥以技术配置为项目计量单位:端、端口、系统、方向、载频、中继段、数字段、再生段、站等; ⑦各专业还有一些专用的特殊计量单位
(3)工程量计算应以设计图纸以及设计规定的所属范围和设计分界线为准,缆线布放和部件设置以施工验收技术规范为准
(4)分项项目工程量应以完成后的实体安装工程量净值为准,而在施工过程中实际消耗的材料用量不能作为安装工程量
因为在施工过 程 中 所 用 材 料 的 实 际 消 耗 数 量 是 在 工 程 量 的 基 础 上 又 包 括 了 材 料的 各 种 损 耗 量
二 、 通 信 设 备 安 装 工 程 量 计 算 规 则 ( 一 ) 通 信 设 备 安 装 工 程 通 信 设 备 安 装 工 程 共 分 为 三 个 大 类 : 通 信 电 源 设 备 安 装 工 程 、 有线 通 信 设 备 安 装 工 程 和 无 线 通 信 设 备 安 装 工 程
这 三 大 类 工 程 的 工 程 量 计 算 规 则 主 要 从 以 下 几 个 方 面 考 虑
设 备 机 柜 、 机 箱 的 安 装 工 程 量 计 算 所 有 设 备 机 柜 、 机 箱 的 安 装
