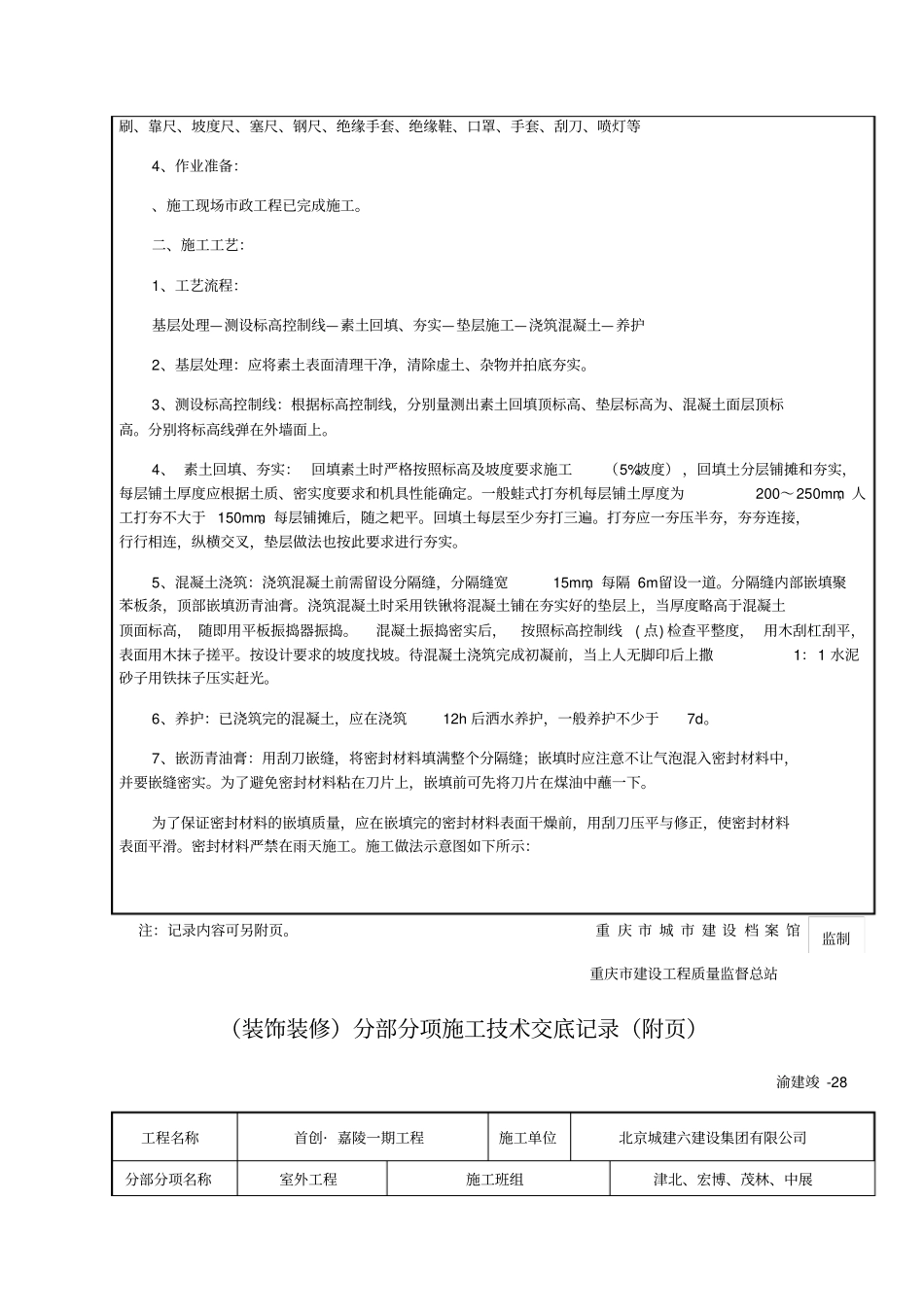

(装饰装修)分部分项施工技术交底记录渝建竣 -28工程名称首创· 嘉陵一期工程施工单位北京城建六建设集团有限公司分部分项名称室外工程施工班组津北、宏博、茂林、中展交底部位室外散水计划完成日期交底日期质量标准及执行的规程规范:严格执行国家现行颁发的《建筑工程施工质量验收统一标准》< GB50300-2013>、《建筑装饰装修工程质量验收规范》 < GB50210-2001>、《建筑地面工程施工质量验收规范》以及本地区行业标准。2.安全操作事项:进入施工现场必须遵守安全生产六大纪律。高处作业在2m以上时,必须搭设操作平台,必须系好安全带,一端系于腰间,一端系于高出身体部位的牢固地方,穿软底防滑鞋。严禁私自拉接电源。3.操作要点及技术措施:见附页4.其它注意事项:做好现场文明施工和成品保护工作。监制主要参加人员:刘骥、张继广、李哲、赵荣岩、邓选旺、邹胜、袁义效、张成伟、曹鹏、王小军项目技术负责人:交底人:交底接收人:年月日注:记录内容可另附页。重 庆 市 城 市 建 设 档 案 馆重庆市建设工程质量监督总站(装饰装修)分部分项施工技术交底记录(附页)渝建竣 -28工程名称首创· 嘉陵一期工程施工单位北京城建六建设集团有限公司分部分项名称室外工程施工班组津北、宏博、茂林、中展交底部位室外暗散水计划完成日期交底日期本交底适用于一期住宅、商业室外暗散水做法:1、素土夯实;2、100 厚碎砖(石、卵石)粘土夯实垫层;3、60 厚 C15 砼提浆抹面。一、施工准备1、技术准备、散水混凝土采用商品混凝土2、材料准备、水泥:硅酸盐水泥强度等级不得低于;砂:粗砂或中砂,含泥量不大于3%;沥青油膏、白灰等3、机具准备:平板振捣器或插入式振捣器、手推车、铁锹、筛子、刮杠、木抹子、胶皮水管、钢丝监制刷、靠尺、坡度尺、塞尺、钢尺、绝缘手套、绝缘鞋、口罩、手套、刮刀、喷灯等4、作业准备:、施工现场市政工程已完成施工。二、施工工艺:1、工艺流程:基层处理—测设标高控制线—素土回填、夯实—垫层施工—浇筑混凝土—养护2、基层处理:应将素土表面清理干净,清除虚土、杂物并拍底夯实。3、测设标高控制线:根据标高控制线,分别量测出素土回填顶标高、垫层标高为、混凝土面层顶标高。分别将标高线弹在外墙面上。4、 素土回填、夯实: 回填素土时严格按照标高及坡度要求施工(5%坡度) ,回填土分层铺摊和夯实,每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式...
