文件编号 版 本 号 文件名称 工程更改控制程序 生效日期 第 1 页 共 6 页 工程更改控制程序 部门 姓名 签名 日期 编制 审核 批准 受控标记 文件编号 版 本 号 文件名称 工程更改控制程序 生效日期 第 2 页 共 6 页 修订履历: 更改标识 更改后实施日期 更改文件号 更改内容 更改人 更改日期 文件编号 版 本 号 文件名称 工程更改控制程序 生效日期 第 3 页 共 6 页 1、 目的 规定工程更改的过程,确保更改的有效性
2、 范围 适用于顾客和组织自身产品和过程等发生的工程更改
3、 定义 工程更改——指以下任意一项或多项活动
材料变更; b
加工工艺、工艺参数、或流程变更; c
检测或试验方法变更; d
产品尺寸、性能变更; e
生产转移(如:场地、设备、模具转移等); f
设备、工装、模具、检具变更等
4、职责 4
1 技术工程部——统筹更改活动的管理
2 各部门——执行设计更改活动

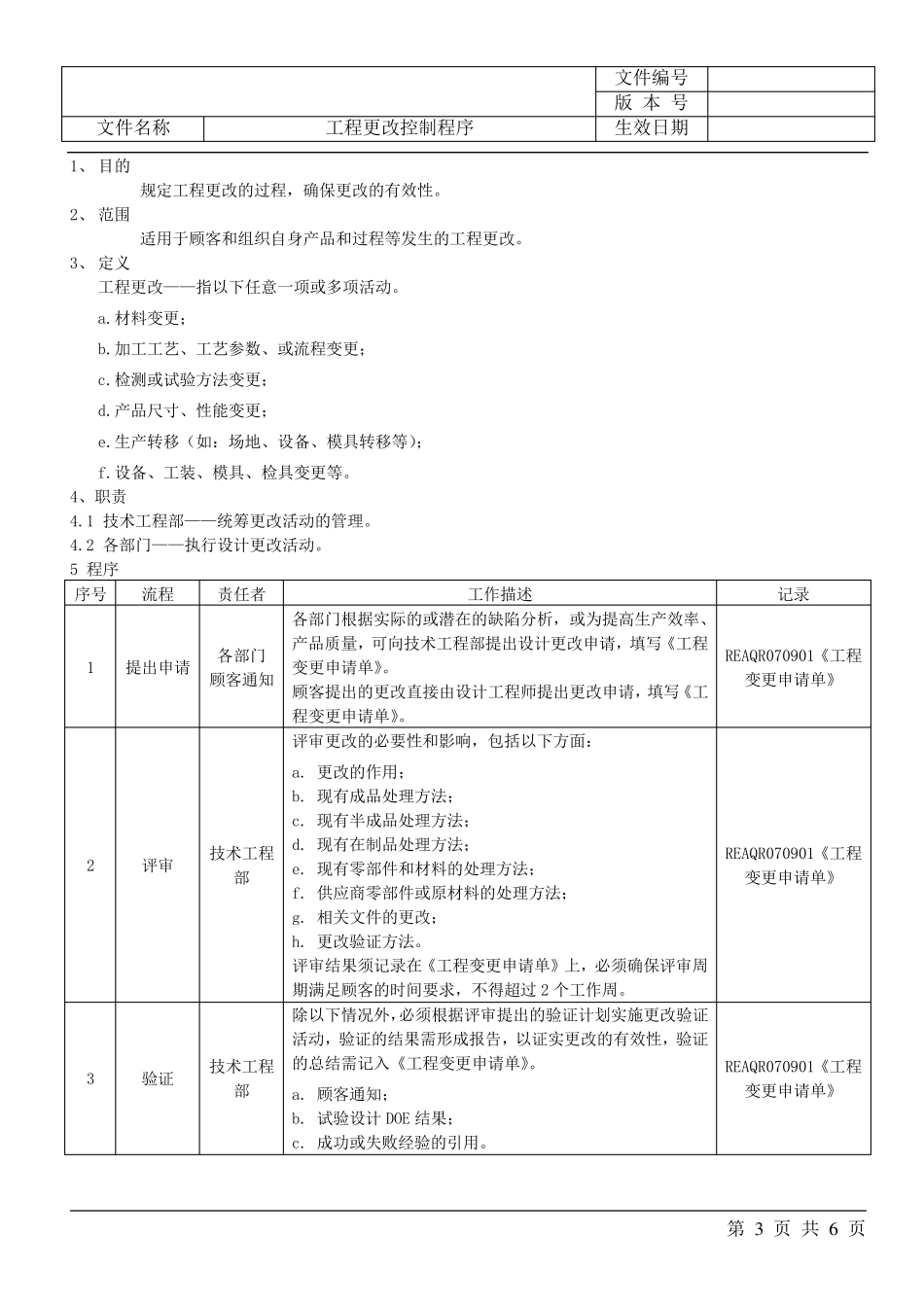

5 程序 序号 流程 责任者 工作描述 记录 1 提出申请 各部门 顾客通知 各部门根据实际的或潜在的缺陷分析,或为提高生产效率、产品质量,可向技术工程部提出设计更改申请,填写《工程变更申请单》
顾客提出的更改直接由设计工程师提出更改申请,填写《工程变更申请单》
REAQR070901《工程变更申请单》 2 评审 技术工程部 评审更改的必要性和影响,包括以下方面: a
更改的作用; b
现有成品处理方法; c
现有半成品处理方法; d
现有在制品处理方法; e
现有零部件和材料的处理方法; f
供 应 商 零部件或原 材料的处理方法; g
相 关 文件的更改; h
更改验证 方法
评审结 果 须 记录在《工程变更申请单》上 ,必须 确保评审周期满 足 顾客的时 间 要求 ,不 得 超 过2 个 工作周
REAQR070
