1 分布式光伏项目开发建设流程 (供参考) 本文中的分布式光伏项目是指在工业园区、开发区和商业区等屋顶建设、采用“自发自用、余电上网”模式开发的光伏项目
第一部分 开发流程 一、项目开发建设流程 分布式光伏项目开发建设流程主要分为:前期考察阶段、前期手续办理阶段、设计施工阶段、并网验收阶段、投产移交阶段
主要流程见下图
第二部分 各阶段主要工作 第二部分 各阶段主要工作 一、项目前期考察阶段 (一)寻找项目资源 2 分布式光伏开发应遵循“因地制宜、清洁高效、分散布局、就近利用”的原则
项目资源分为以下两类: 1
工业园区/开发区:国有大型工矿企业、国家级高新技术产业园、地方高新技术产业园、物流园、保税区、经济开发区、污水处理厂等工业厂房
商业区:宾馆饭店、写字楼、体育场馆、机场、火车站、大型商业中心、商超等商业设施
(二)业主初步沟通 项目地点确定以后,应与厂区业主建立联系,针对厂区情况、屋顶结构、用电水平等基本问题进行访谈,确定合作意愿和用能需求
考察企业属性(国有企业、上市公司、知名外企)、资信是否良好、经营状况及收入是否稳定、无不良记录
考察建筑物产权是否独立清晰(房产证、土地证、建设规划许可证原件),房屋产权是否质押
考察屋面结构(混凝土、彩钢瓦)、屋顶使用年限和面积(至少 2万平米以上)
考察用电特性、分时用电电量、用电电价、电压等级、变压器容量
考察屋顶周围是否有遮挡或有高楼建设规划、建筑物周边是否有气体或固体污染物排放
考察业主的合作意愿,初步沟通合作模式(自发自用、余电上网)
3 (三)前期资料收集 前期资料收集具体内容见表 1

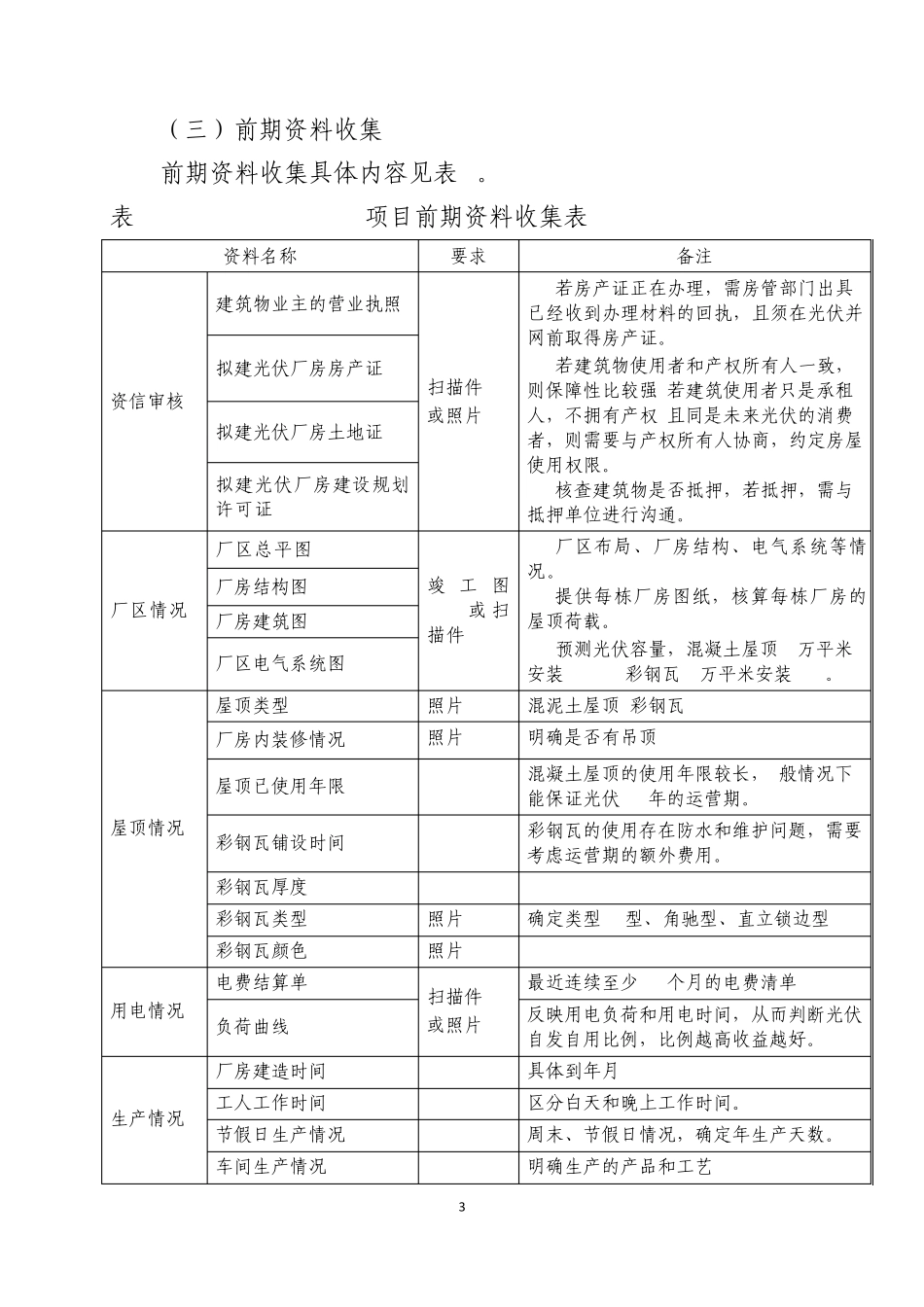

表 1 项目前期资料收集表 资料名称 要求 备注 资信审核 建筑物业主的营业执照 扫描件 或照片 (1)若房产证正在办理,需房管部门出具已经收到办理材料的回执,且须在光伏并网前取
