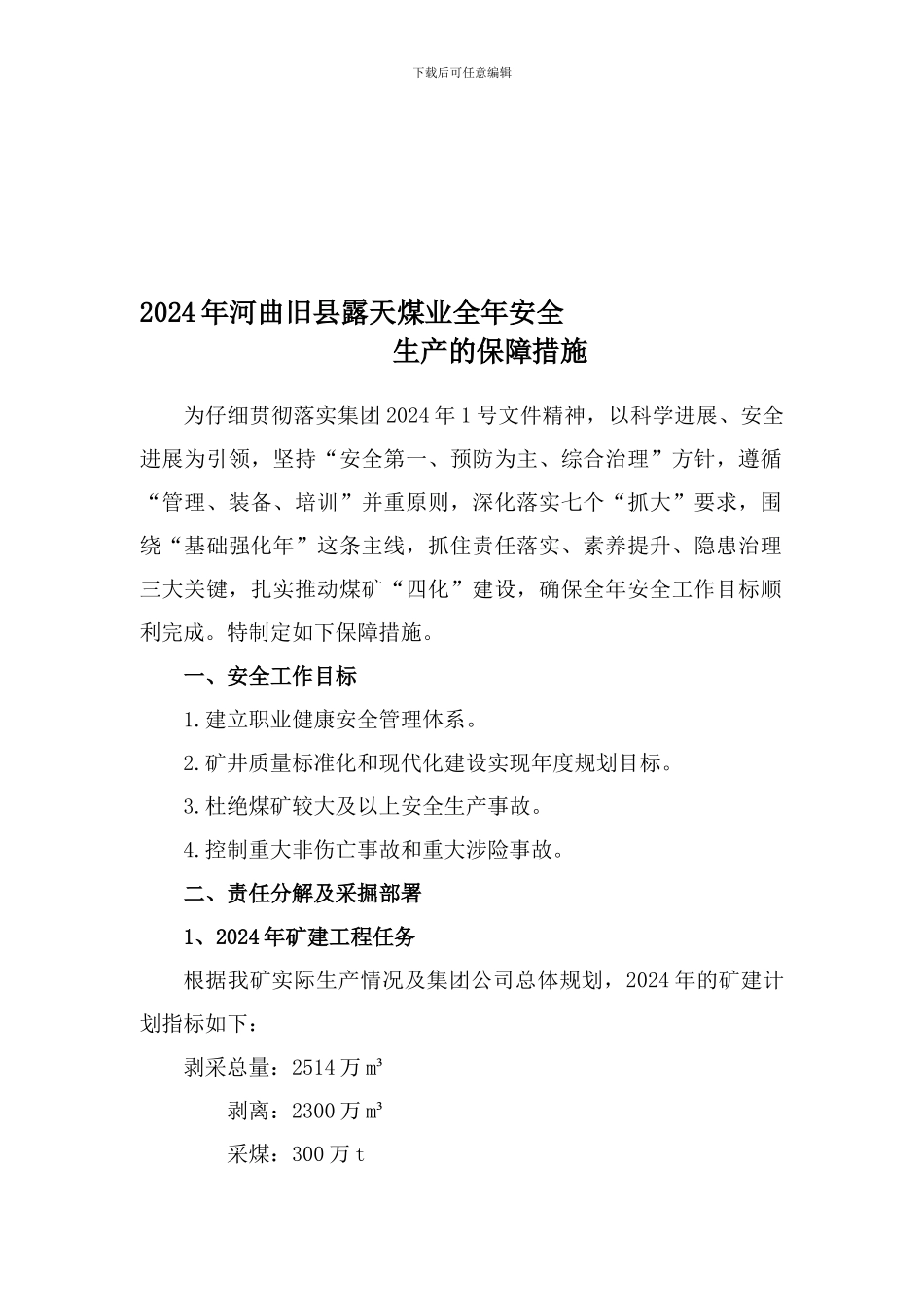

下载后可任意编辑2024 年河曲旧县露天煤业全年安全生产的保障措施为仔细贯彻落实集团 2024 年 1 号文件精神,以科学进展、安全进展为引领,坚持“安全第一、预防为主、综合治理”方针,遵循“管理、装备、培训”并重原则,深化落实七个“抓大”要求,围绕“基础强化年”这条主线,抓住责任落实、素养提升、隐患治理三大关键,扎实推动煤矿“四化”建设,确保全年安全工作目标顺利完成
特制定如下保障措施
一、安全工作目标1
建立职业健康安全管理体系
矿井质量标准化和现代化建设实现年度规划目标
杜绝煤矿较大及以上安全生产事故
控制重大非伤亡事故和重大涉险事故
二、责任分解及采掘部署1、2024 年矿建工程任务根据我矿实际生产情况及集团公司总体规划,2024 年的矿建计划指标如下:剥采总量:2514 万 m³ 剥离:2300 万 m³ 采煤:300 万 t下载后可任意编辑全矿生产剥采比:7

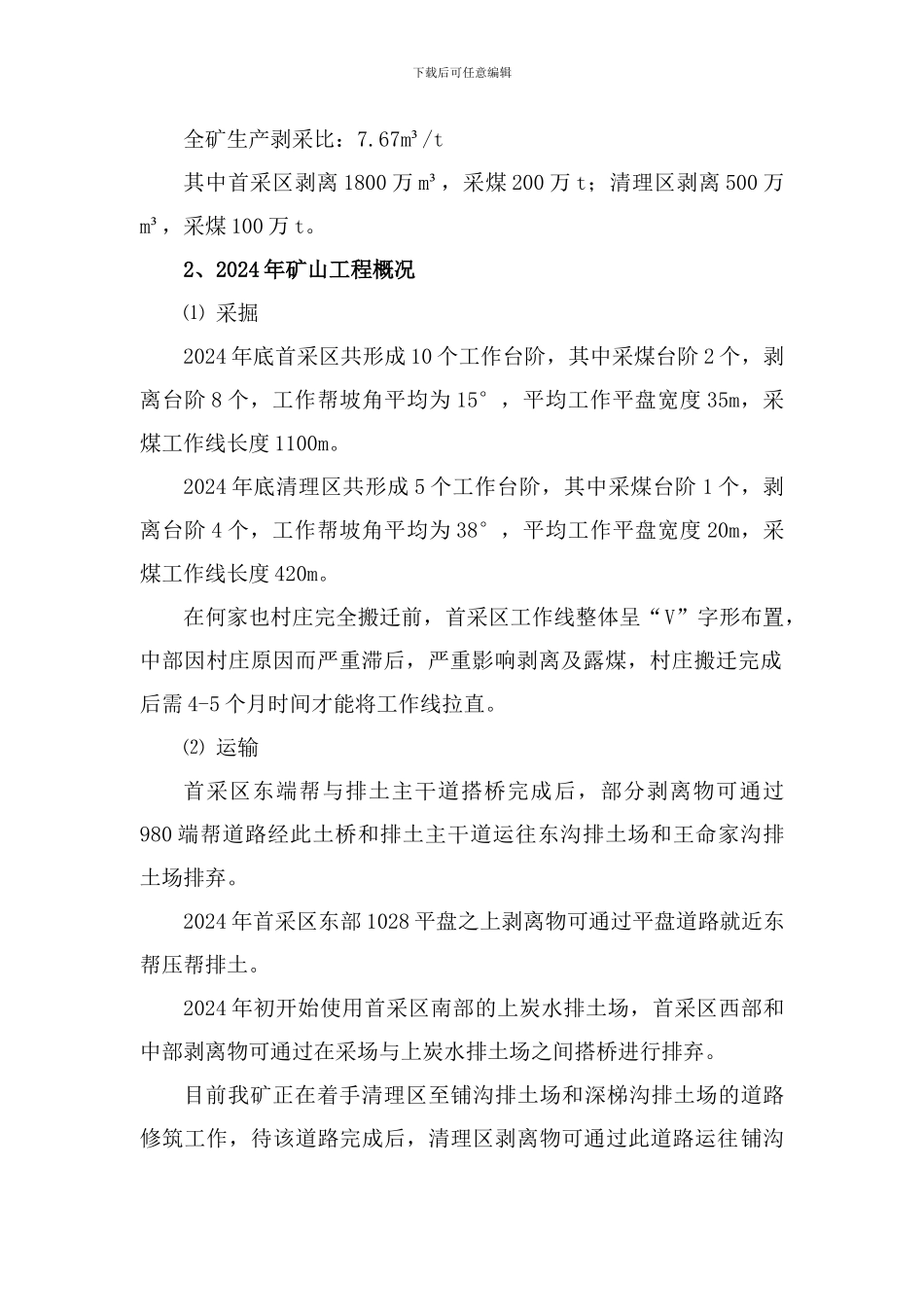

67m³/t其中首采区剥离 1800 万 m³,采煤 200 万 t;清理区剥离 500 万m³,采煤 100 万 t
2、2024 年矿山工程概况⑴ 采掘2024 年底首采区共形成 10 个工作台阶,其中采煤台阶 2 个,剥离台阶 8 个,工作帮坡角平均为 15°,平均工作平盘宽度 35m,采煤工作线长度 1100m
2024 年底清理区共形成 5 个工作台阶,其中采煤台阶 1 个,剥离台阶 4 个,工作帮坡角平均为 38°,平均工作平盘宽度 20m,采煤工作线长度 420m
在何家也村庄完全搬迁前,首采区工作线整体呈“V”字形布置,中部因村庄原因而严重滞后,严重影响剥离及露煤,村庄搬迁完成后需 4-5 个月时间才能将工作线拉直
⑵ 运输首采区东端帮与排土主干道搭桥完成后,部分剥离物可通过980 端帮道路经此土桥和排土主干道运往东沟排土场和王命家沟排土场排弃

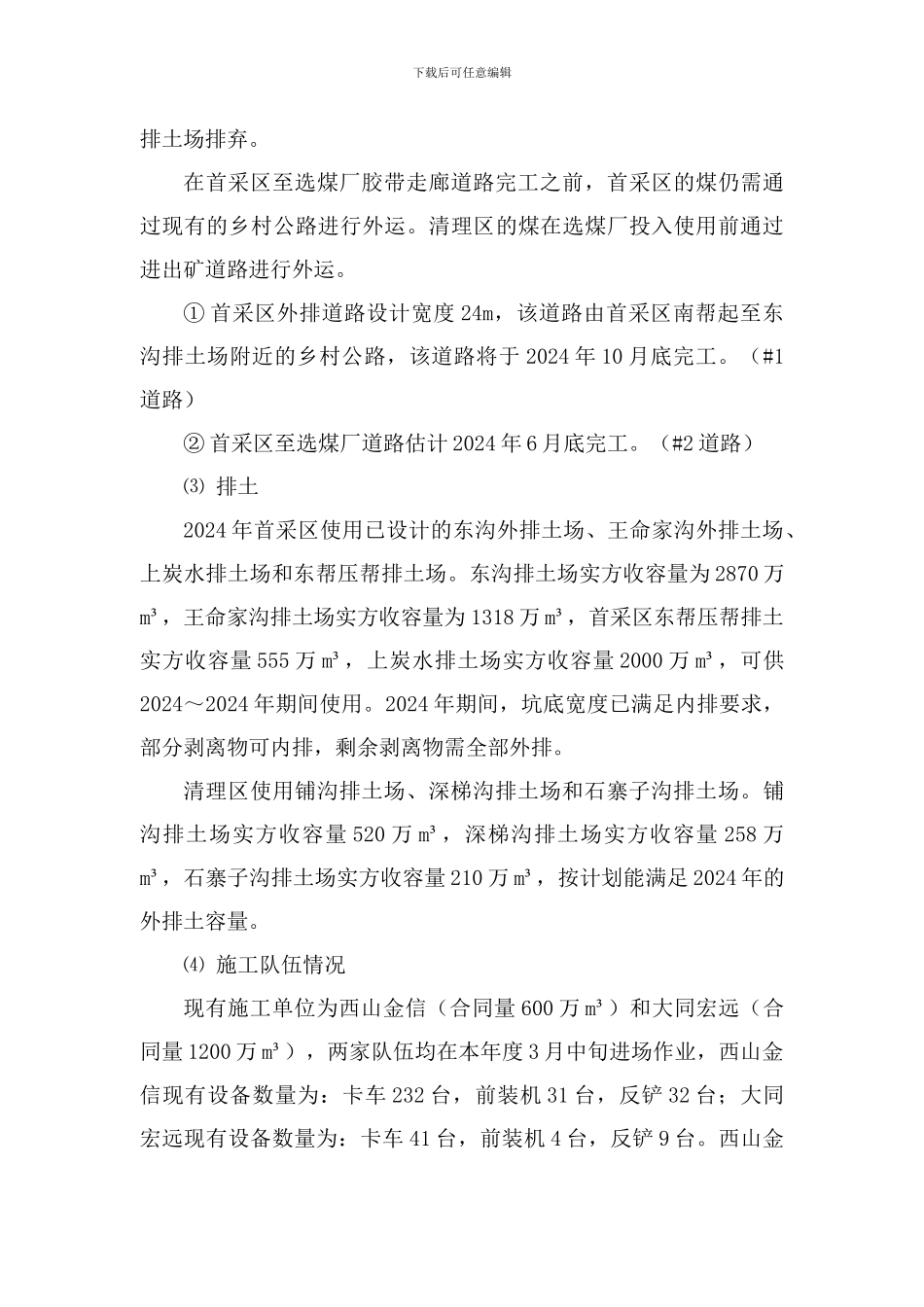

2024 年首采区东部 1028
