110kV 谷塘送变电工程项目档案管理工作计划书批准:杨德华审核:文昊编写:黄志聪南宁供电局 110kV 第一业主项目部二 0 一三年十一月为贯彻执行南方电网公司《电网建设项目档案管理业务指导书》要求,切实开展 110kV 谷塘送变电工程项目档案管理工作,以档案管理工作牵头,扎实推动基建一体化管理有效落地,强化过程控制,全面提升项目法律规范化管理水平,进一步加强对谷塘送变电工程的安全、质量、进度、造价,以及工程结算、决算和工程资料归档的全过程管理,特制定谷塘送变电工程档案管理计划
分类号类目名称归档范围保管期限组卷责任单位 (部门)移交对象移交时间 要求备注8变电站永久80项目准备800前期管理8001立 项1、项目建议书、意向书、项目决策文件计划进展部门档案管理部门项目开工前2、可行性讨论委托函3、项目可行性讨论报告及附图4、投资估算5、项目融资方案、借贷承诺评估6、项目核准批复7、其他立项文件8002工程建设许可1
建设规划许可及申请报批材料计划进展部门档案管理部门项目开工前2
建设工程选址意见书和红线附图、选址报告及审批3
建设用地规划许可及申请报批材料4
消防设计审核意见基建部门档案管理下载后可任意编辑部门5

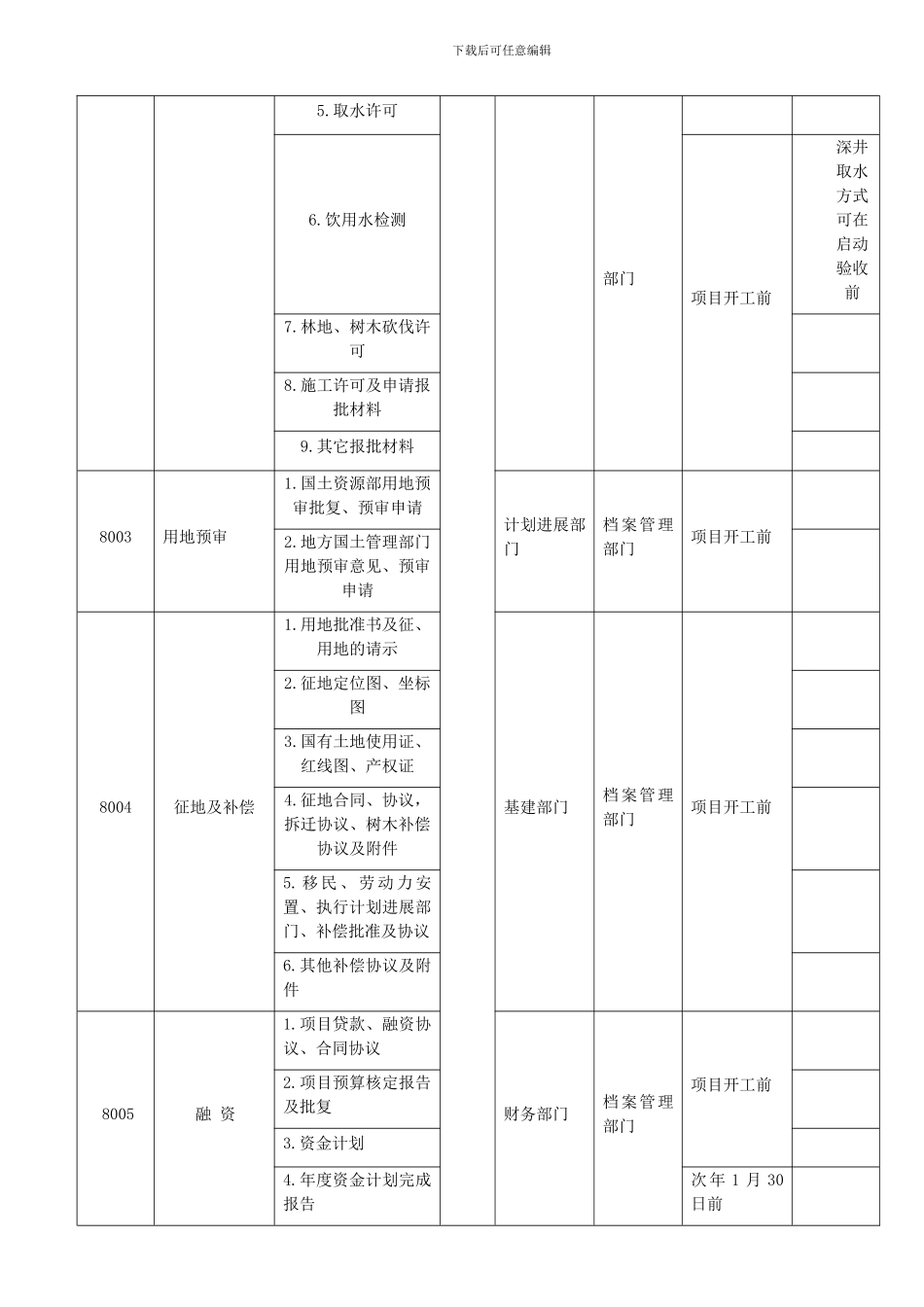

饮用水检测项目开工前深井取水方式可在启动验收前7
林地、树木砍伐许可8
施工许可及申请报批材料9
其它报批材料8003用地预审1
国土资源部用地预审批复、预审申请计划进展部门档案管理部门项目开工前2
地方国土管理部门用地预审意见、预审申请8004征地及补偿1
用地批准书及征、用地的请示基建部门档案管理部门项目开工前2
征地定位图、坐标图3
国有土地使用证、红线图、产权证4
征地合同、协议,拆迁协议、树木补偿协议及附件5
移 民 、 劳 动 力 安置、执行计划进展部门、补偿批准及协议6
其他补偿协议及附件8005 融 资1
项目贷款、融资协议、合同
