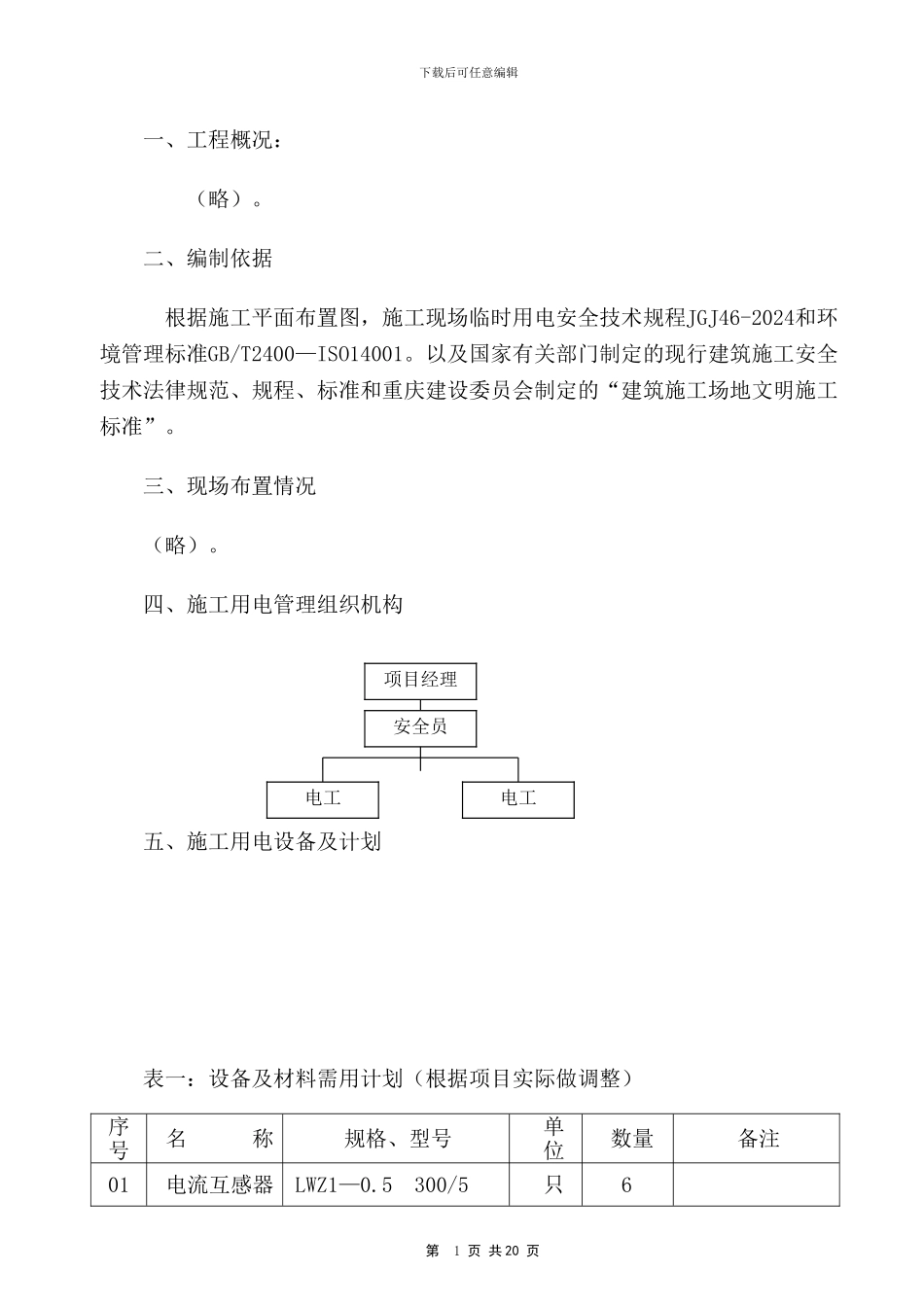

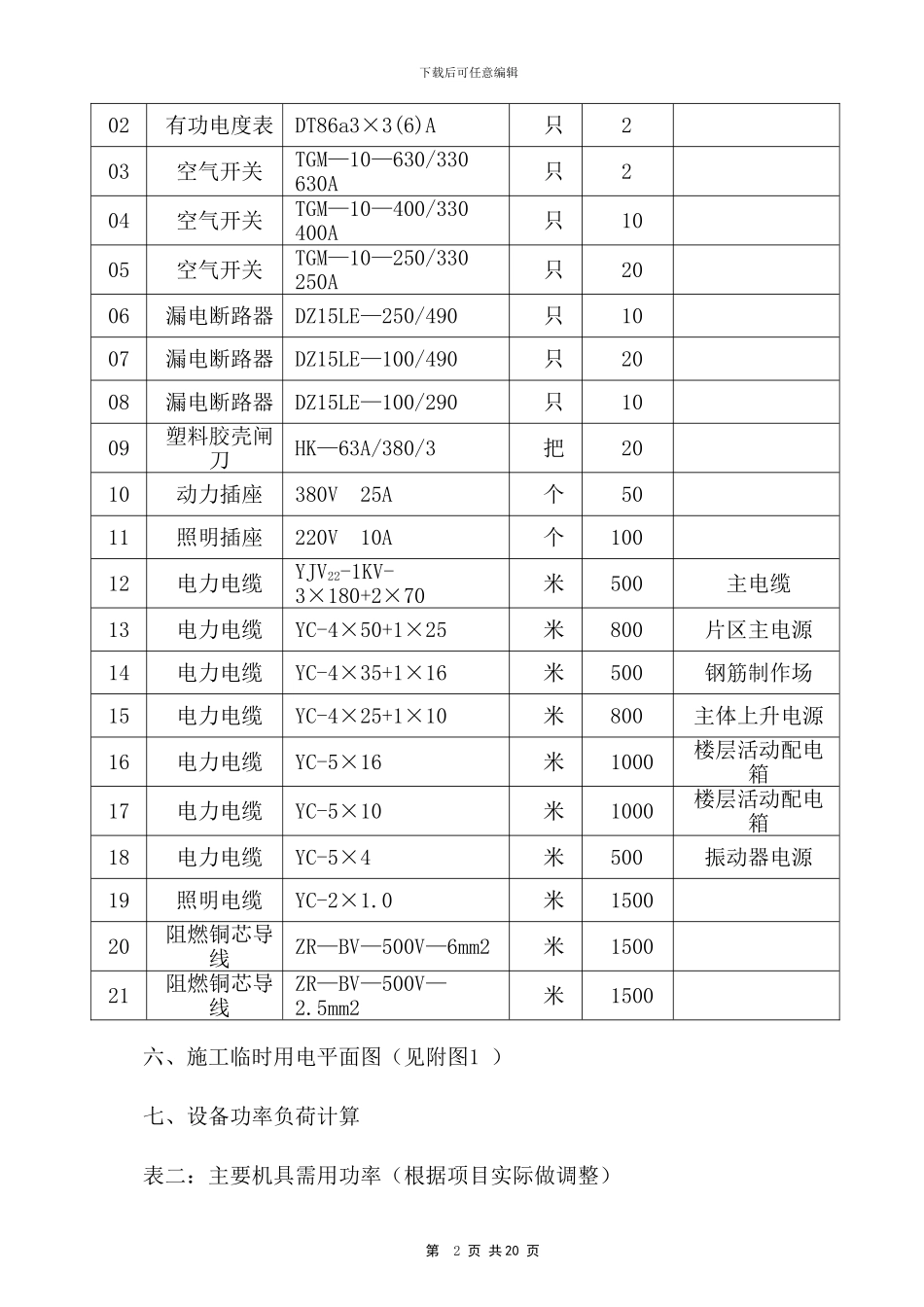

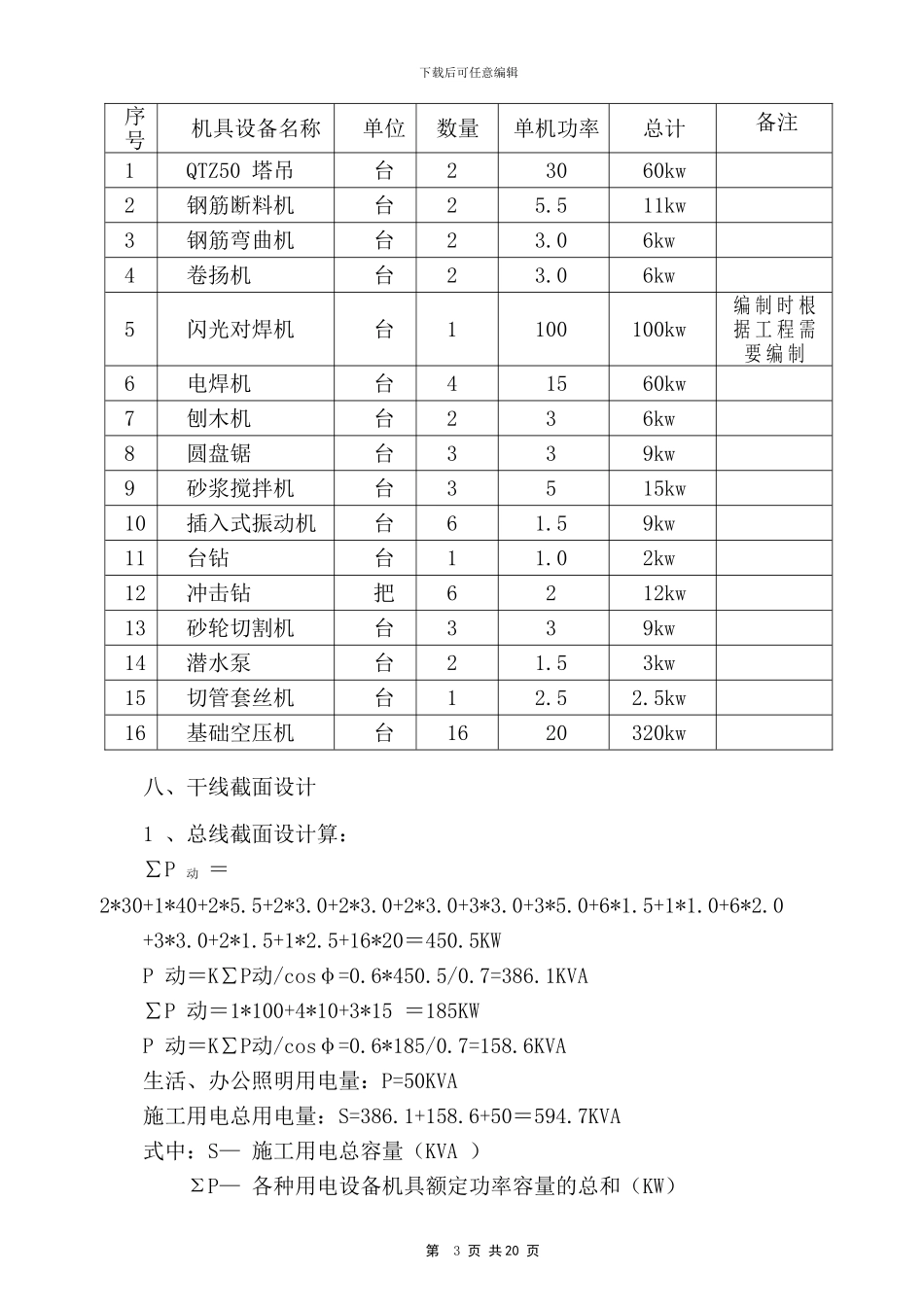

项目经理安全员电工电工下载后可任意编辑一、工程概况:(略)。 二、编制依据 根据施工平面布置图,施工现场临时用电安全技术规程JGJ46-2024和环境管理标准GB/T2400—ISO14001。以及国家有关部门制定的现行建筑施工安全技术法律规范、规程、标准和重庆建设委员会制定的“建筑施工场地文明施工标准”。三、现场布置情况(略)。四、施工用电管理组织机构 五、施工用电设备及计划表一:设备及材料需用计划(根据项目实际做调整)序号名 称规格、型号单位数量备注01电流互感器LWZ1—0.5 300/5只6第 1 页 共 20 页下载后可任意编辑02有功电度表DT86a3×3(6)A只203空气开关TGM—10—630/330 630A只204空气开关TGM—10—400/330 400A只1005空气开关TGM—10—250/330 250A只2006漏电断路器DZ15LE—250/490只1007漏电断路器DZ15LE—100/490只2008漏电断路器DZ15LE—100/290只1009塑料胶壳闸刀HK—63A/380/3把2010动力插座380V 25A个5011照明插座220V 10A个10012电力电缆YJV22-1KV-3×180+2×70米500主电缆13电力电缆YC-4×50+1×25米800片区主电源14电力电缆YC-4×35+1×16米500钢筋制作场15电力电缆YC-4×25+1×10米800主体上升电源16电力电缆YC-5×16米1000楼层活动配电箱17电力电缆YC-5×10米1000楼层活动配电箱18电力电缆YC-5×4米500振动器电源19照明电缆YC-2×1.0米150020阻燃铜芯导线ZR—BV—500V—6mm2米150021阻燃铜芯导线ZR—BV—500V—2.5mm2米1500六、施工临时用电平面图(见附图1 )七、设备功率负荷计算表二:主要机具需用功率(根据项目实际做调整)第 2 页 共 20 页下载后可任意编辑序号机具设备名称单位数量单机功率总计备注1QTZ50 塔吊台23060kw2钢筋断料机台25.511kw3钢筋弯曲机台23.06kw4卷扬机台23.06kw5闪光对焊机台1100100kw编 制 时 根据 工 程 需要 编 制6电焊机台41560kw7刨木机台236kw8圆盘锯台339kw9砂浆搅拌机台3515kw10插入式振动机台61.59kw11台钻台11.02kw12冲击钻把6212kw13砂轮切割机台339kw14潜水泵台21.53kw15切管套丝机台12.52.5kw16基础空压机台1620320kw八、干线截面设计1 、总线截面设计算:∑P动 =2*30+1*40+2*5.5+2*3.0+2*3.0+2*3.0+3*3.0+3*5.0+6*1.5+1*1.0+6*2.0+3*3.0+2*1.5+1*2.5+16*20=450.5KWP 动=K∑P动/cosφ=0.6*450.5/0.7=386.1KVA∑P 动=1*100+4*10+3*15 =185KWP 动=K∑P动/cosφ=0.6*185/0.7=158.6KVA生活、办公照明用电量:P=50KVA施工用电总用电量:S...
