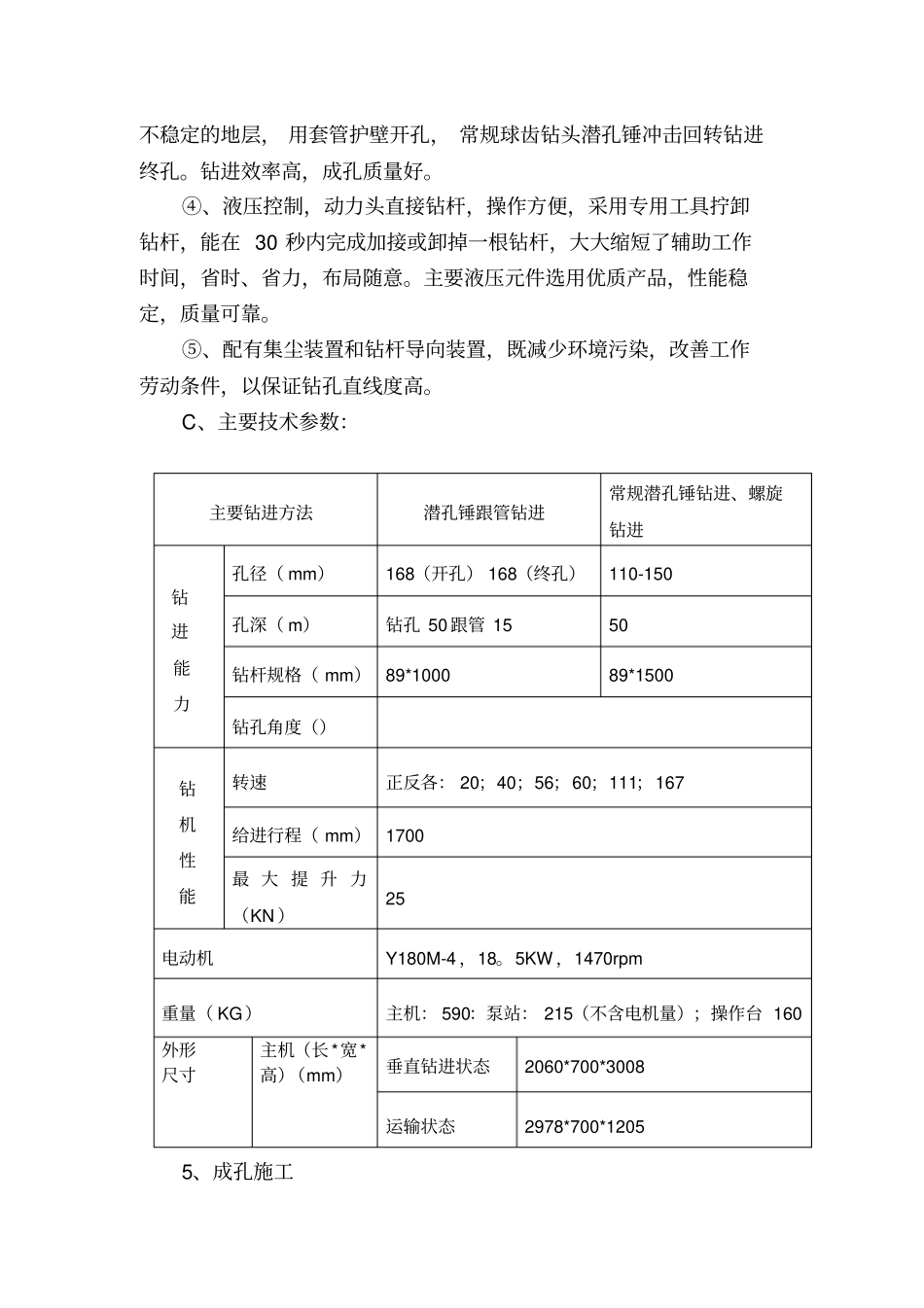

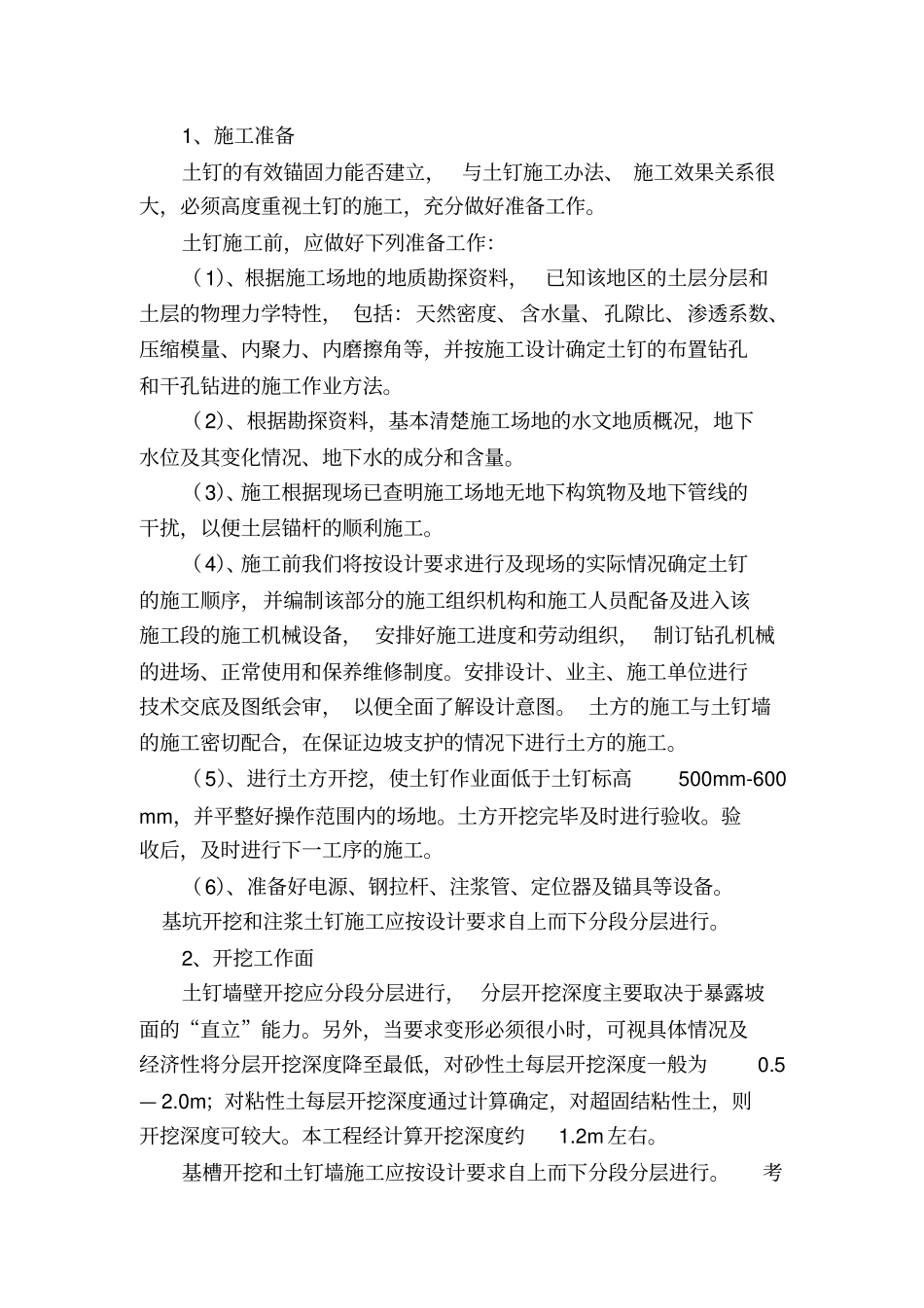

1、施工准备土钉的有效锚固力能否建立,与土钉施工办法、 施工效果关系很大,必须高度重视土钉的施工,充分做好准备工作
土钉施工前,应做好下列准备工作:(1)、根据施工场地的地质勘探资料,已知该地区的土层分层和土层的物理力学特性, 包括:天然密度、含水量、孔隙比、渗透系数、压缩模量、内聚力、内磨擦角等,并按施工设计确定土钉的布置钻孔和干孔钻进的施工作业方法
(2)、根据勘探资料,基本清楚施工场地的水文地质概况,地下水位及其变化情况、地下水的成分和含量
(3)、施工根据现场已查明施工场地无地下构筑物及地下管线的干扰,以便土层锚杆的顺利施工
(4)、施工前我们将按设计要求进行及现场的实际情况确定土钉的施工顺序,并编制该部分的施工组织机构和施工人员配备及进入该施工段的施工机械设备, 安排好施工进度和劳动组织, 制订钻孔机械的进场、正常使用和保养维修制度
安排设计、业主、施工单位进行技术交底及图纸会审, 以便全面了解设计意图
土方的施工与土钉墙的施工密切配合,在保证边坡支护的情况下进行土方的施工
(5)、进行土方开挖,使土钉作业面低于土钉标高500mm-600 mm,并平整好操作范围内的场地
土方开挖完毕及时进行验收
验收后,及时进行下一工序的施工
(6)、准备好电源、钢拉杆、注浆管、定位器及锚具等设备
基坑开挖和注浆土钉施工应按设计要求自上而下分段分层进行
2、开挖工作面土钉墙壁开挖应分段分层进行, 分层开挖深度主要取决于暴露坡面的“直立”能力
另外,当要求变形必须很小时,可视具体情况及经济性将分层开挖深度降至最低,对砂性土每层开挖深度一般为0
0m;对粘性土每层开挖深度通过计算确定,对超固结粘性土,则开挖深度可较大
本工程经计算开挖深度约1
基槽开挖和土钉墙施工应按设计要求自上而下分段分层进行
考虑到本工程的土钉施工设备,分层开挖至少达6m 宽

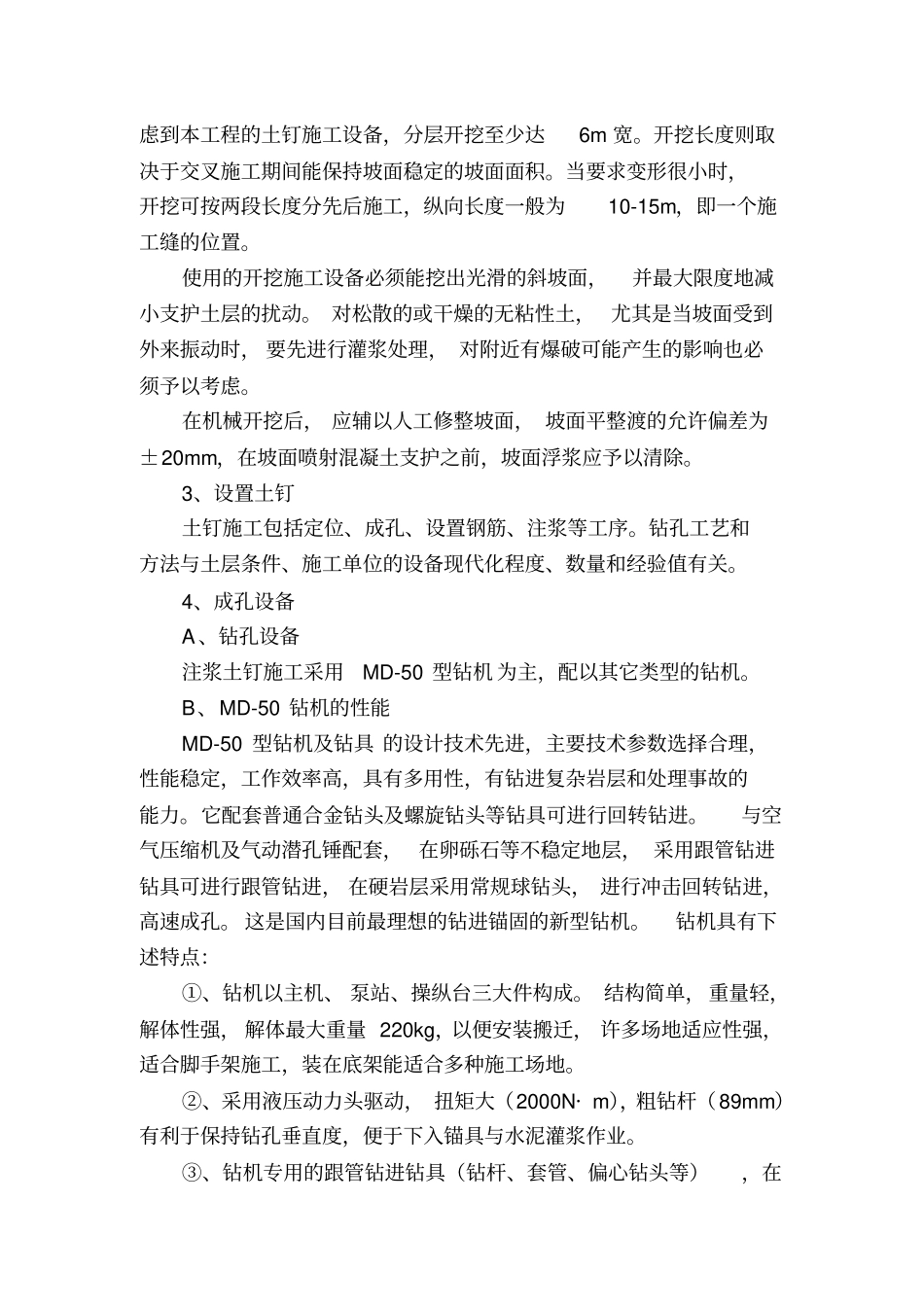

开挖长度则取
