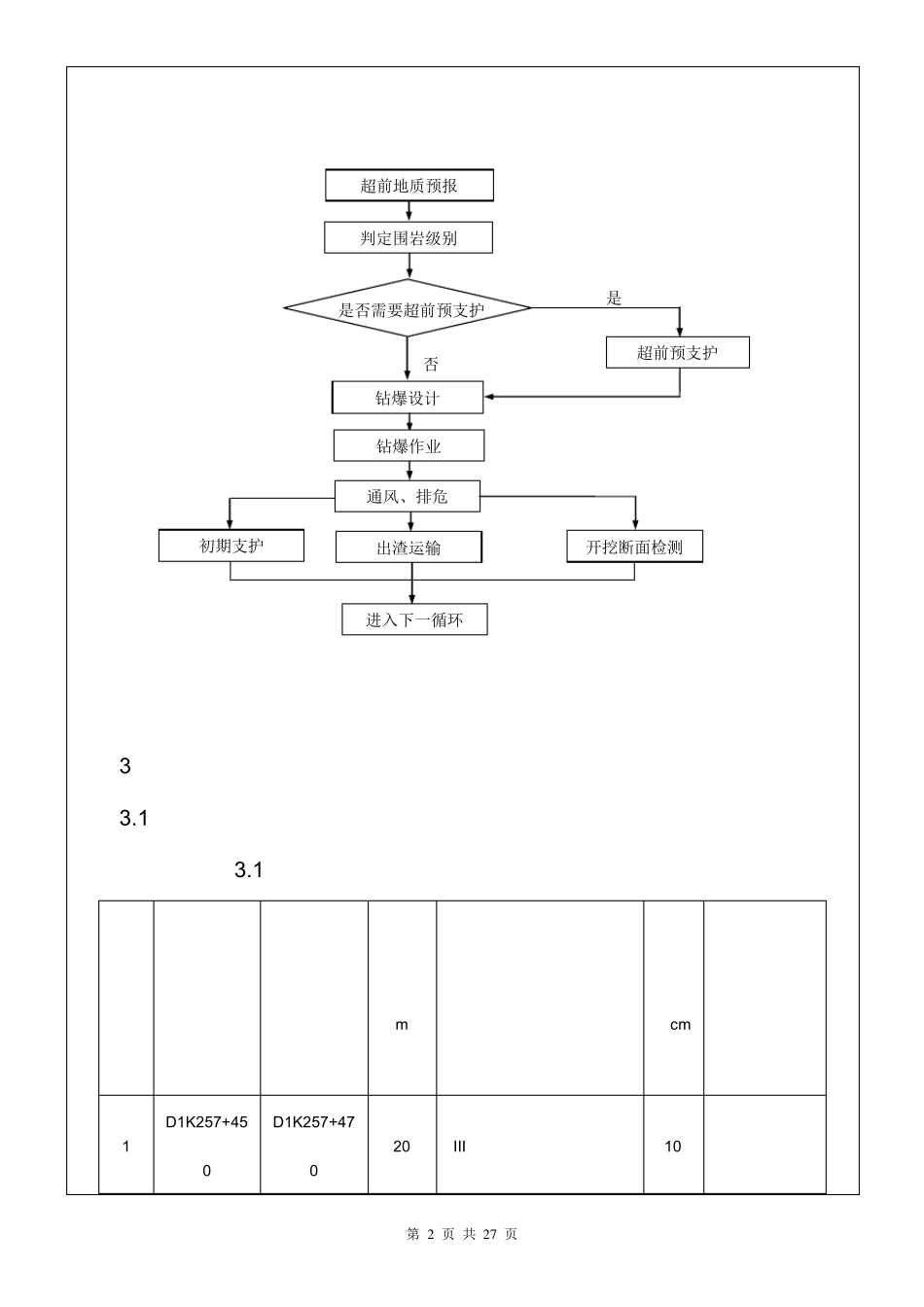

第 1 页 共 2 7 页 技 术 交 底 记 录 技术交底记录 编号 隧 道 CLZQ6-1-CZS1#JK-开挖-03 工程名称 川主寺1#隧道进口 交底级别 Ⅱ级 部位名称 洞身开挖 工序名称(内容) 台阶法(Ⅲ级围岩) 施工单位 隧道第一架子队开挖工班 交底日期 交底内容: 1、工程概况: 1.1、本隧位于川主寺~黄胜关区间,进口位于半径为 4500 的左偏曲线上,出口位于半径为 2800 右偏曲线上,线路设计为单面上坡。进口里程 D1K257+258,出口里程 D1K262+700,贯通里程 D1K259+890,施工长度为 5195.709m 。隧道进口紧邻东北沟 1 号双线大桥兰州端桥台,出口接路基工程。进口工区承担正洞施工长度为 2632m 。正洞围岩级别有Ⅲ、Ⅳ、Ⅴ级三种围岩级别。Ⅲ级、Ⅳ级围岩采用台阶法开挖,V 级地段采用三台阶法加临时仰拱开挖。按新奥法组织施工,光面爆破,锚喷网初期支护。 2、施工流程 隧道断面开挖施工工艺流程图如下。 第 2 页 共 2 7 页 隧道断面开挖施工工艺流程图 3、施工方法 3.1、川主寺一号隧道进口工区Ⅲ级围岩开挖里程段 表 3.1 川主寺一号隧道进口工区Ⅲ级围岩开挖里程段 序号 起点里程 终点里程 长度(m ) 衬砌类型 加宽值(cm) 开挖方法 1 D1K257+450 D1K257+470 20 III 级复合非绝缘一般锚段 10 台阶法 超前地质预报 判定围岩级别 钻爆设计 钻爆作业 超前预支护 通风、排危 开挖断面检测 是否需要超前预支护 初期支护 是 否 进入下一循环 出渣运输 第 3 页 共 2 7 页 2 D1K 257+470 D1K 257+473 3 III 级复合非绝缘下锚 10 台阶法 3 D1K 257+473 D1K 257+480 7 III 级复合非绝缘一般锚段 10 台阶法 4 D1K 257+480 D1K 257+483 3 III 级复合非绝缘下锚 10 台阶法 5 D1K 257+483 D1K 257+520 37 III 级复合 10 台阶法 6 D1K 258+385 D1K 258+500 115 III 级复合 0 台阶法 7 D1K 258+750 D1K 258+950 200 III 级复合 0 台阶法 8 D1K 259+050 D1K 259+200 150 III 级复合 0 台阶法 9 D1K 259+450 D1K 259+506 56 III 级复合 0 台阶法 10 D1K 259+506 D1K 259+509 3 III 级复合非绝缘下锚 0 台阶法 11 D1K 259+509 D1K 259+516 7 III 级复合非绝缘一般锚段 0 台阶法 12 D1K 259+516 D1K 259+519 3 III 级复合非绝缘下锚 0 台阶法 13 D1K ...
