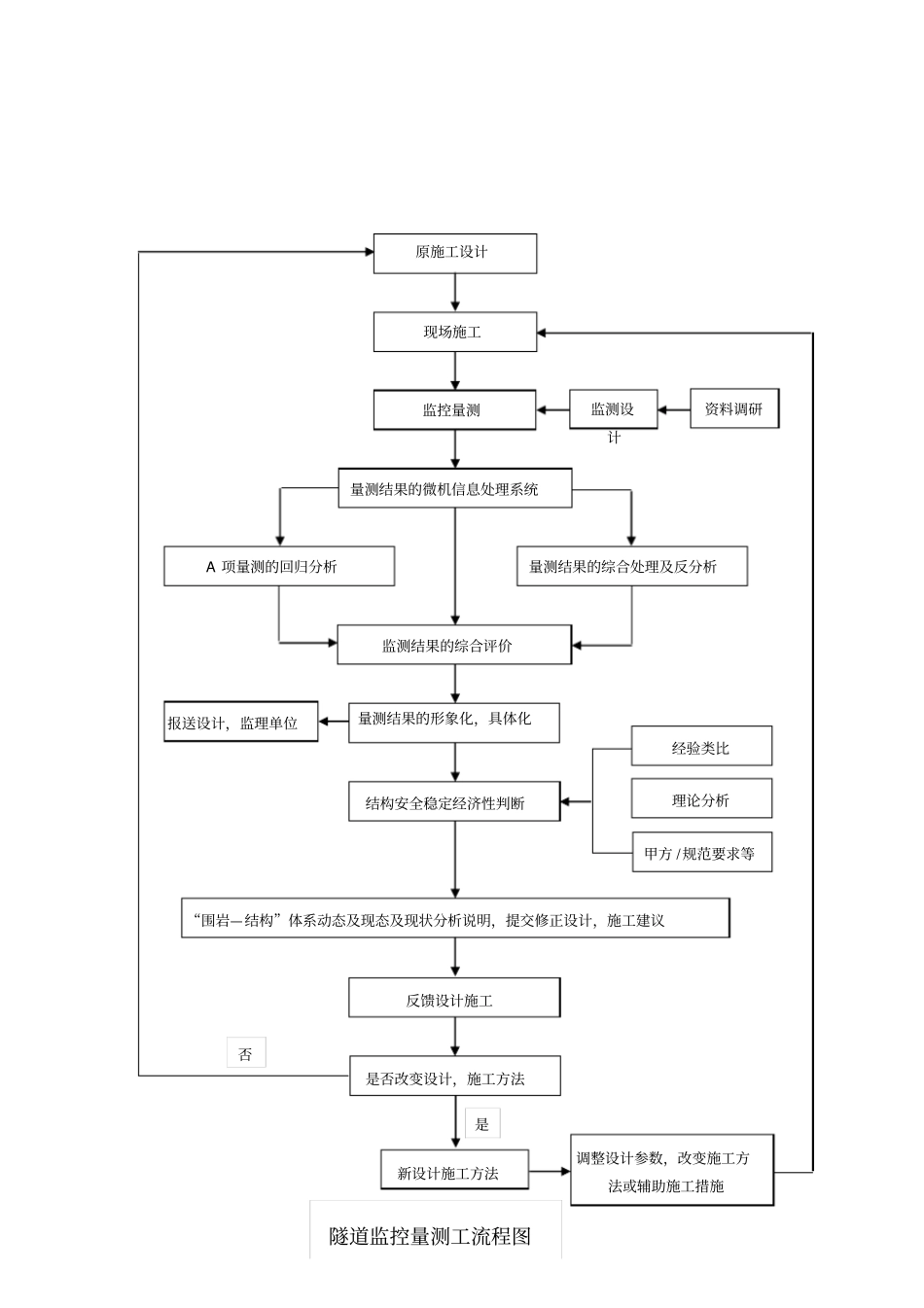

5.5 隧道监控量测监控量测是信息化设计与施工的重要内容。通过施工现场的监控量测,为判断围岩稳定性,支护、衬砌可靠性,二次衬砌合理施作时间,以及修改施工方法、 调整围岩级别、 变更支护设计参数提供依据,指导日常施工管理, 确保施工安全和质量。 隧道监控量测主要包括围岩及支护状态观察、拱顶下沉、周边位移及收敛、锚杆抗拔力、针对Ⅳ、Ⅴ级围岩段观测锚杆轴力、围岩与支护结构的接触应力、支护结构的应力状态量测、 隧道内分段涌水量和水压、 涌水含砂量与含泥量观察、地表水水位观察等监测项目。施工中的监控量测是施工安全的保障,在施工过程中按要求进行此项工作, 并将结果做系统处理后及时反馈指导施工。监控量测工艺流程见下页“隧道监控量测工艺流程图”。1) 监测量测内容、方法和仪器(1) 地质和支护状况信息的观察观察记录工作面的工程地质与水文地质情况,作地质素描。 观察开挖面附近初期支护状况, 判断围岩、 隧道的稳定性和初期支护的可靠性。由工区地质组进行,其它技术人员协助。范围:工作面及初期支护后的地段进行观察。监测仪器:地质罗盘仪等。(2) 隧道洞口段、浅埋和偏压段地表沉降监测洞口段覆盖层薄,开挖后围岩难以自稳成拱,地表易沉陷,为了确保洞口浅埋段的施工安全,进行地表沉降监测。布点原则为:在Ⅴ级围岩且埋深小于40m的地段沿隧道轴向每隔5~10m布设。同时在横向依据实际情况,选定主断面,沿主断面布设测点,以了解地表沉降的横向影响范围。监测仪器为:精密水准仪,铟钢尺等。原施工设计现场施工监控量测量测结果的微机信息处理系统监测结果的综合评价量测结果的综合处理及反分析量测结果的形象化,具体化监测设计资料调研报送设计,监理单位结构安全稳定经济性判断经验类比理论分析甲方 /规范要求等“围岩—结构”体系动态及现态及现状分析说明,提交修正设计,施工建议反馈设计施工是否改变设计,施工方法新设计施工方法是调整设计参数,改变施工方法或辅助施工措施否A 项量测的回归分析隧道监控量测工流程图(3) 拱顶下沉及收敛量测拱顶下沉及净空变位收敛量测, 根据围岩类别、隧道尺寸和埋深等,沿隧道纵向在拱顶和墙中布设测点,测点间距一般Ⅴ级围岩为10m,Ⅳ级围岩为 20~30m,Ⅲ级围岩为 50m。净空变位量测在开挖后尽早进行,初读数在开挖12 小时内且在下一循环开挖前读取,采用无尺量测法。 浅埋地段洞内外量测点布设在同一横断面内。拱顶下沉及收敛量测测点布置见下...
