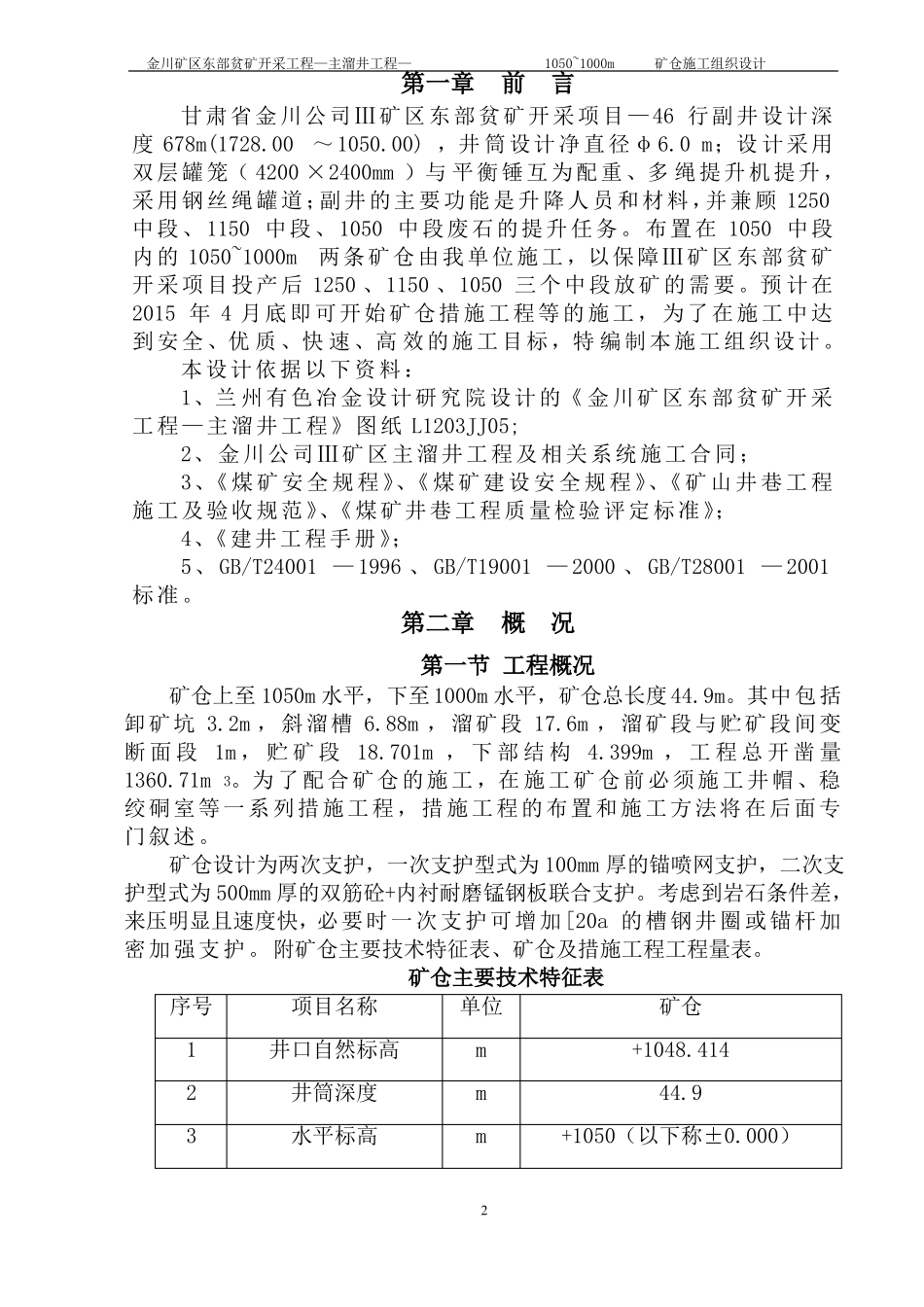

金川矿区东部贫矿开采工程—主溜井工程—1050~1000m矿仓施工组织设计甘 肃 省 金 川 公 司金川矿区东部贫矿开采工程-主溜井工程-1050~1000m矿仓施工组织设计中煤五公司第二工程处二O 一五 年 三 月 二十一 日(公章)1金川矿区东部贫矿开采工程—主溜井工程—1050~1000m矿仓施工组织设计第一章前言甘肃省金川公司Ⅲ矿区东部贫矿开采项目 —46 行副井设计深度 678m(1728
00~1050
00) ,井 筒设计净直径φ6
0 m;设 计采用双层罐笼( 4200 ×2400mm )与 平衡锤互为配重、多 绳提升机提升,采用钢丝绳罐道;副井的主要功能是升降人员和材料,并兼顾 1250中段、1150 中段、1050 中段废石的提升任务
布置在 1050 中段内的 1050~1000m两条矿仓由我单位施工,以保障Ⅲ矿区东部贫矿开采项目投产后 1250 、1150 、1050 三个中段放矿 的需要
预 计在2015 年 4 月底即可开始矿仓措施工程等的 施工,为了在施工中达到安全、优 质、快 速、高 效的施工目标,特 编制本施工组织设计

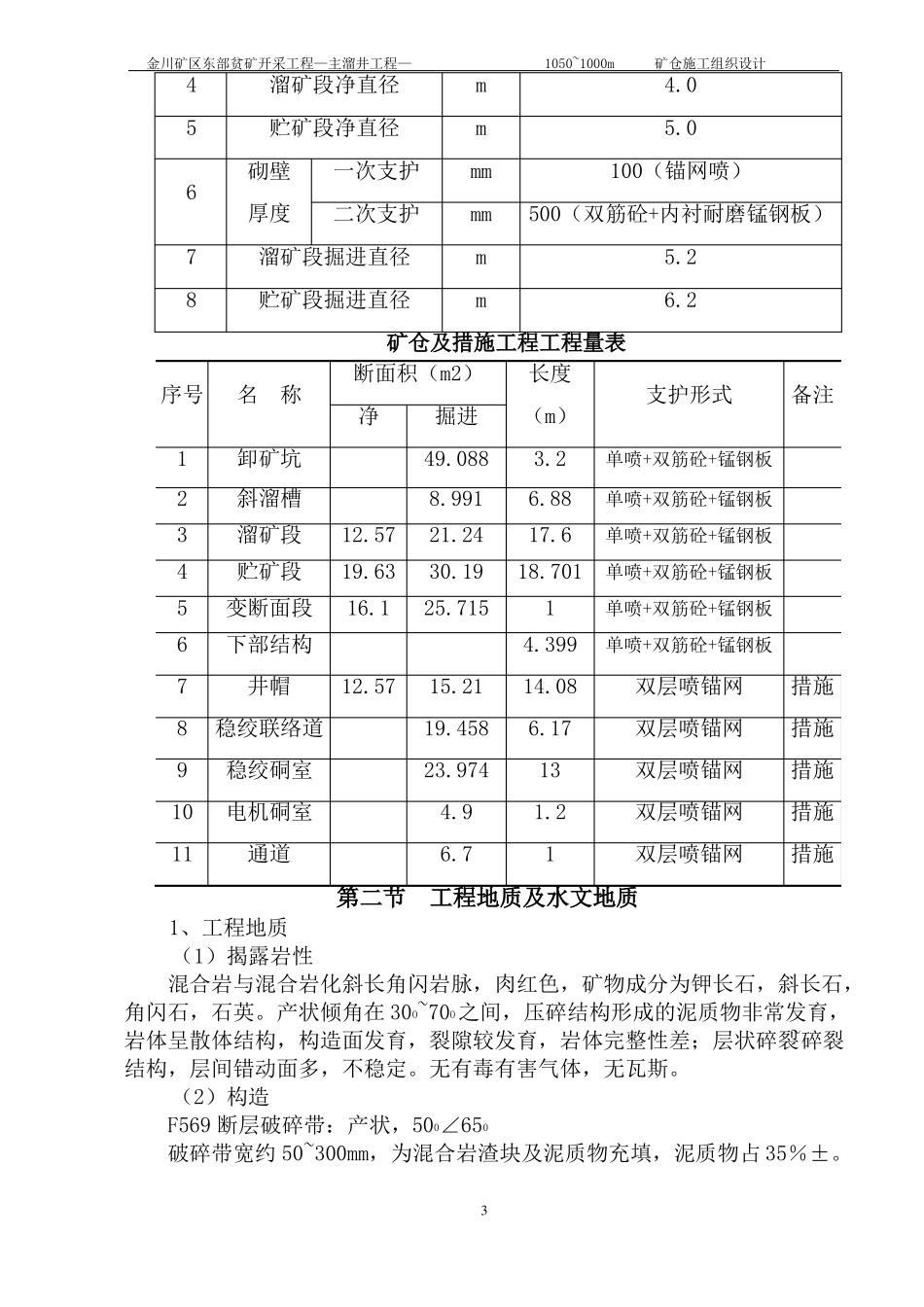

本设计依据以下资料:1、兰 州有色冶金设计研究院设计的《 金川矿区东部贫矿开采工程—主溜井工程》图纸 L1203JJ05;2、金川公司Ⅲ矿区主溜井工程及相关系统施工合同;3、《 煤 矿 安 全 规 程 》、《 煤 矿 建 设 安 全 规 程 》、《 矿 山 井 巷 工 程施工及验收规范》、《煤矿井巷工程质量检验评定标准》;4、《建井工程手册》;5、 GB/T24001 — 1996 、 GB/T19001 — 2000 、 GB/T28001 — 2001标准
第二章概况第一节 工程概况矿仓上至 1050m 水平,下至 1000m 水平,矿仓总长度44
其中包括卸矿坑 3
2m ,斜溜槽 6
88m ,溜矿段 17
