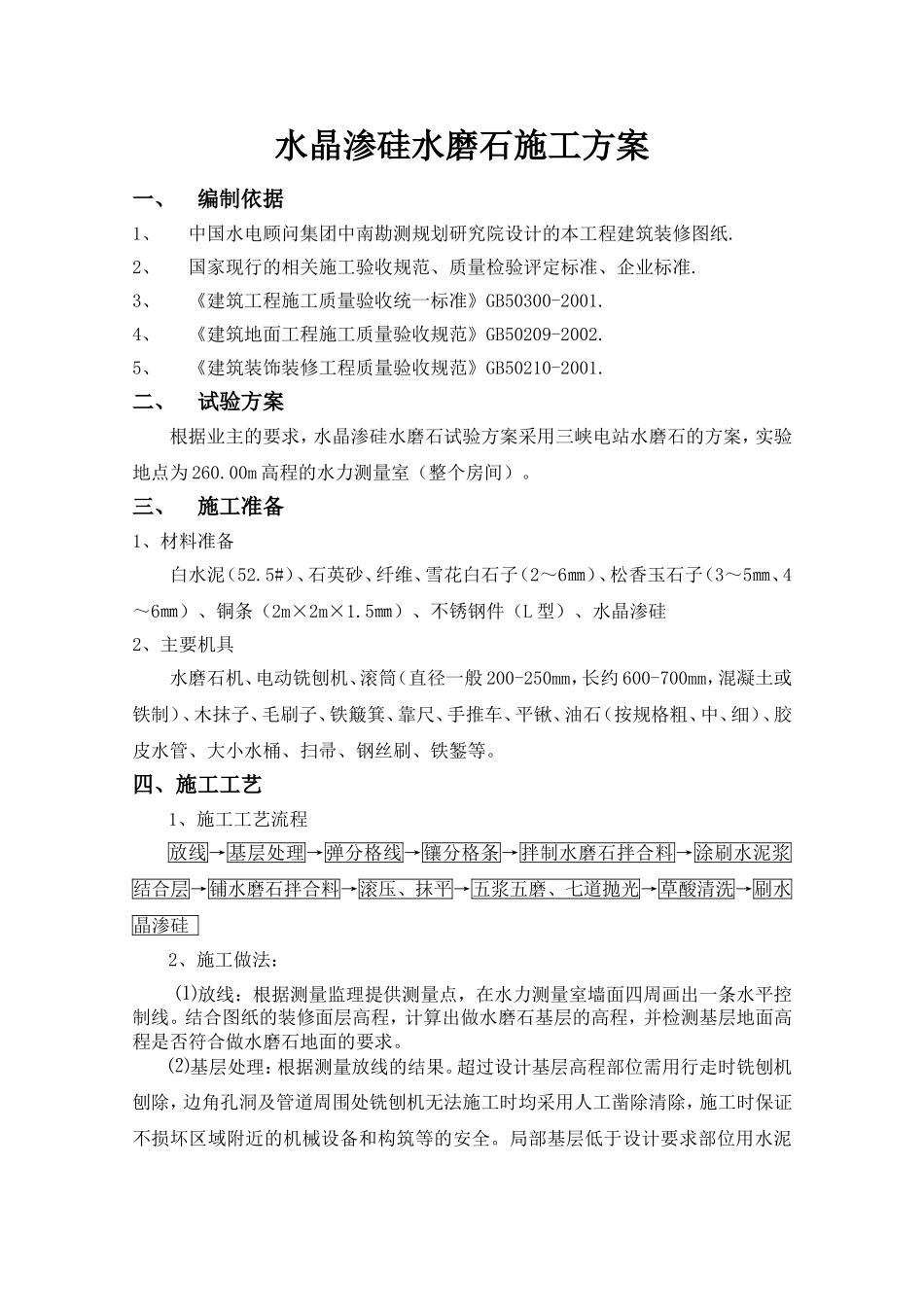

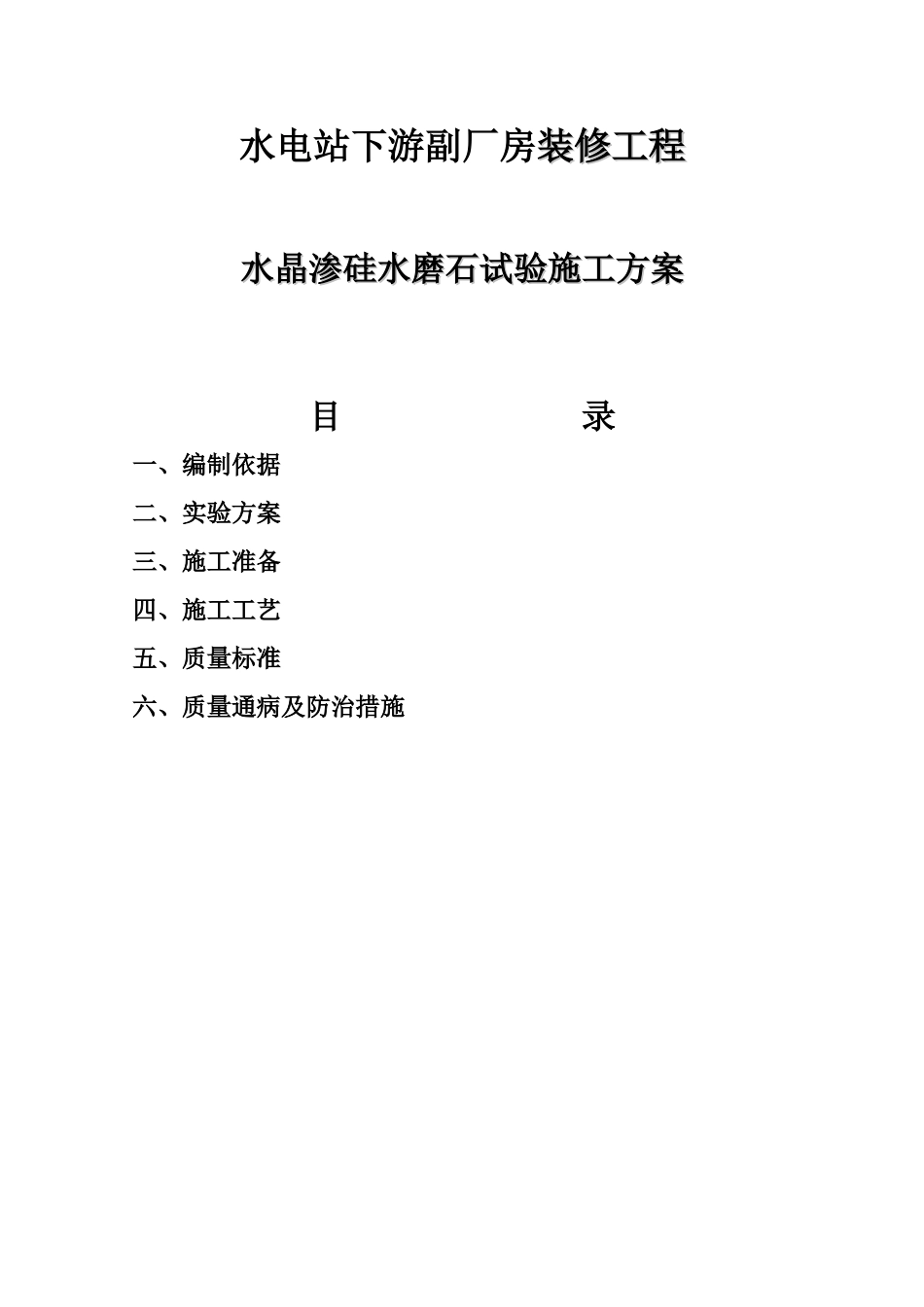

水电站下游副厂房装修工程装修工程水晶渗硅水磨石试验施工方案水晶渗硅水磨石试验施工方案目录一、编制依据二、实验方案三、施工准备四、施工工艺五、质量标准六、质量通病及防治措施水晶渗硅水磨石施工方案一、编制依据1、中国水电顾问集团中南勘测规划研究院设计的本工程建筑装修图纸
2、国家现行的相关施工验收规范、质量检验评定标准、企业标准
3、《建筑工程施工质量验收统一标准》GB50300-2001
4、《建筑地面工程施工质量验收规范》GB50209-2002
5、《建筑装饰装修工程质量验收规范》GB50210-2001
二、试验方案根据业主的要求,水晶渗硅水磨石试验方案采用三峡电站水磨石的方案,实验地点为260
00m高程的水力测量室(整个房间)
三、施工准备1、材料准备白水泥(52
5#)、石英砂、纤维、雪花白石子(2~6㎜)、松香玉石子(3~5㎜、4~6㎜)、铜条(2m×2m×1
5㎜)、不锈钢件(L型)、水晶渗硅2、主要机具水磨石机、电动铣刨机、滚筒(直径一般200-250mm,长约600-700mm,混凝土或铁制)、木抹子、毛刷子、铁簸箕、靠尺、手推车、平锹、油石(按规格粗、中、细)、胶皮水管、大小水桶、扫帚、钢丝刷、铁錾等

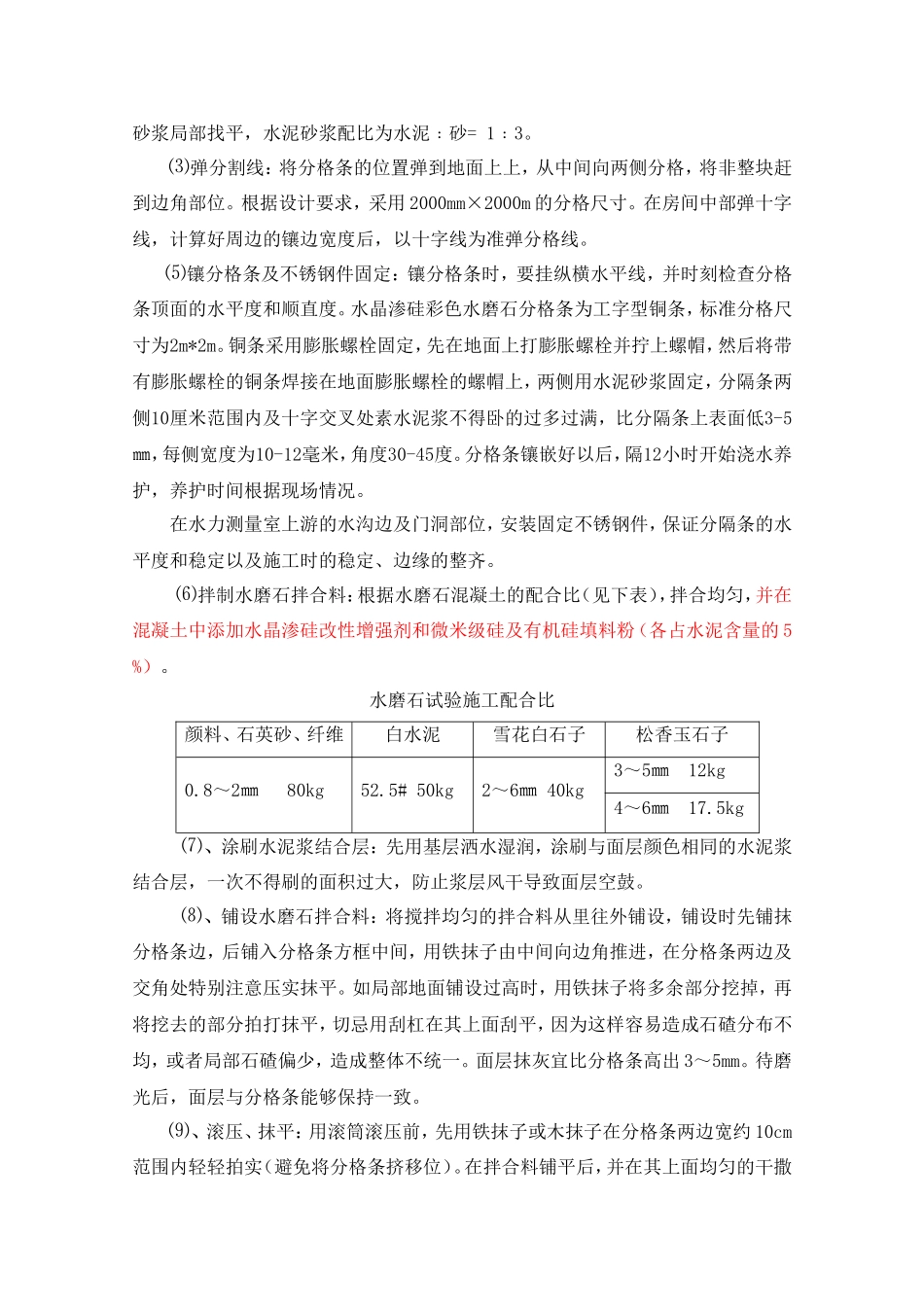

四、施工工艺1、施工工艺流程放线→基层处理→弹分格线→镶分格条→拌制水磨石拌合料→涂刷水泥浆结合层→铺水磨石拌合料→滚压、抹平→五浆五磨、七道抛光→草酸清洗→刷水晶渗硅2、施工做法:⑴放线:根据测量监理提供测量点,在水力测量室墙面四周画出一条水平控制线
结合图纸的装修面层高程,计算出做水磨石基层的高程,并检测基层地面高程是否符合做水磨石地面的要求
⑵基层处理:根据测量放线的结果
超过设计基层高程部位需用行走时铣刨机刨除,边角孔洞及管道周围处铣刨机无法施工时均采用人工凿除清除,施工时保证不损坏区域附近的机械设备和构筑等的安全
局部基层低于设计要求部位用水泥砂
