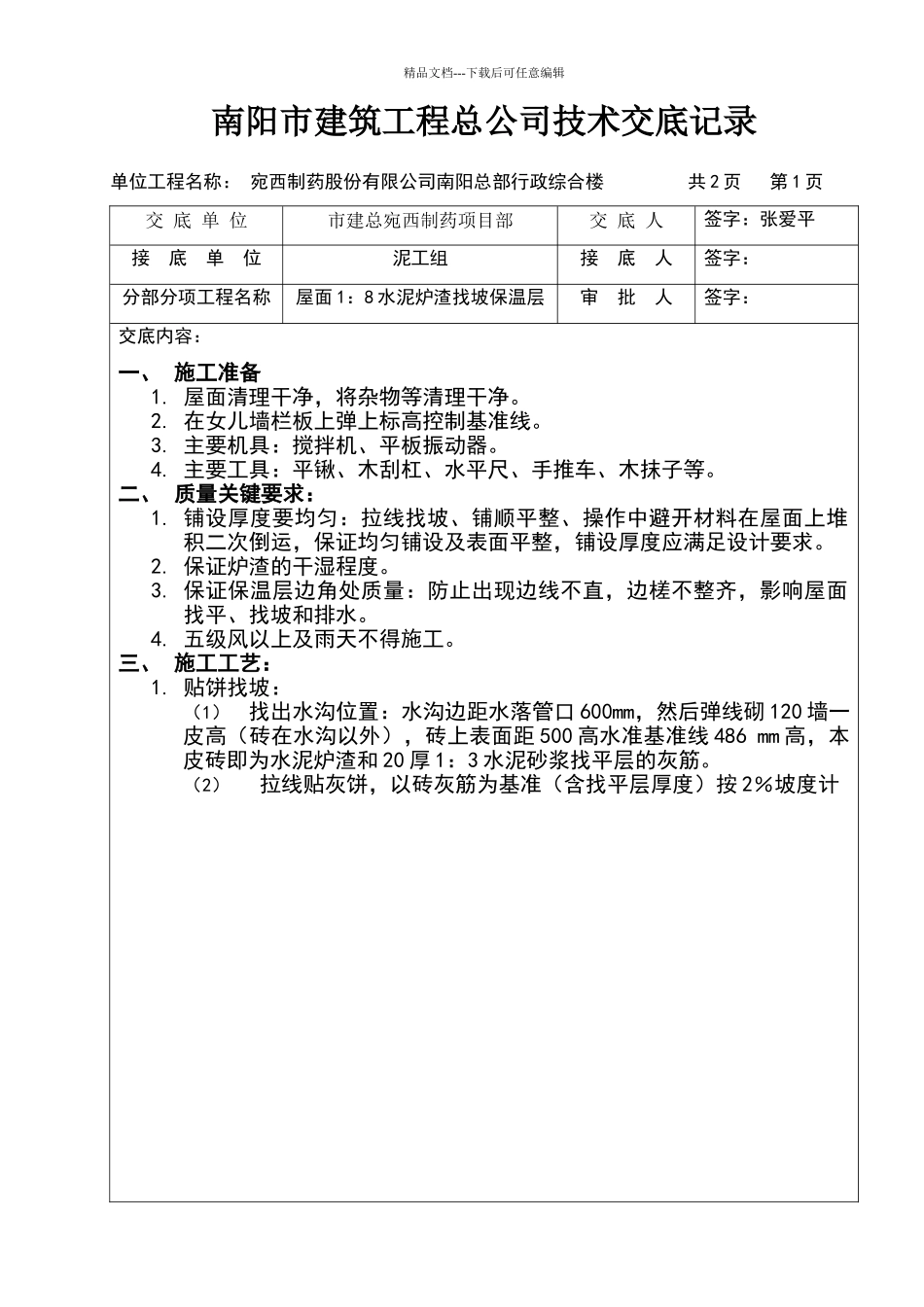

精品文档---下载后可任意编辑南阳市建筑工程总公司技术交底记录单位工程名称: 宛西制药股份有限公司南阳总部行政综合楼 共 2 页 第 1 页交 底 单 位市建总宛西制药项目部交 底 人签字:张爱平接 底 单 位泥工组接 底 人签字:分部分项工程名称屋面 1:8 水泥炉渣找坡保温层审 批 人签字:交底内容:一、 施工准备1
屋面清理干净,将杂物等清理干净
在女儿墙栏板上弹上标高控制基准线
主要机具:搅拌机、平板振动器
主要工具:平锹、木刮杠、水平尺、手推车、木抹子等
二、 质量关键要求:1
铺设厚度要均匀:拉线找坡、铺顺平整、操作中避开材料在屋面上堆积二次倒运,保证均匀铺设及表面平整,铺设厚度应满足设计要求
保证炉渣的干湿程度
保证保温层边角处质量:防止出现边线不直,边槎不整齐,影响屋面找平、找坡和排水
五级风以上及雨天不得施工
三、 施工工艺:1
贴饼找坡:(1)找出水沟位置:水沟边距水落管口 600mm,然后弹线砌 120 墙一皮高(砖在水沟以外),砖上表面距 500 高水准基准线 486 mm 高,本皮砖即为水泥炉渣和 20 厚 1:3 水泥砂浆找平层的灰筋

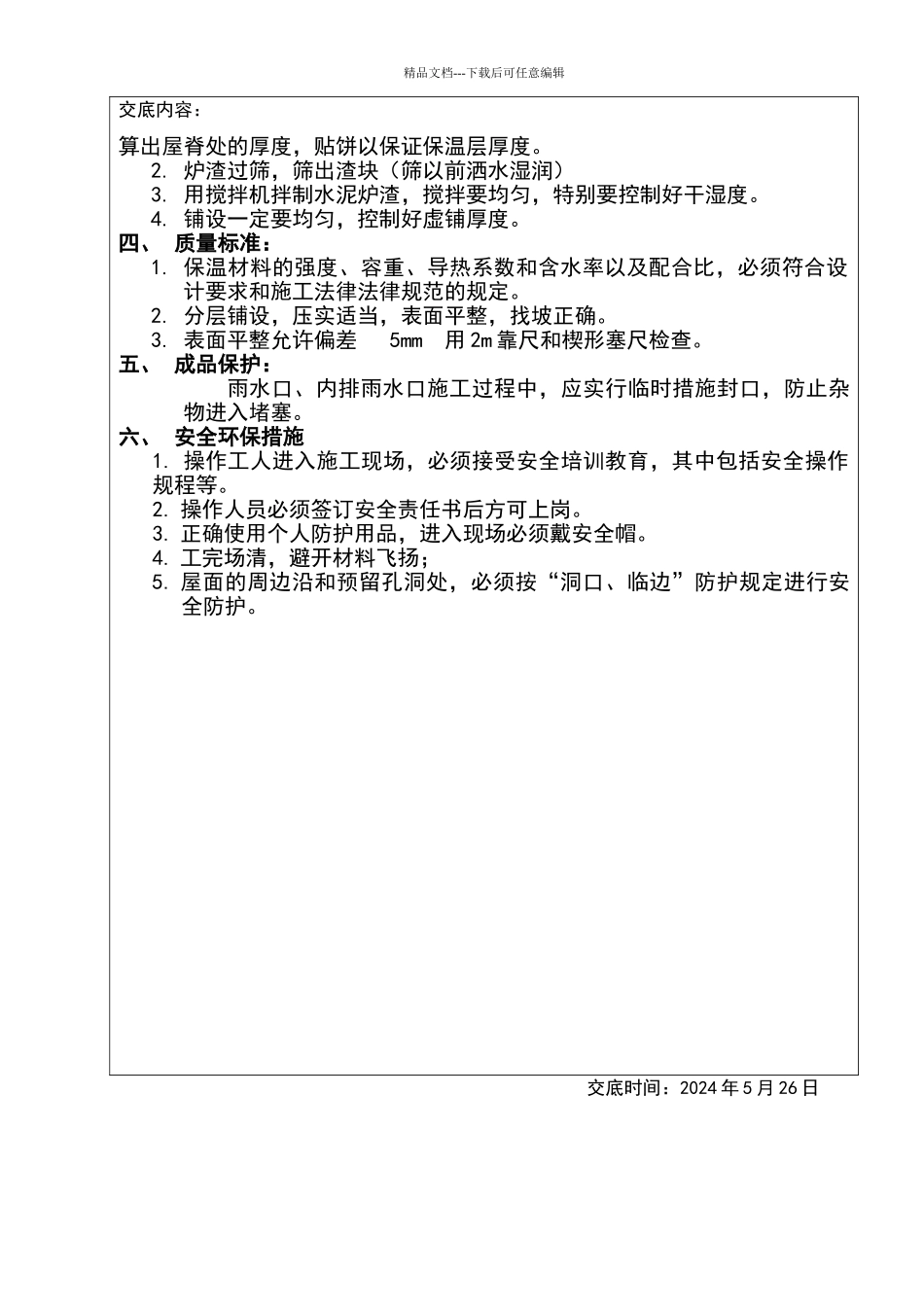

(2) 拉线贴灰饼,以砖灰筋为基准(含找平层厚度)按 2%坡度计精品文档---下载后可任意编辑交底时间:2024 年 5 月 26 日技 术 交 底 续 页单位工程名称: 宛西制药股份有限公司南阳总部行政综合楼 共 2 页 第 2 页精品文档---下载后可任意编辑交底内容:算出屋脊处的厚度,贴饼以保证保温层厚度
炉渣过筛,筛出渣块(筛以前洒水湿润)3
用搅拌机拌制水泥炉渣,搅拌要均匀,特别要控制好干湿度
铺设一定要均匀,控制好虚铺厚度
四、 质量标准:1
保温材料的强度、容重、导热系数和含水率以及配合比,必须符合设计要求和施工法律法律规范的规定
