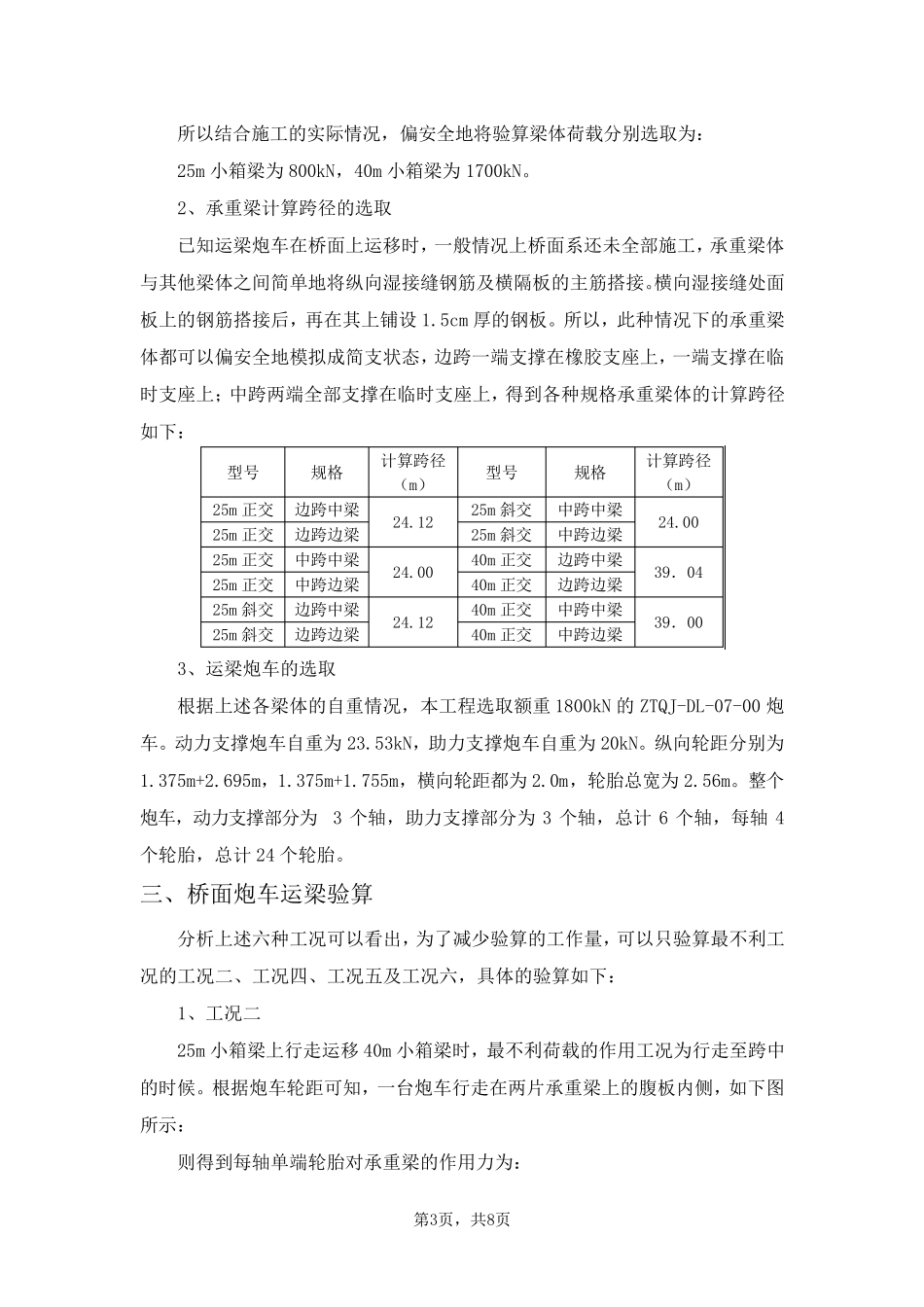

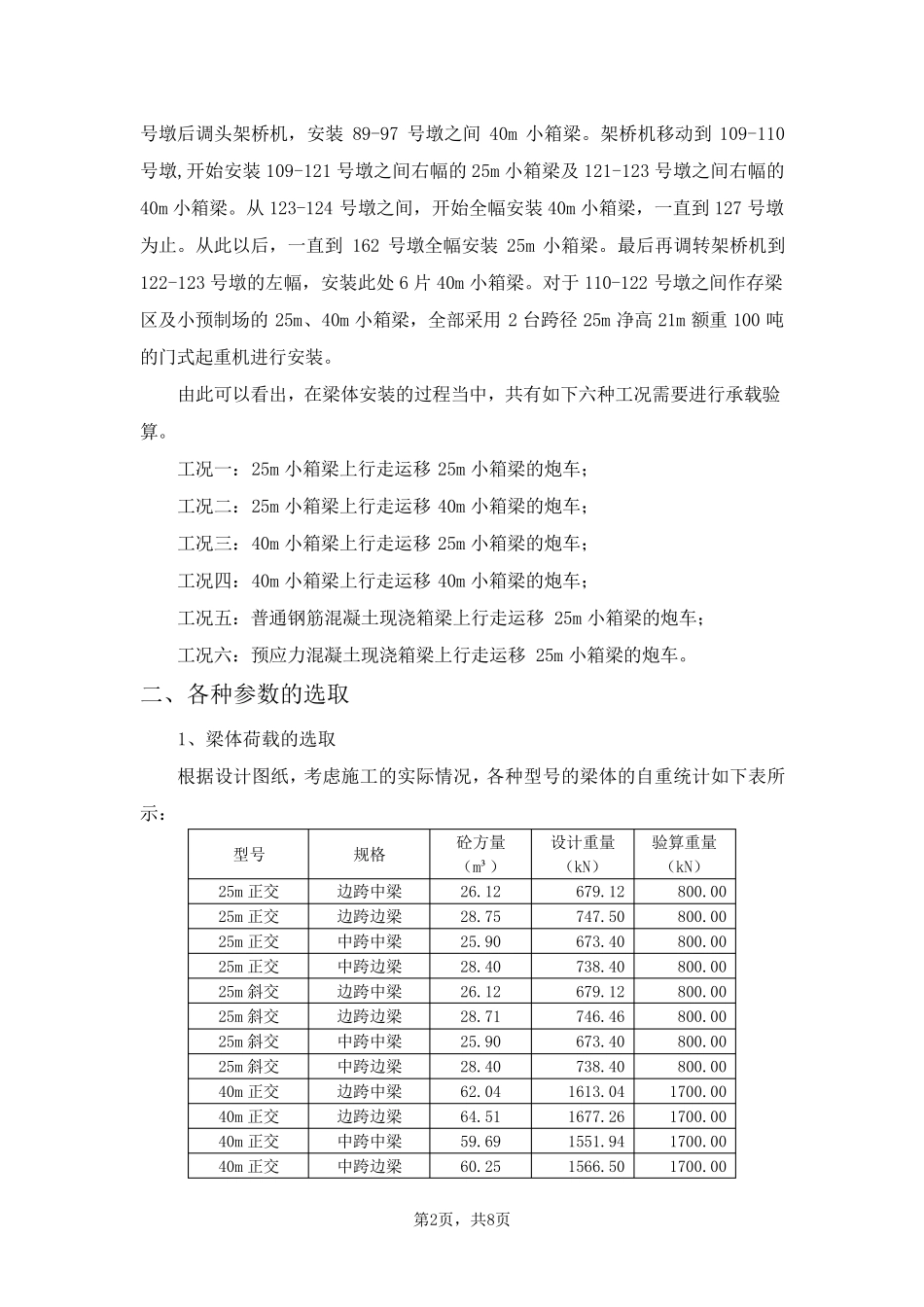

第1页,共8页 国道112 高速30 合同桥面炮车运梁验算说明书 一、工程概况 本工程永定河泛区特大桥2,起讫桩号为K81+722.127(右K81+721.224)~K83+890.65,全长2168.52m,共有桩基800 根、承台158 个、墩柱466 根、肋板8 块、盖梁台帽158 片、25m 预制小箱梁672 片、40m 预制小箱梁144 片、现浇梁单幅6 联22 跨等。全桥混凝土总方量约为15 万m³,工程总造价2.479 亿元。 半幅桥布置6 片箱梁,4 片中梁,2 片边梁。全幅总计布置12 片。 全桥梁体的分布情况如下: 81-89 号墩之间,为25m 预应力混凝土小箱梁,总计96 片。 89-97 号墩之间,为40m 预应力混凝土小箱梁,总计72 片。 97-121 号墩之间,为25m 预应力混凝土小箱梁,总计288 片。 121-127 号墩之间,为40m 预应力混凝土小箱梁,总计72 片。 127-137 号墩之间,为25m 预应力混凝土小箱梁,总计120 片。 137-141 号墩之间,为左右幅8 跨总计2 联普通混凝土现浇箱梁。 141-145 号墩之间,为斜交125°25m 预应力混凝土小箱梁,总计48 片。 145-148 号墩之间,为左右幅6 跨总计2 联预应力混凝土现浇箱梁。 148-152 号墩之间,为左右幅8 跨总计2 联普通混凝土现浇箱梁。 152-162 号墩之间,为25m 预应力混凝土小箱梁,总计120 片。 根据本工程的总体施工安排,大预制场垂直桥梁走向居中布置于 121-122号墩40m 小箱梁左幅,在桥梁主线左幅118-122 之间,又增加布置10 个25m 小箱梁的预制台座,其中121-122 号墩之间靠道路中线一侧布置2 个,此处其他地方用作大预制场梁体周转的存梁场,剩下8 个台座布置于 118-121 号墩之间。 118-110 号墩之间,作为梁体的存放场地。存梁场和小预制场共用2 台沿桥梁走向布置的25m 跨径净高21m 额重100 吨的门式起重机。同时110-108 号墩之间左幅的12 片25m 预应力混凝土小箱梁,用此2 台门式起重机直接安装,作为架桥机的拼装平台。然后用架桥机安装108-109 号墩右幅。从107-108 号墩开始,全幅往 小桩号安装25m 小箱梁。到 96-97 号墩之间40m 小箱梁时,单幅往 小桩号安装40m 小箱梁。至88-89 号墩之间,再 全幅安装25m 小箱梁。到 起点 墩位81第2页,共8页 号墩后调头架桥机,安装89-97 号墩之间40m 小箱梁。架桥机移动到109-110号墩,开始安装109-121 号墩之间右幅的25m 小箱梁及121-123 号墩之间右幅的40m 小箱梁。从123-124 号墩之间,开始全幅安...
