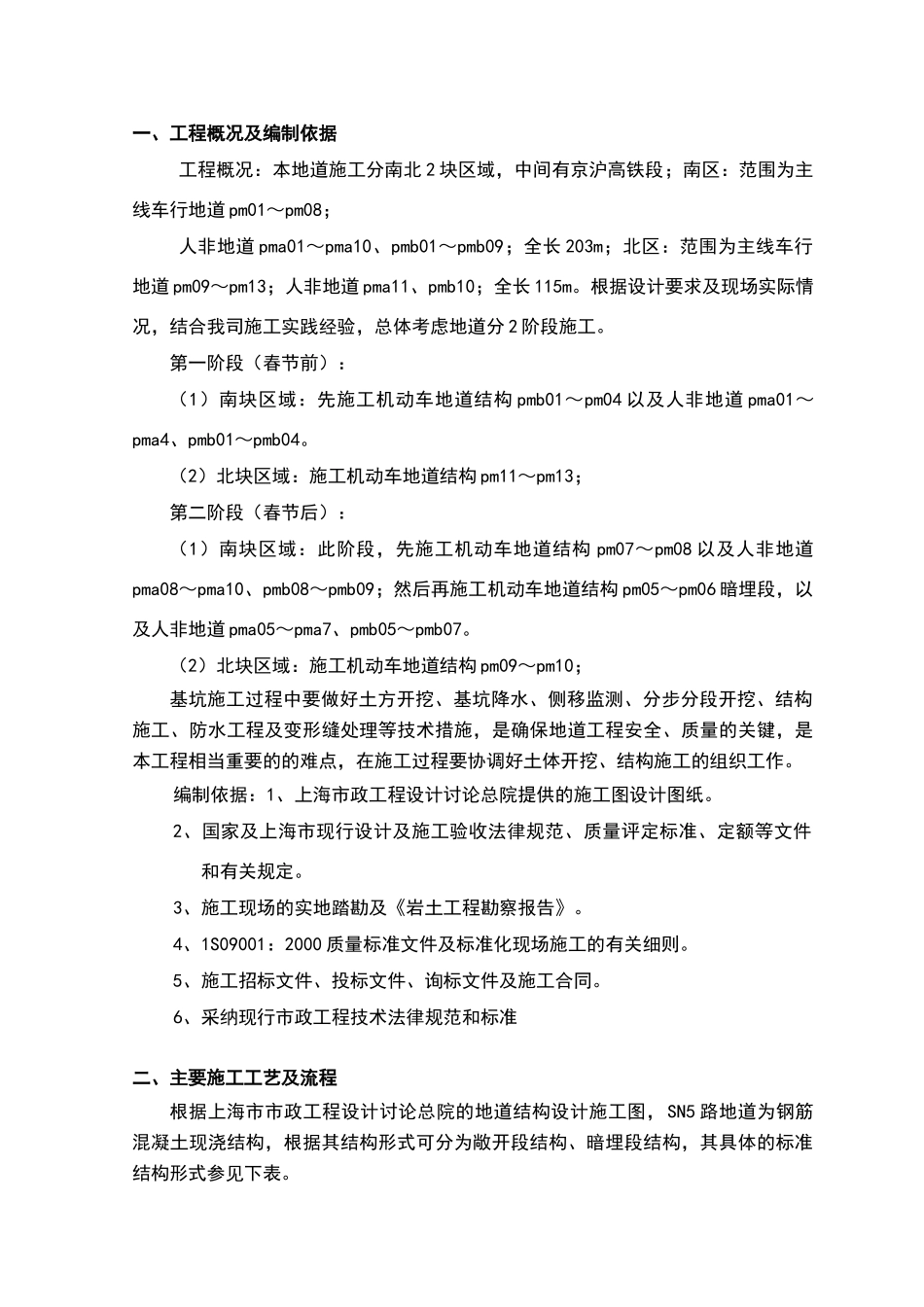

上海建工桥隧筑港工程有限公司虹桥综合交通枢纽工程 10 标项目部2024 年 5 月目 录一、工程概况及编制依据二、施工工艺及流程三、主要工序施工方法1、土方开挖2、基坑降水3、坑底垫层施工4、底板施工5、侧墙施工6、中板结构施工7、墙身、顶板施工四、地道结构分项工程技术措施1、脚手支架施工2、模板施工3、钢筋工程4、混凝土工程5、变形缝处理6、施工缝处理7、地道排水系统施工8、地道附属设施施工9、地道结构防水施工五、施工质量保证体系及保证措施1、质量管理保证措施2、确保工程质量的技术措施六、冬季施工工作安排七、雨季的施工安排八、工程文明施工保证体系及保证措施九、工程安全施工保证体系及保证措施十、社会治安综合治理保证体系及保证措施虹桥综合交通枢纽市政道路及配套工程 10 标SN5 路地道结构施工方案一、工程概况及编制依据工程概况:本地道施工分南北 2 块区域,中间有京沪高铁段;南区:范围为主线车行地道 pm01~pm08;人非地道 pma01~pma10、pmb01~pmb09;全长 203m;北区:范围为主线车行地道 pm09~pm13;人非地道 pma11、pmb10;全长 115m
根据设计要求及现场实际情况,结合我司施工实践经验,总体考虑地道分 2 阶段施工
第一阶段(春节前):(1)南块区域:先施工机动车地道结构 pmb01~pm04 以及人非地道 pma01~pma4、pmb01~pmb04
(2)北块区域:施工机动车地道结构 pm11~pm13;第二阶段(春节后):(1)南块区域:此阶段,先施工机动车地道结构 pm07~pm08 以及人非地道pma08~pma10、pmb08~pmb09;然后再施工机动车地道结构 pm05~pm06 暗埋段,以及人非地道 pma05~pma7、pmb05~pmb07
(2)北块区域:施工机动车地道结构 pm09~pm10;基坑
