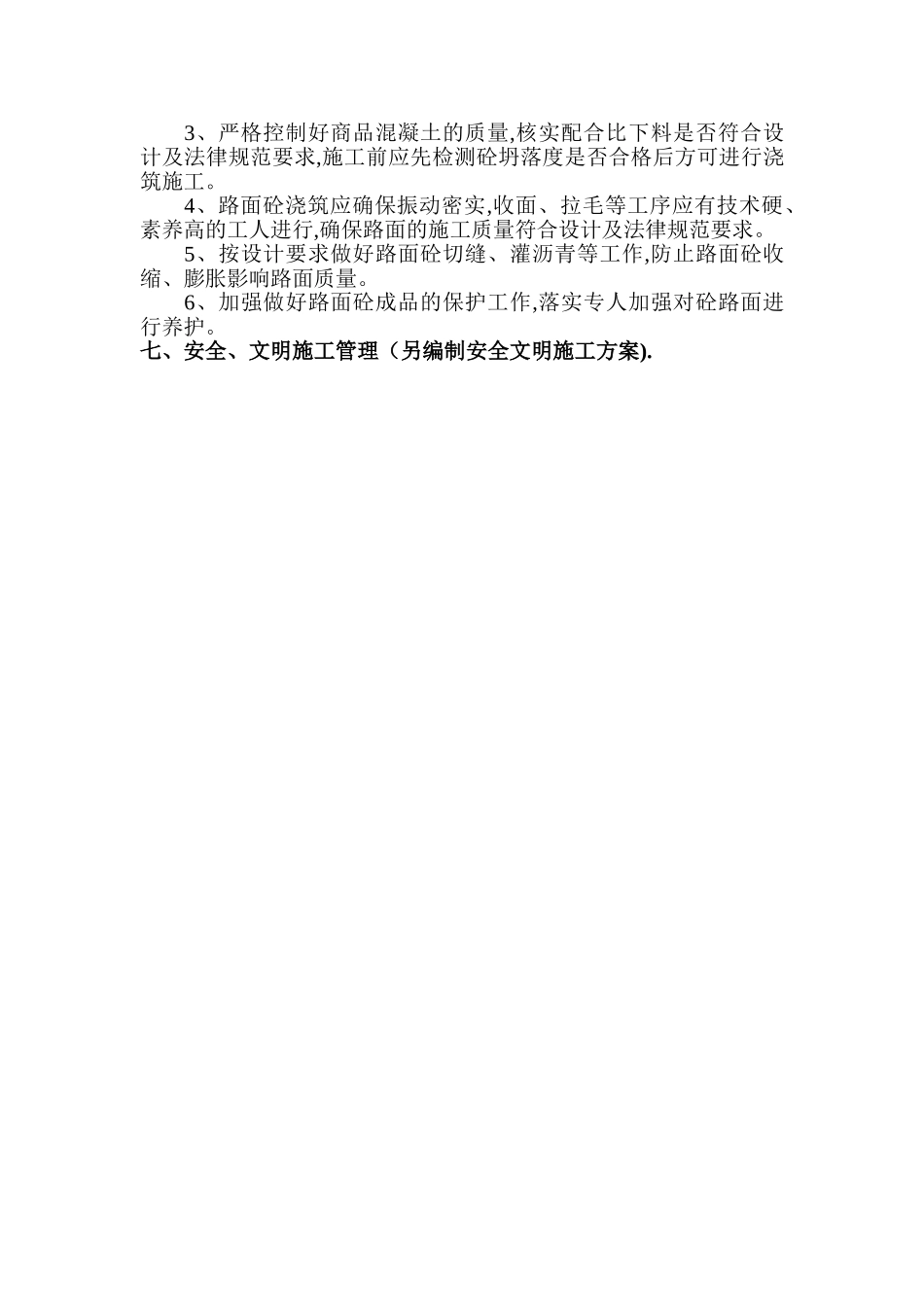

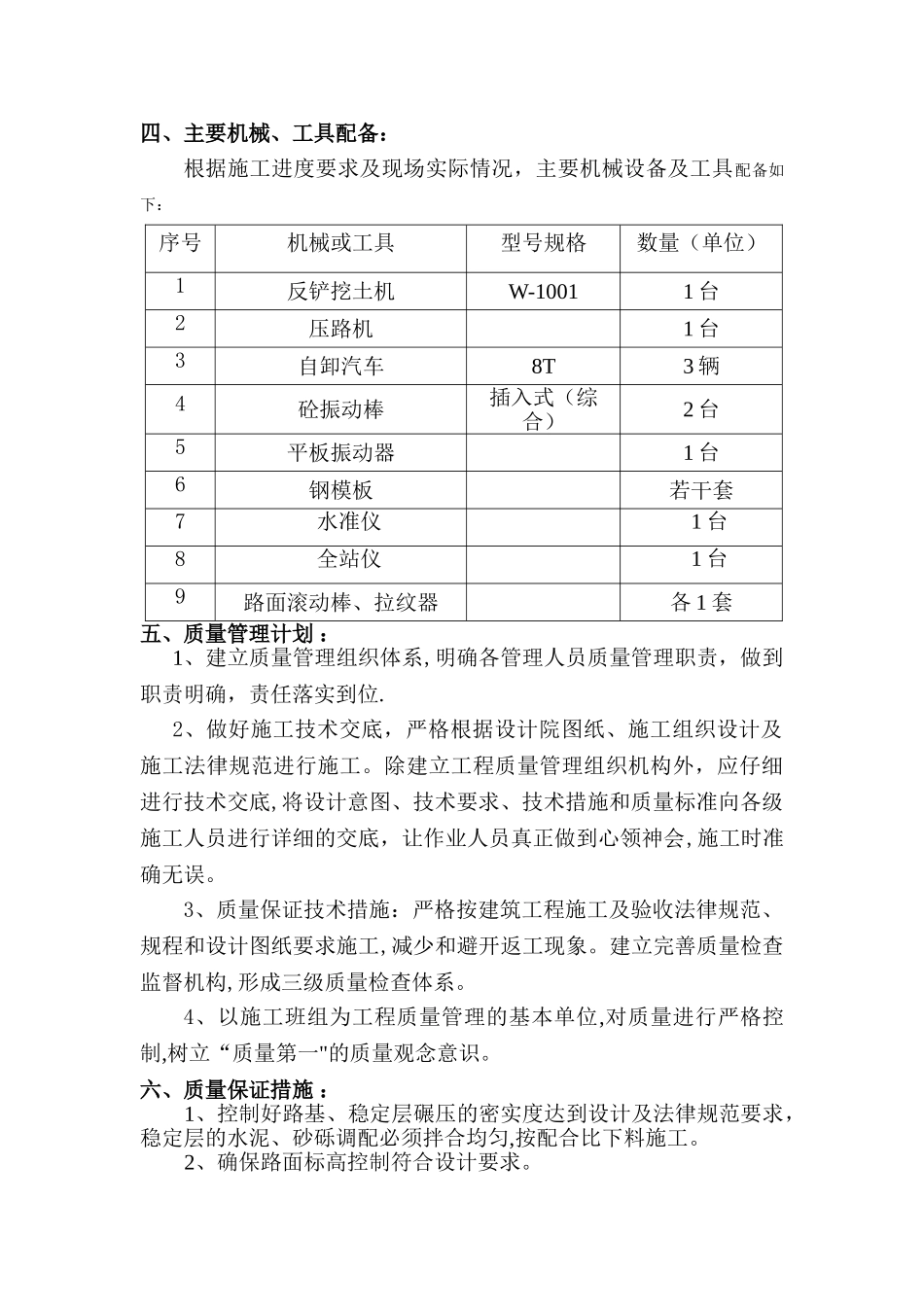

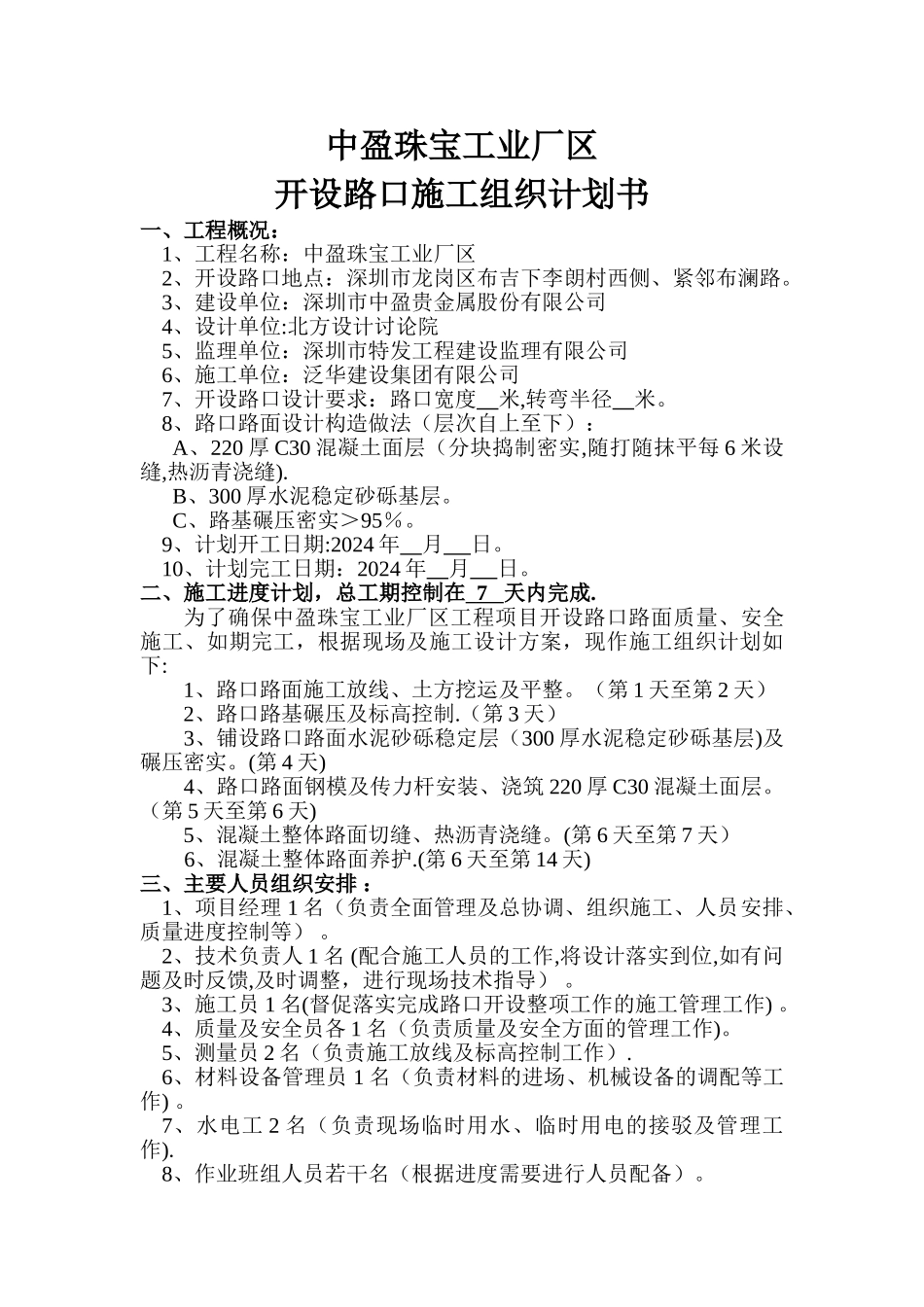

中盈珠宝工业厂区开设路口施工组织计划书一、工程概况:1、工程名称:中盈珠宝工业厂区 2、开设路口地点:深圳市龙岗区布吉下李朗村西侧、紧邻布澜路。3、建设单位:深圳市中盈贵金属股份有限公司4、设计单位:北方设计讨论院5、监理单位:深圳市特发工程建设监理有限公司6、施工单位:泛华建设集团有限公司7、开设路口设计要求:路口宽度 米,转弯半径 米。8、路口路面设计构造做法(层次自上至下):A、220 厚 C30 混凝土面层(分块捣制密实,随打随抹平每 6 米设缝,热沥青浇缝).B、300 厚水泥稳定砂砾基层。C、路基碾压密实>95%。9、计划开工日期:2024 年 月 日。10、计划完工日期:2024 年 月 日。二、施工进度计划,总工期控制在 7 天内完成. 为了确保中盈珠宝工业厂区工程项目开设路口路面质量、安全施工、如期完工,根据现场及施工设计方案,现作施工组织计划如下: 1、路口路面施工放线、土方挖运及平整。(第 1 天至第 2 天) 2、路口路基碾压及标高控制.(第 3 天) 3、铺设路口路面水泥砂砾稳定层(300 厚水泥稳定砂砾基层)及碾压密实。(第 4 天) 4、路口路面钢模及传力杆安装、浇筑 220 厚 C30 混凝土面层。(第 5 天至第 6 天) 5、混凝土整体路面切缝、热沥青浇缝。(第 6 天至第 7 天) 6、混凝土整体路面养护.(第 6 天至第 14 天) 三、主要人员组织安排 : 1、项目经理 1 名(负责全面管理及总协调、组织施工、人员安排、质量进度控制等) 。 2、技术负责人 1 名 (配合施工人员的工作,将设计落实到位,如有问题及时反馈,及时调整,进行现场技术指导) 。3、施工员 1 名(督促落实完成路口开设整项工作的施工管理工作) 。4、质量及安全员各 1 名(负责质量及安全方面的管理工作)。5、测量员 2 名(负责施工放线及标高控制工作). 6、材料设备管理员 1 名(负责材料的进场、机械设备的调配等工作) 。7、水电工 2 名(负责现场临时用水、临时用电的接驳及管理工作).8、作业班组人员若干名(根据进度需要进行人员配备)。四、主要机械、工具配备:根据施工进度要求及现场实际情况,主要机械设备及工具配备如下:序号机械或工具型号规格数量(单位)1反铲挖土机W-10011 台2压路机1 台3自卸汽车8T3 辆4砼振动棒插入式(综合)2 台5平板振动器1 台6钢模板若干套7水准仪1 台8全站仪1 台9路面滚动棒、拉纹器各 1 套五、质量管理计划 :1、建立质量管理组织体...
