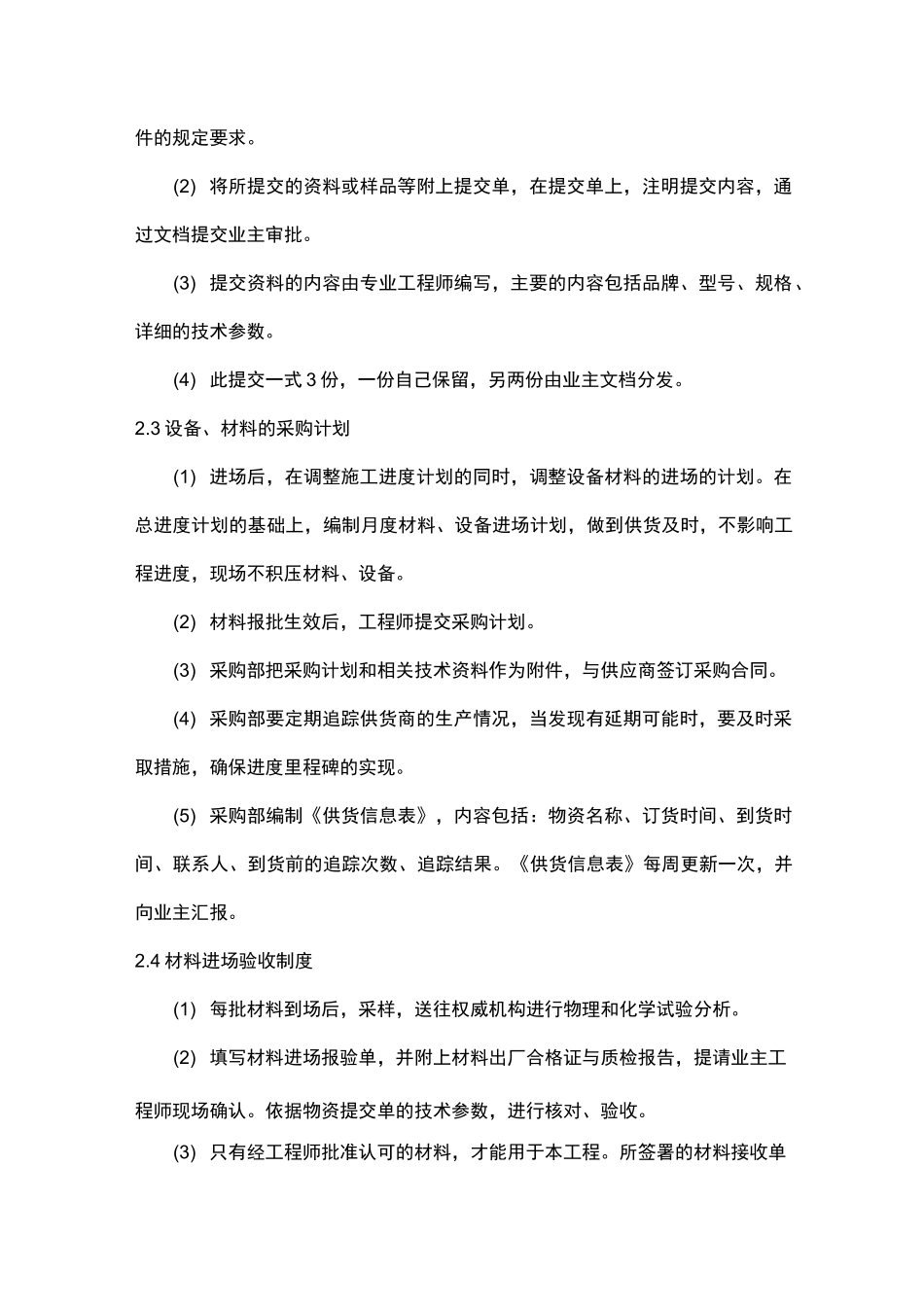

设备及材料的供应计划1、设备材料的选型及采购原则本工程由承包人采购的设备和材料,均满足设计图纸要求,符合国家标准不得低于招标文件的技术规格要求,并得到业主和监理认可
2、设备及材料选型2
1 设备供应程序(1) 本工程中乙供材料均从业主招标文件中规定的品牌中选取,满足招标文件的规定要求
(2) 将所提交的资料或样品等附上提交单,在提交单上,注明提交内容,通过文档提交业主审批
(3) 提交资料的内容由专业工程师编写,主要的内容包括品牌、型号、规格、详细的技术参数
(4) 此提交一式 3 份,一份自己保留,另两份由业主文档分发
3 设备、材料的采购计划(1) 进场后,在调整施工进度计划的同时,调整设备材料的进场的计划
在总进度计划的基础上,编制月度材料、设备进场计划,做到供货及时,不影响工程进度,现场不积压材料、设备
(2) 材料报批生效后,工程师提交采购计划
(3) 采购部把采购计划和相关技术资料作为附件,与供应商签订采购合同
(4) 采购部要定期追踪供货商的生产情况,当发现有延期可能时,要及时采取措施,确保进度里程碑的实现
(5) 采购部编制《供货信息表》,内容包括:物资名称、订货时间、到货时间、联系人、到货前的追踪次数、追踪结果
《供货信息表》每周更新一次,并向业主汇报
4 材料进场验收制度(1) 每批材料到场后,采样,送往权威机构进行物理和化学试验分析
(2) 填写材料进场报验单,并附上材料出厂合格证与质检报告,提请业主工程师现场确认
依据物资提交单的技术参数,进行核对、验收
(3) 只有经工程师批准认可的材料,才能用于本工程
所签署的材料接收单一式 3 份

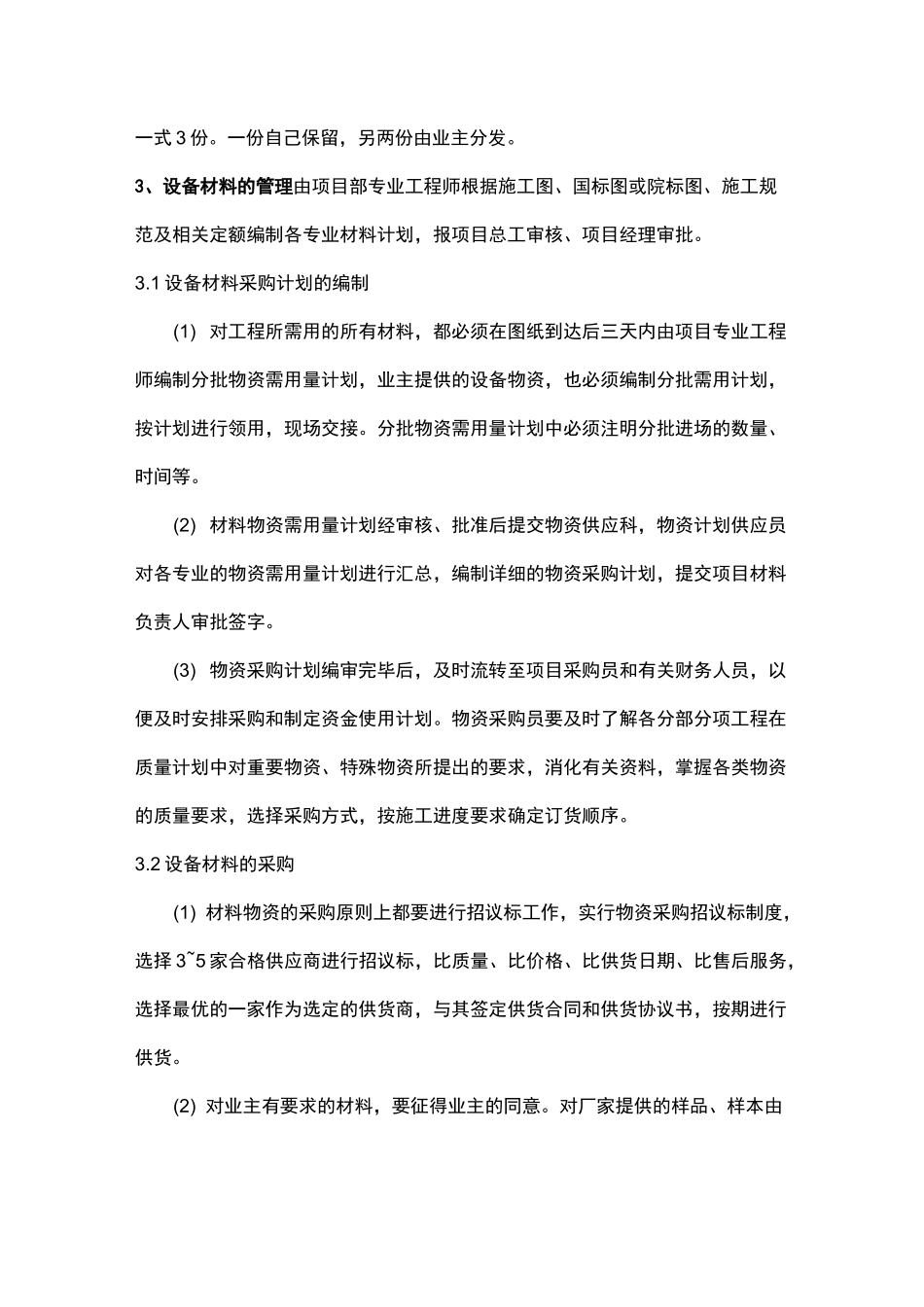

一份自己保留,另两份由业主分发
3、设备材料的管理由项目部专业工程师根据施工图、国标图或院标图、施工规范及相关定额编制各专业材料计划,报项目总工审核、项目经理审批
1 设备材料采购计划的编制(1) 对工
