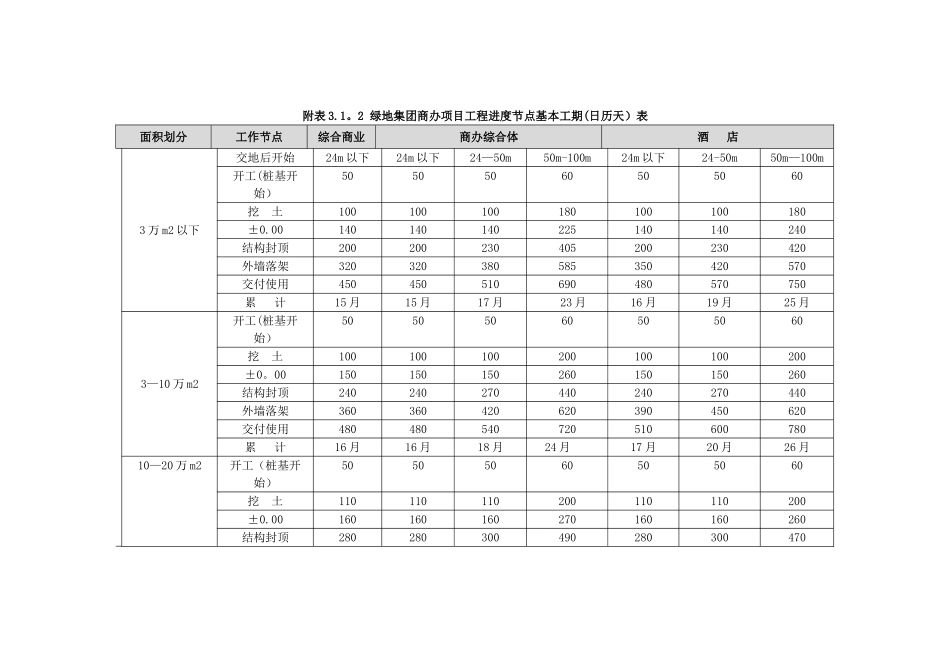

附表 3.1。2 绿地集团商办项目工程进度节点基本工期(日历天)表面积划分工作节点综合商业商办综合体酒 店3 万 m2 以下交地后开始24m 以下24m 以下24—50m50m-100m24m 以下24-50m50m—100m开工(桩基开始)50505060505060挖 土100100100180100100180±0.00140140140225140140240结构封顶200200230405200230420外墙落架320320380585350420570交付使用450450510690480570750累 计15 月15 月17 月23 月16 月19 月25 月3—10 万 m2开工(桩基开始)50505060505060挖 土100100100200100100200±0。00150150150260150150260结构封顶240240270440240270440外墙落架360360420620390450620交付使用480480540720510600780累 计16 月16 月18 月24 月17 月20 月26 月10—20 万 m2开工(桩基开始)50505060505060挖 土110110110200110110200±0.00160160160270160160260结构封顶280280300490280300470外墙落架430430480670450480650交付使用540540600780570660810累 计(月)18 月18 月20 月26 月19 月22 月27 月说明:1、基本工期表是以长三角地区地区工程常规进度作为基础参考,并考虑了商业业态修改和酒店精装修等一定设计变更造成的工期影响因素;50 米高度以下建筑单体已经考虑了桩基础、一层地下室施工工作;50 米以上高度建筑单体考虑了桩基础、两层地下室施工工作;地下室层数不同的相应增减工期;冬歇期较长的事业部可根据自身实际自然气候等情况进行编制,原则上东北和西北地区项目跨一个冬期的可另加 3~4 个月,跨两个冬期的另加 4~6 个月;黄河流域地区项目跨一个冬期的另加 1~2 个月,跨两个冬期的另加 2~3 个月;采纳钻孔灌注桩的另加 30 天;商业办公类项目按公共部位装修到位、室内简装考虑,酒店项目按全装修达到开业标准,五星及以上标准的另加 45 天。结构高度超过 100 米的商办酒店项目应结合实际高度和相关审批要求编制。总面积 20 万平米以上的商办项目宜应按不大于 20 万平米的规模结合市场需求进行分期开发。2、表中工期已经考虑了同一施工组团或标段内进行一定程度的流水施工,多层商业标段划分以 3 万平方米作为参考单位;办公为主的商办综合体标段以5~8 万平米作为参考单位;酒店以组成完善功能的酒店各部分共同组织施工作为参考单位。3、主要工作节点内容:1)开工节点依据绿地常规工程开工(本处指正式桩基施工开始时间,无桩基项目按正式土方开挖时间).2)项目开盘前应完...
