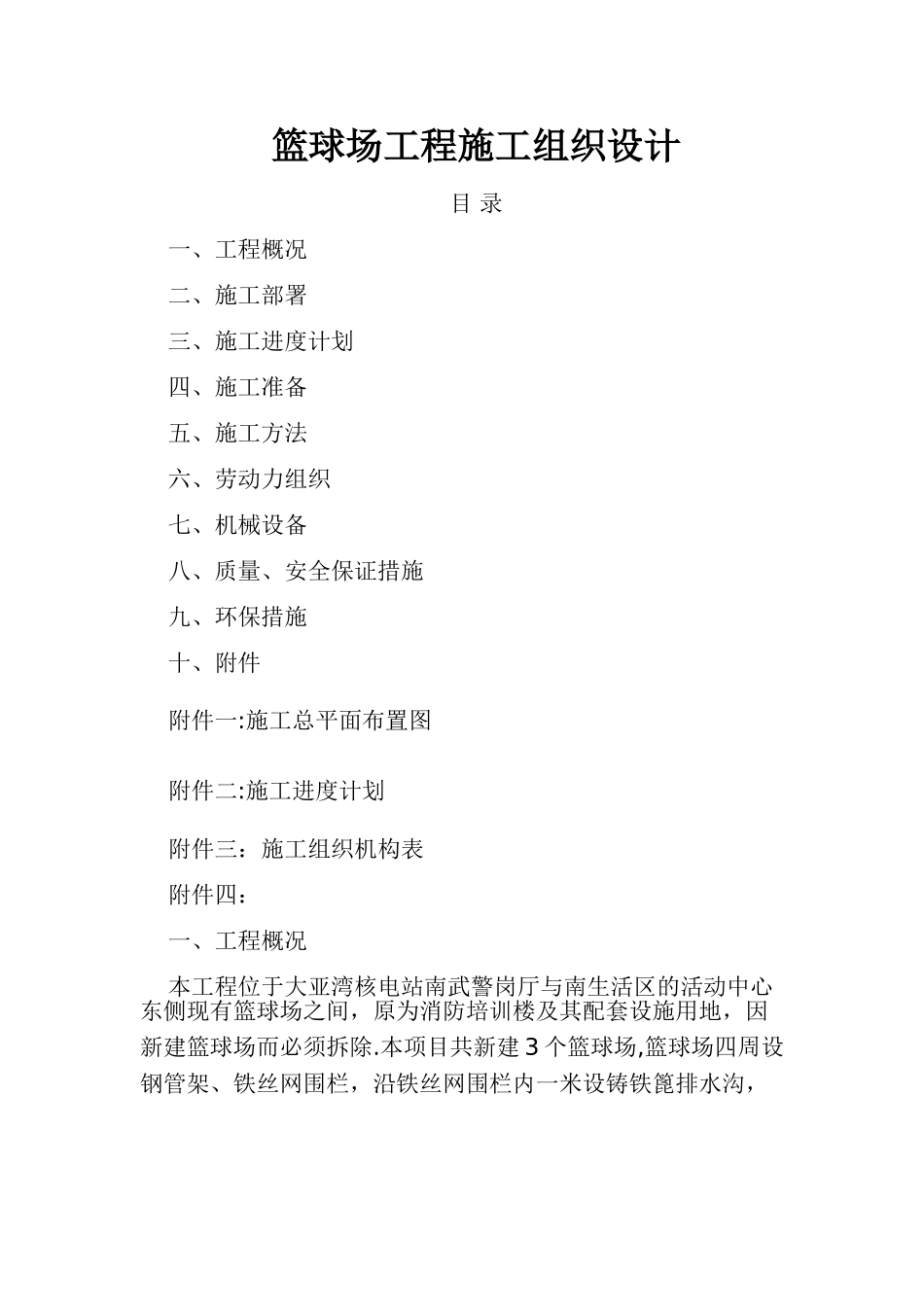

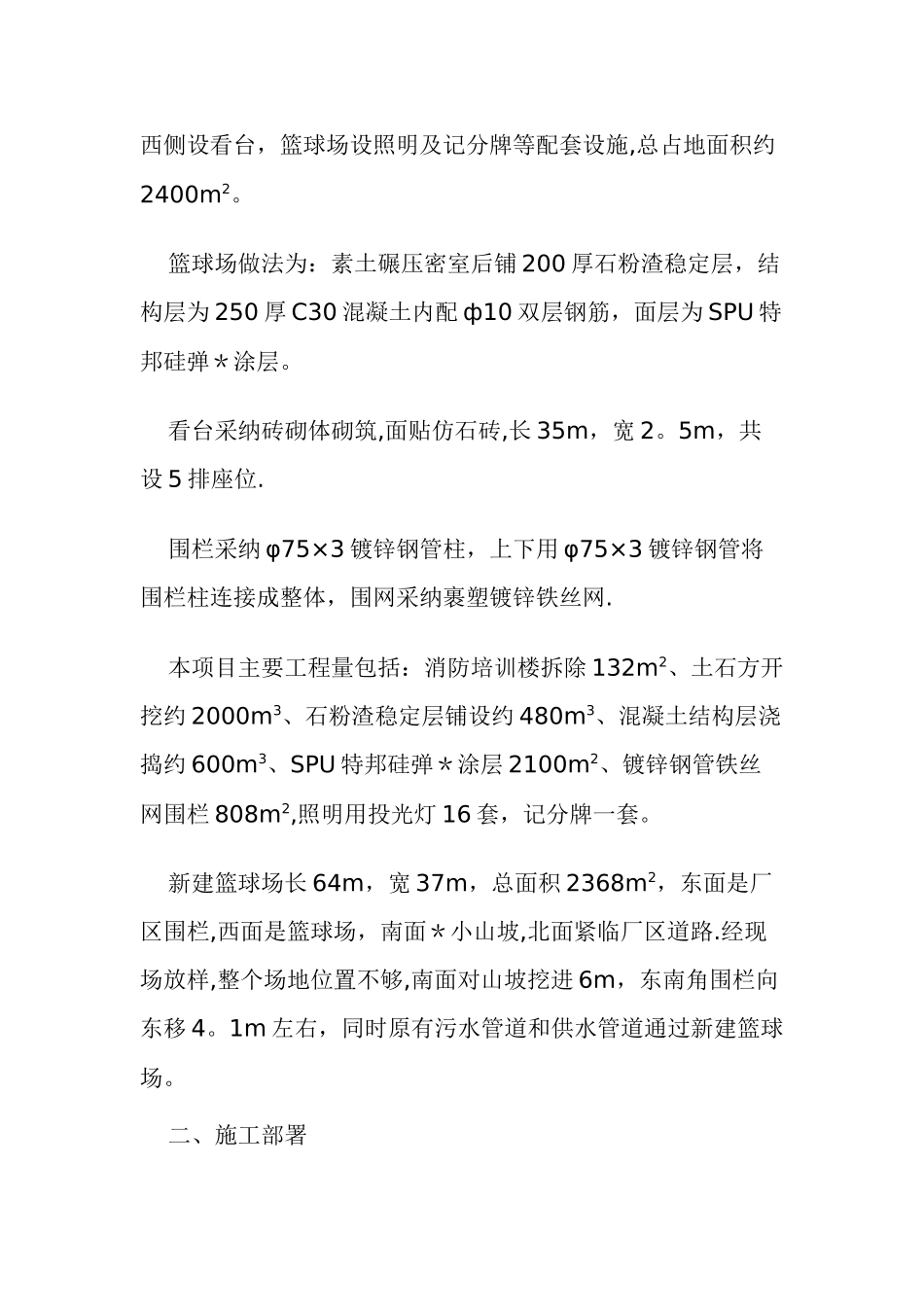

篮球场工程施工组织设计 目 录 一、工程概况 二、施工部署 三、施工进度计划 四、施工准备 五、施工方法 六、劳动力组织 七、机械设备 八、质量、安全保证措施 九、环保措施 十、附件 附件一:施工总平面布置图 附件二:施工进度计划 附件三:施工组织机构表 附件四: 一、工程概况 本工程位于大亚湾核电站南武警岗厅与南生活区的活动中心东侧现有篮球场之间,原为消防培训楼及其配套设施用地,因新建篮球场而必须拆除
本项目共新建 3 个篮球场,篮球场四周设钢管架、铁丝网围栏,沿铁丝网围栏内一米设铸铁篦排水沟,西侧设看台,篮球场设照明及记分牌等配套设施,总占地面积约2400m2
篮球场做法为:素土碾压密室后铺 200 厚石粉渣稳定层,结构层为 250 厚 C30 混凝土内配 ф10 双层钢筋,面层为 SPU 特邦硅弹*涂层
看台采纳砖砌体砌筑,面贴仿石砖,长 35m,宽 2
5m,共设 5 排座位
围栏采纳 φ75×3 镀锌钢管柱,上下用 φ75×3 镀锌钢管将围栏柱连接成整体,围网采纳裹塑镀锌铁丝网
本项目主要工程量包括:消防培训楼拆除 132m2、土石方开挖约 2000m3、石粉渣稳定层铺设约 480m3、混凝土结构层浇捣约 600m3、SPU 特邦硅弹*涂层 2100m2、镀锌钢管铁丝网围栏 808m2,照明用投光灯 16 套,记分牌一套
新建篮球场长 64m,宽 37m,总面积 2368m2,东面是厂区围栏,西面是篮球场,南面*小山坡,北面紧临厂区道路
经现场放样,整个场地位置不够,南面对山坡挖进 6m,东南角围栏向东移 4
1m 左右,同时原有污水管道和供水管道通过新建篮球场

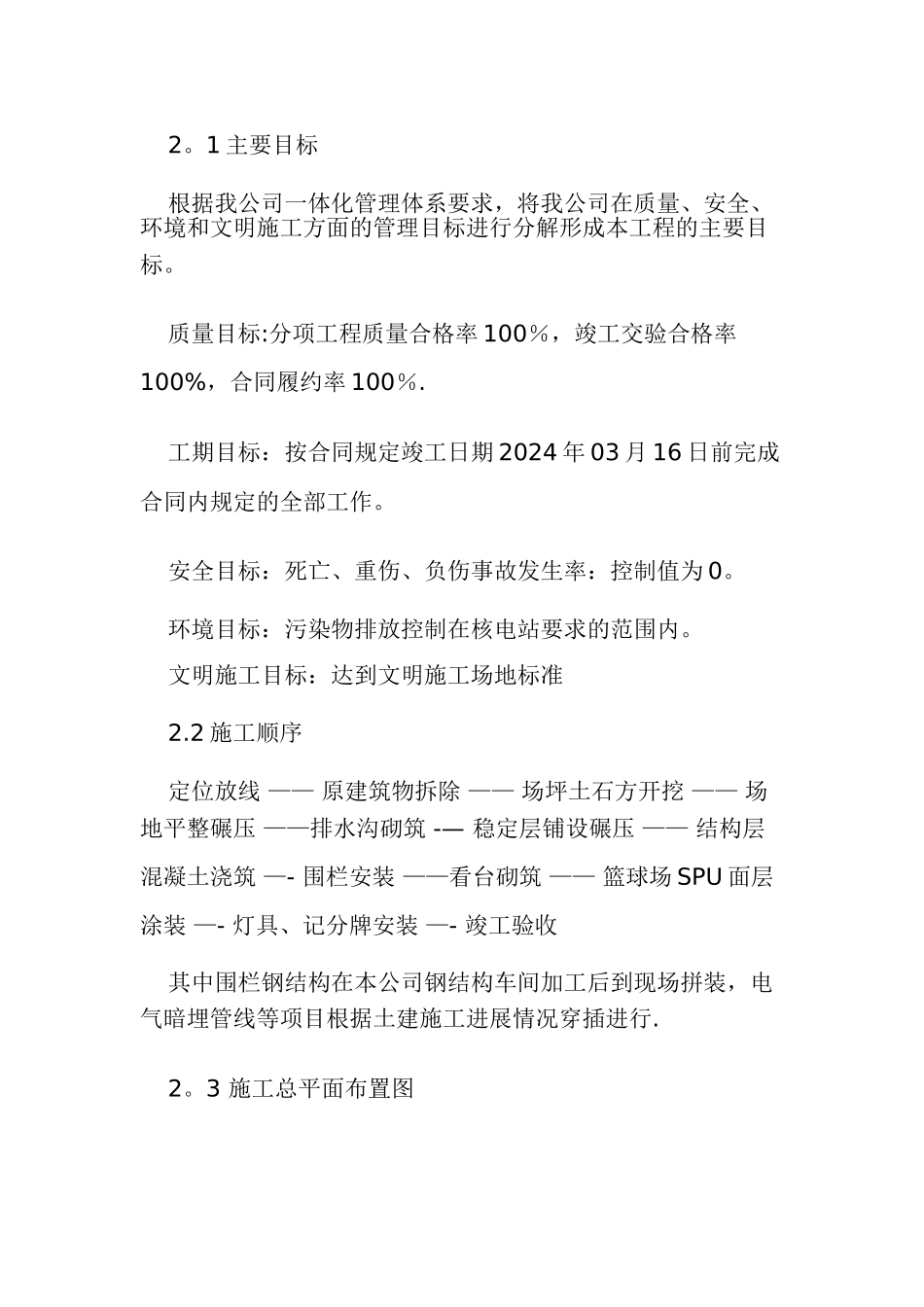

二、施工部署 2
1 主要目标 根据我公司一体化管理体系要求,将我公司在质量、安全、环境和文明施工方面的管理目标进行分解形成本工程的主要目标
质量目标:分项工程质量合格率 100%,竣工交验
