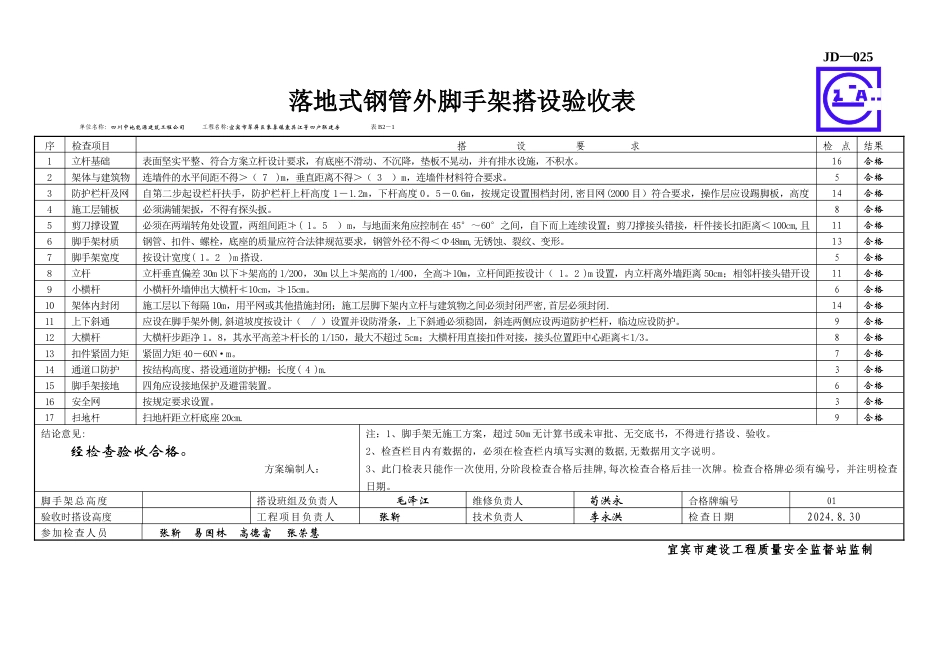

JD—025落地式钢管外脚手架搭设验收表单位名称:四川中地能源建筑工程公司 工程名称:宜宾市翠屏区象鼻镇袁其江等四户联建房 表 B2-1序检查项目搭 设 要 求检点结果1立杆基础表面坚实平整、符合方案立杆设计要求,有底座不滑动、不沉降,垫板不晃动,并有排水设施,不积水
16合格2架体与建筑物连墙件的水平间距不得>( 7 )m,垂直距离不得>( 3 )m,连墙件材料符合要求
5合格3防护栏杆及网自第二步起设栏杆扶手,防护栏杆上杆高度 1-1
2m,下杆高度 0
6m,按规定设置围档封闭,密目网(2000 目)符合要求,操作层应设踢脚板,高度14合格4施工层铺板必须满铺架扳,不得有探头扳
8合格5剪刀撑设置必须在两端转角处设置,两组间距≯( 1
5 )m,与地面来角应控制在 45°~60°之间,自下而上连续设置;剪刀撑接头错接,杆件接长扣距离<100cm,且11合格6脚手架材质钢管、扣件、螺栓,底座的质量应符合法律规范要求,钢管外径不得<Φ48mm,无锈蚀、裂纹、变形
13合格7脚手架宽度按设计宽度( 1
2 )m 搭设
5合格8立杆立杆垂直偏差 30m 以下≯架高的 1/200,30m 以上≯架高的 1/400,全高≯10m,立杆间距按设计( 1
2 )m 设置,内立杆离外墙距离 50cm;相邻杆接头错开设11合格9小横杆小横杆外墙伸出大横杆≮10cm,≯15cm
6合格10架体内封闭施工层以下每隔 10m,用平网或其他措施封闭;施工层脚下架内立杆与建筑物之间必须封闭严密,首层必须封闭
14合格11上下斜通应设在脚手架外侧,斜道坡度按设计( / )设置并设防滑条,上下斜通必须稳固,斜连两侧应设两道防护栏杆,临边应设防护
9合格12大横杆大横杆步距净 1
8,其水平高差≯杆长的 1/150,最大不超过 5cm;大横杆用直接扣件对接,接头位置距中心距离≮1/3
