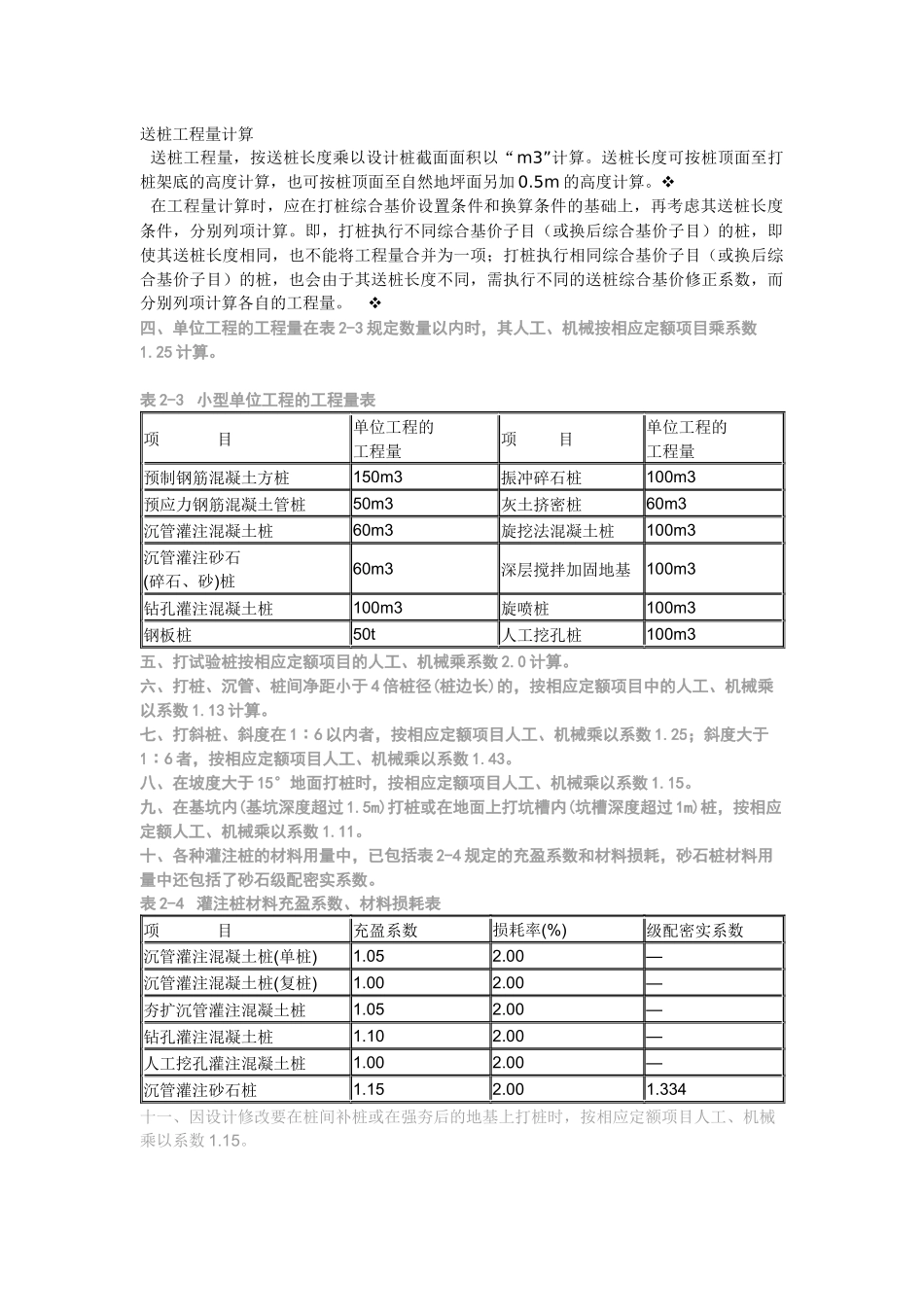

送桩工程量计算 送桩工程量,按送桩长度乘以设计桩截面面积以“m3”计算。送桩长度可按桩顶面至打桩架底的高度计算,也可按桩顶面至自然地坪面另加 0.5m 的高度计算。 在工程量计算时,应在打桩综合基价设置条件和换算条件的基础上,再考虑其送桩长度条件,分别列项计算。即,打桩执行不同综合基价子目(或换后综合基价子目)的桩,即使其送桩长度相同,也不能将工程量合并为一项;打桩执行相同综合基价子目(或换后综合基价子目)的桩,也会由于其送桩长度不同,需执行不同的送桩综合基价修正系数,而分别列项计算各自的工程量。 四、单位工程的工程量在表 2-3 规定数量以内时,其人工、机械按相应定额项目乘系数1.25 计算。 表 2-3 小型单位工程的工程量表项 目单位工程的工程量项 目单位工程的工程量预制钢筋混凝土方桩150m3振冲碎石桩100m3预应力钢筋混凝土管桩50m3灰土挤密桩60m3沉管灌注混凝土桩60m3旋挖法混凝土桩100m3沉管灌注砂石(碎石、砂)桩60m3深层搅拌加固地基100m3钻孔灌注混凝土桩100m3旋喷桩100m3钢板桩50t人工挖孔桩100m3五、打试验桩按相应定额项目的人工、机械乘系数 2.0 计算。六、打桩、沉管、桩间净距小于 4 倍桩径(桩边长)的,按相应定额项目中的人工、机械乘以系数 1.13 计算。七、打斜桩、斜度在 1∶6 以内者,按相应定额项目人工、机械乘以系数 1.25;斜度大于1∶6 者,按相应定额项目人工、机械乘以系数 1.43。八、在坡度大于 15°地面打桩时,按相应定额项目人工、机械乘以系数 1.15。九、在基坑内(基坑深度超过 1.5m)打桩或在地面上打坑槽内(坑槽深度超过 1m)桩,按相应定额人工、机械乘以系数 1.11。十、各种灌注桩的材料用量中,已包括表 2-4 规定的充盈系数和材料损耗,砂石桩材料用量中还包括了砂石级配密实系数。表 2-4 灌注桩材料充盈系数、材料损耗表项 目充盈系数损耗率(%)级配密实系数沉管灌注混凝土桩(单桩)1.052.00—沉管灌注混凝土桩(复桩)1.002.00—夯扩沉管灌注混凝土桩1.052.00—钻孔灌注混凝土桩1.102.00—人工挖孔灌注混凝土桩1.002.00—沉管灌注砂石桩1.152.001.334十一、因设计修改要在桩间补桩或在强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数 1.15。十二、金属周转材料中包括桩帽、送桩器、桩帽盖、活瓣桩尖、钢管、料斗、串桶等属于周转使用的材料。十三、本章定额打桩机的类别、规格,除定额注明外,执行中不予换算。打桩机及为打桩机配...
