皮带顺槽揭露煤层过断层破碎带安全措施

皮带顺槽揭露煤层过断层破碎带安全措施_第1页
1/3
皮带顺槽揭露煤层过断层破碎带安全措施_第2页
2/3
皮带顺槽揭露煤层过断层破碎带安全措施_第3页
3/3

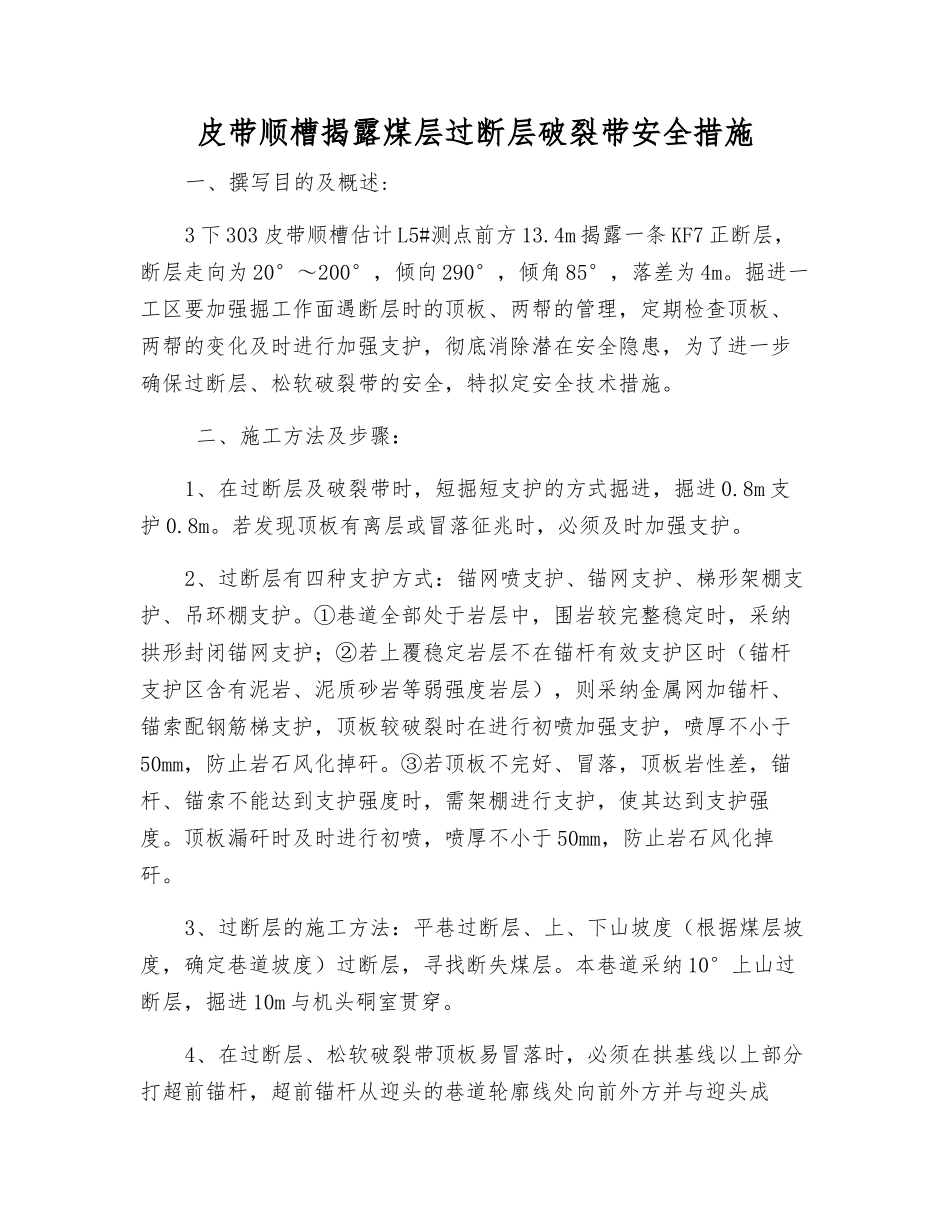

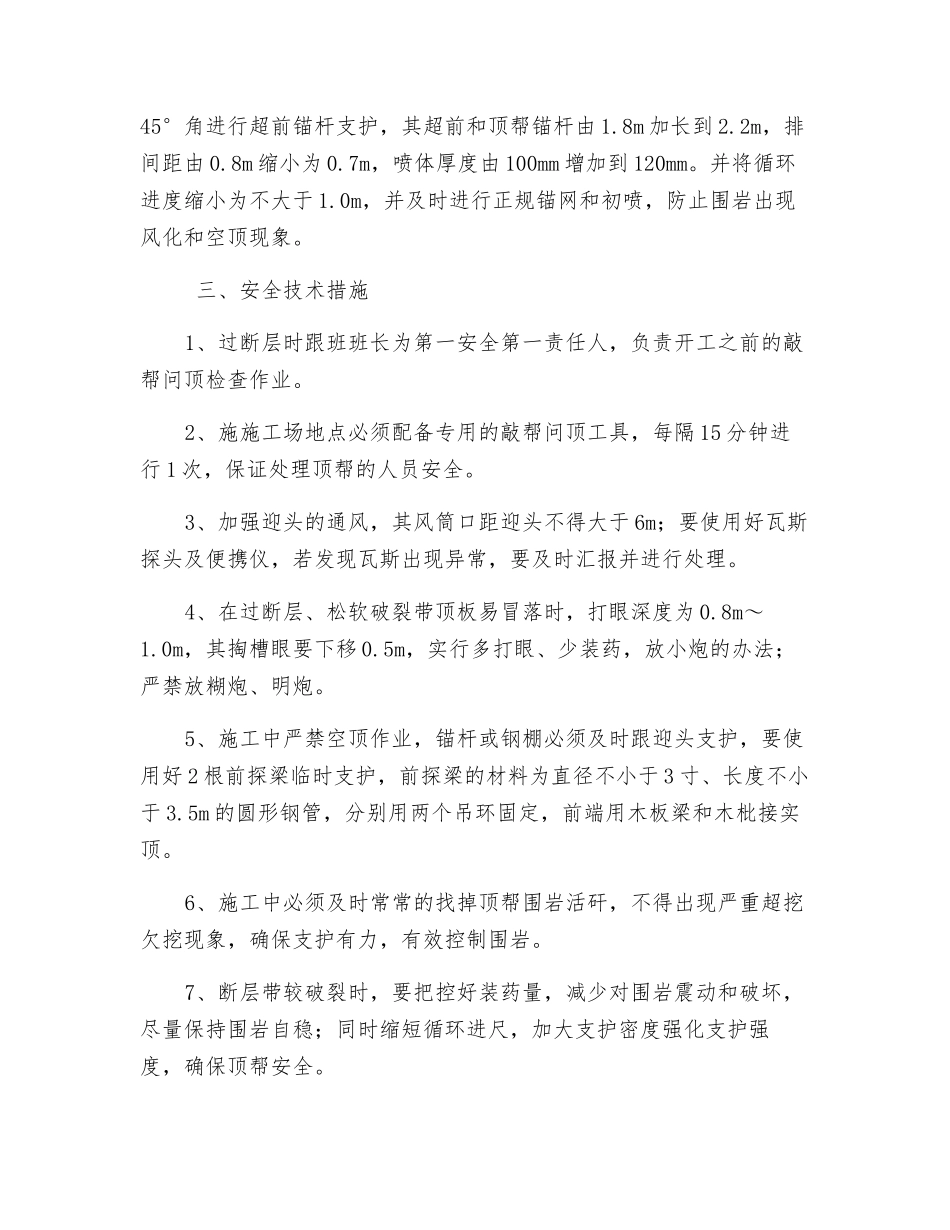

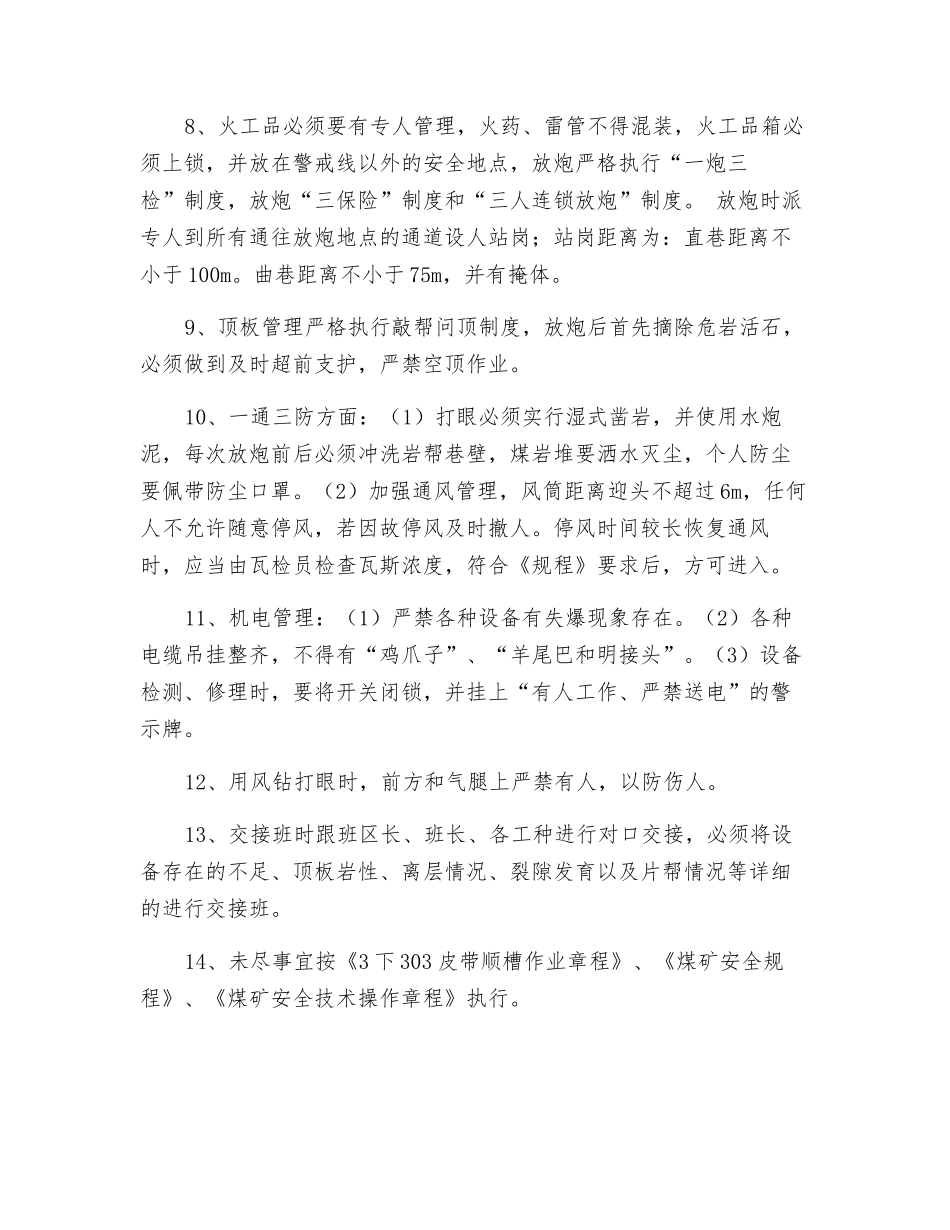

皮带顺槽揭露煤层过断层破裂带安全措施一、撰写目的及概述:3 下 303 皮带顺槽估计 L5#测点前方 13.4m 揭露一条 KF7 正断层,断层走向为 20°~200°,倾向 290°,倾角 85°,落差为 4m。掘进一工区要加强掘工作面遇断层时的顶板、两帮的管理,定期检查顶板、两帮的变化及时进行加强支护,彻底消除潜在安全隐患,为了进一步确保过断层、松软破裂带的安全,特拟定安全技术措施。 二、施工方法及步骤:1、在过断层及破裂带时,短掘短支护的方式掘进,掘进 0.8m 支护 0.8m。若发现顶板有离层或冒落征兆时,必须及时加强支护。2、过断层有四种支护方式:锚网喷支护、锚网支护、梯形架棚支护、吊环棚支护。①巷道全部处于岩层中,围岩较完整稳定时,采纳拱形封闭锚网支护;②若上覆稳定岩层不在锚杆有效支护区时(锚杆支护区含有泥岩、泥质砂岩等弱强度岩层),则采纳金属网加锚杆、锚索配钢筋梯支护,顶板较破裂时在进行初喷加强支护,喷厚不小于50mm,防止岩石风化掉矸。③若顶板不完好、冒落,顶板岩性差,锚杆、锚索不能达到支护强度时,需架棚进行支护,使其达到支护强度。顶板漏矸时及时进行初喷,喷厚不小于 50mm,防止岩石风化掉矸。3、过断层的施工方法:平巷过断层、上、下山坡度(根据煤层坡度,确定巷道坡度)过断层,寻找断失煤层。本巷道采纳 10°上山过断层,掘进 10m 与机头硐室贯穿。4、在过断层、松软破裂带顶板易冒落时,必须在拱基线以上部分打超前锚杆,超前锚杆从迎头的巷道轮廓线处向前外方并与迎头成45°角进行超前锚杆支护,其超前和顶帮锚杆由 1.8m 加长到 2.2m,排间距由 0.8m 缩小为 0.7m,喷体厚度由 100mm 增加到 120mm。并将循环进度缩小为不大于 1.0m,并及时进行正规锚网和初喷,防止围岩出现风化和空顶现象。 三、安全技术措施1、过断层时跟班班长为第一安全第一责任人,负责开工之前的敲帮问顶检查作业。2、施施工场地点必须配备专用的敲帮问顶工具,每隔 15 分钟进行 1 次,保证处理顶帮的人员安全。3、加强迎头的通风,其风筒口距迎头不得大于 6m;要使用好瓦斯探头及便携仪,若发现瓦斯出现异常,要及时汇报并进行处理。4、在过断层、松软破裂带顶板易冒落时,打眼深度为 0.8m~1.0m,其掏槽眼要下移 0.5m,实行多打眼、少装药,放小炮的办法;严禁放糊炮、明炮。5、施工中严禁空顶作业,锚杆或钢棚必须及时跟迎头支护,要使用好 2 根前探梁临时支护,前探梁的材料为直...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

皮带顺槽揭露煤层过断层破碎带安全措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
