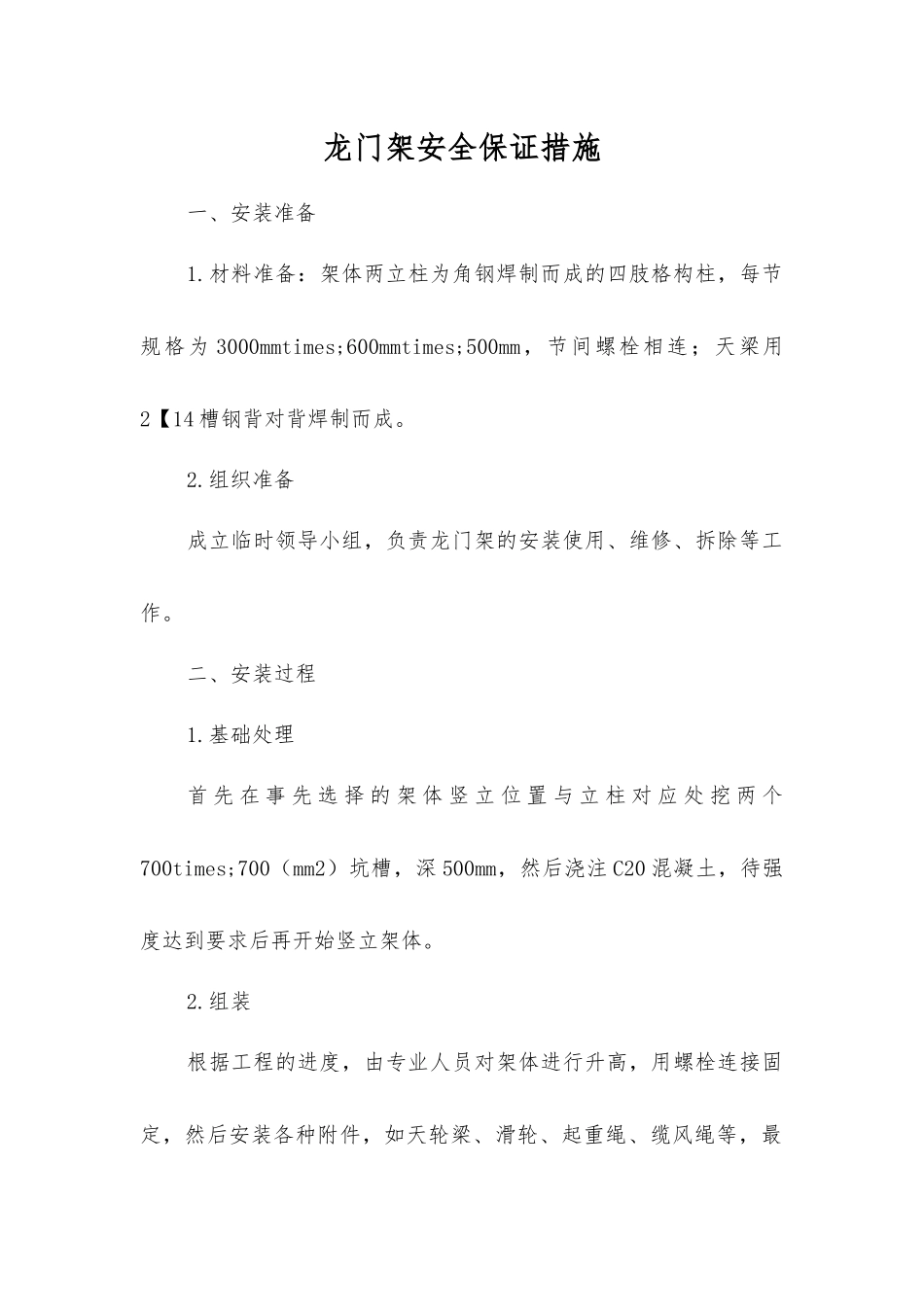

龙门架安全保证措施一、安装准备1
材料准备:架体两立柱为角钢焊制而成的四肢格构柱,每节规格为 3000mmtimes;600mmtimes;500mm,节间螺栓相连;天梁用2【14 槽钢背对背焊制而成
组织准备成立临时领导小组,负责龙门架的安装使用、维修、拆除等工作
二、安装过程1
基础处理首 先 在 事 先 选 择 的 架 体 竖 立 位 置 与 立 柱 对 应 处 挖 两 个700times;700(mm2)坑槽,深 500mm,然后浇注 C20 混凝土,待强度达到要求后再开始竖立架体

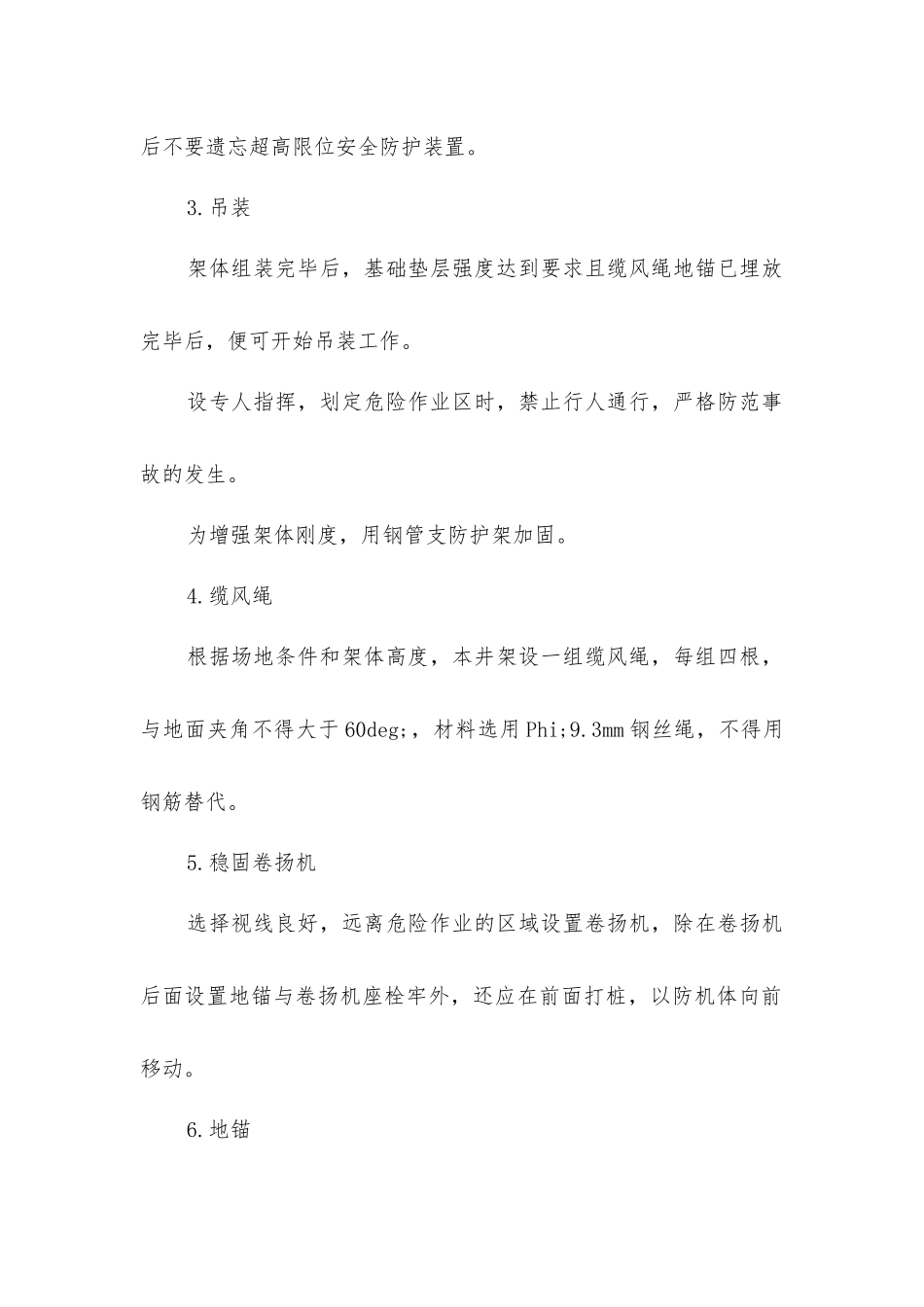

组装根据工程的进度,由专业人员对架体进行升高,用螺栓连接固定,然后安装各种附件,如天轮梁、滑轮、起重绳、缆风绳等,最后不要遗忘超高限位安全防护装置
吊装架体组装完毕后,基础垫层强度达到要求且缆风绳地锚已埋放完毕后,便可开始吊装工作
设专人指挥,划定危险作业区时,禁止行人通行,严格防范事故的发生
为增强架体刚度,用钢管支防护架加固
缆风绳根据场地条件和架体高度,本井架设一组缆风绳,每组四根,与地面夹角不得大于 60deg;,材料选用 Phi;9
3mm 钢丝绳,不得用钢筋替代

稳固卷扬机选择视线良好,远离危险作业的区域设置卷扬机,除在卷扬机后面设置地锚与卷扬机座栓牢外,还应在前面打桩,以防机体向前移动
地锚采纳两根脚手架用钢管并排设置,间距 0
5m,打入深度为1
7m,顶部设缆风绳,做防滑措施
验收试验防护架子、卷扬机棚等搭设完毕后,即进行验收工作,并做空载与定额荷载试验
三、安全使用措施1
该措施由领导小组组长负责,每项措施均应落实到人
卷扬机由专职司机操作,司机必须经专门培训有上岗证
禁止载人,升降机主要是运送物料的,严禁各类人员乘吊篮上下
禁止攀登架体和从架体下穿越
缆风绳不允许随意拆除,凡需临时拆除的应该先加固,待恢复缆风绳后,方可使用
