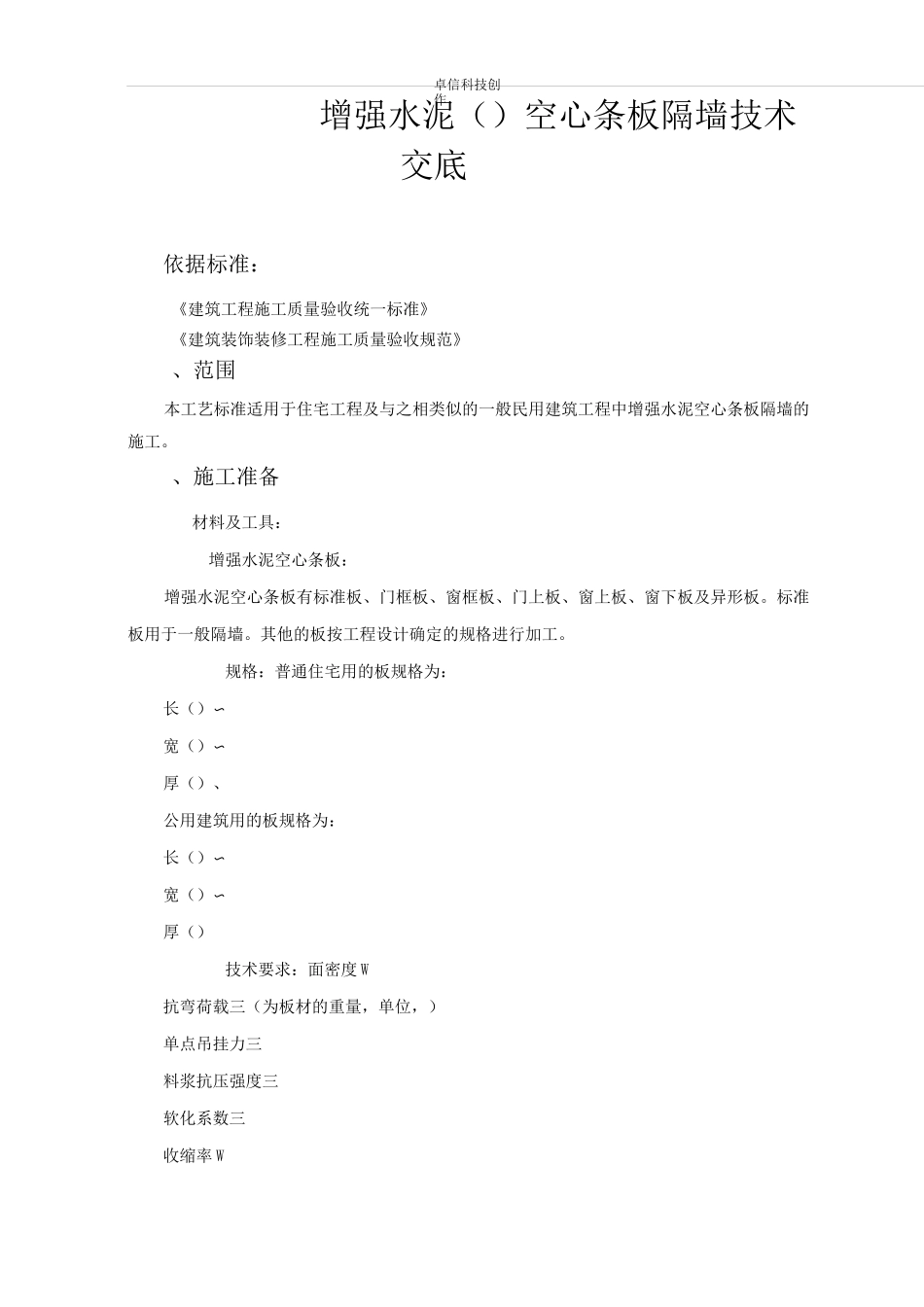

卓信科技创作增强水泥()空心条板隔墙技术交底依据标准:《建筑工程施工质量验收统一标准》《建筑装饰装修工程施工质量验收规范》、范围本工艺标准适用于住宅工程及与之相类似的一般民用建筑工程中增强水泥空心条板隔墙的施工。、施工准备材料及工具:增强水泥空心条板:增强水泥空心条板有标准板、门框板、窗框板、门上板、窗上板、窗下板及异形板。标准板用于一般隔墙。其他的板按工程设计确定的规格进行加工。规格:普通住宅用的板规格为:长()〜宽()〜厚()、公用建筑用的板规格为:长()〜宽()〜厚()技术要求:面密度 W抗弯荷载三(为板材的重量,单位,)单点吊挂力三料浆抗压强度三软化系数三收缩率 W2胶粘剂:水泥类胶粘剂。用于增强水泥空心条板与基体结构之固定、板缝处理、粘贴工具:无齿锯、笤帚、水桶、钢丝刷、钢尺、橡皮锤、木楔、钻、扁铲、射钉枪等。作业条件:结构已验收,屋面防水层已施工完毕。操作地点环境温度不低于°C。正式安装以前,先试安装样板墙一小灰槽、靠尺、托线板、开刀、撬棍、墙面弹出标咼线。经鉴定合格后再正式安装。3板缝和墙面转角玻纤布条。初凝时间〉粘结强度〉宽中碱玻纤带及玻纤布:用于板缝处理。布重〉,目断裂强度:X 布条经向〉纬向〉石膏腻子:用于满刮墙面。腻子的性能:抗压强度〉;抗折强度〉;粘结强度〉;终凝时间工艺流程:4清理隔墙板与顶面、地面、墙面的结合部,凡凸出墙面的砂浆、混凝土块等必须剔除并扫净,结合部尽力找平。放线、分档:在地面、墙面及顶面根据设计位置,弹好隔墙边线及门窗洞边线,并按板宽分档。配板、修补:板的长度应按楼面结构层净高尺寸减。计算并量测门窗洞口上部及窗口下部的隔板尺寸,按此尺寸配有预埋件的门窗框板。当板的宽度与隔墙的长度不相适应时,应将部分隔墙板预先拼接加宽(或锯窄)成合适的宽度,放置有阴角处。有缺陷的板应修补。有抗震要求时,应按设计要求用形钢板卡固定条板的顶端。在两块条板顶端拼缝之间用射钉将形钢板卡固定在梁或和板上,随安板随固定形钢板卡。配制胶粘剂:胶粘剂要随配随用。配制的胶粘剂应在内用完。安装隔墙板:隔墙板安装顺序应从与墙的结合处开始,依次顺序安装。板侧清刷浮灰,5在墙面、顶面、板的顶面及侧面(相拼合面)满刮胶粘剂,按弹线位置安装就位,用木楔顶在板底,再用手平推隔板,使板缝冒浆,一个人用撬棍在板底部向上顶,另一人打木楔,使隔墙板挤紧顶实,然后用开刀(腻子刀)将挤出的胶...
