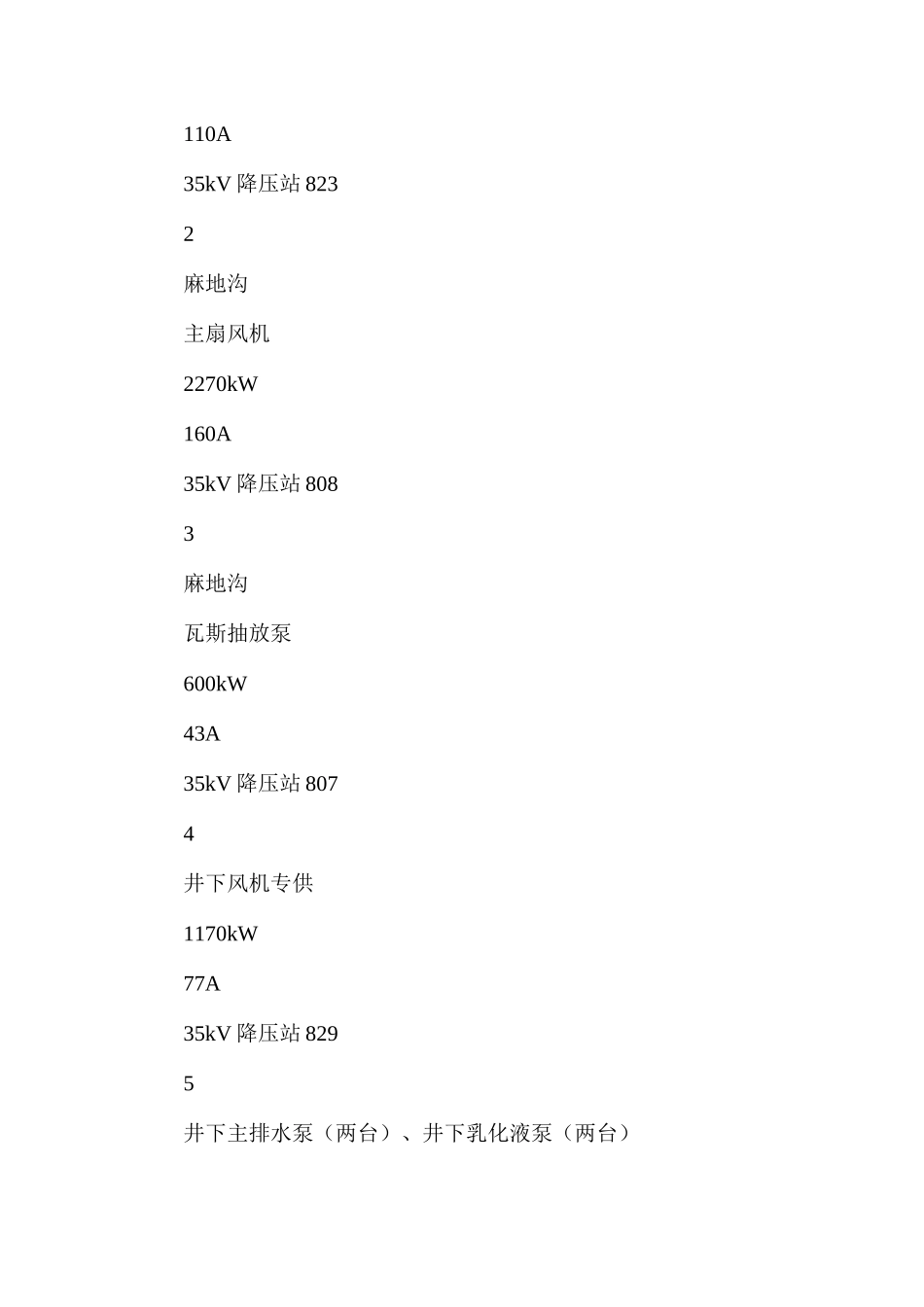

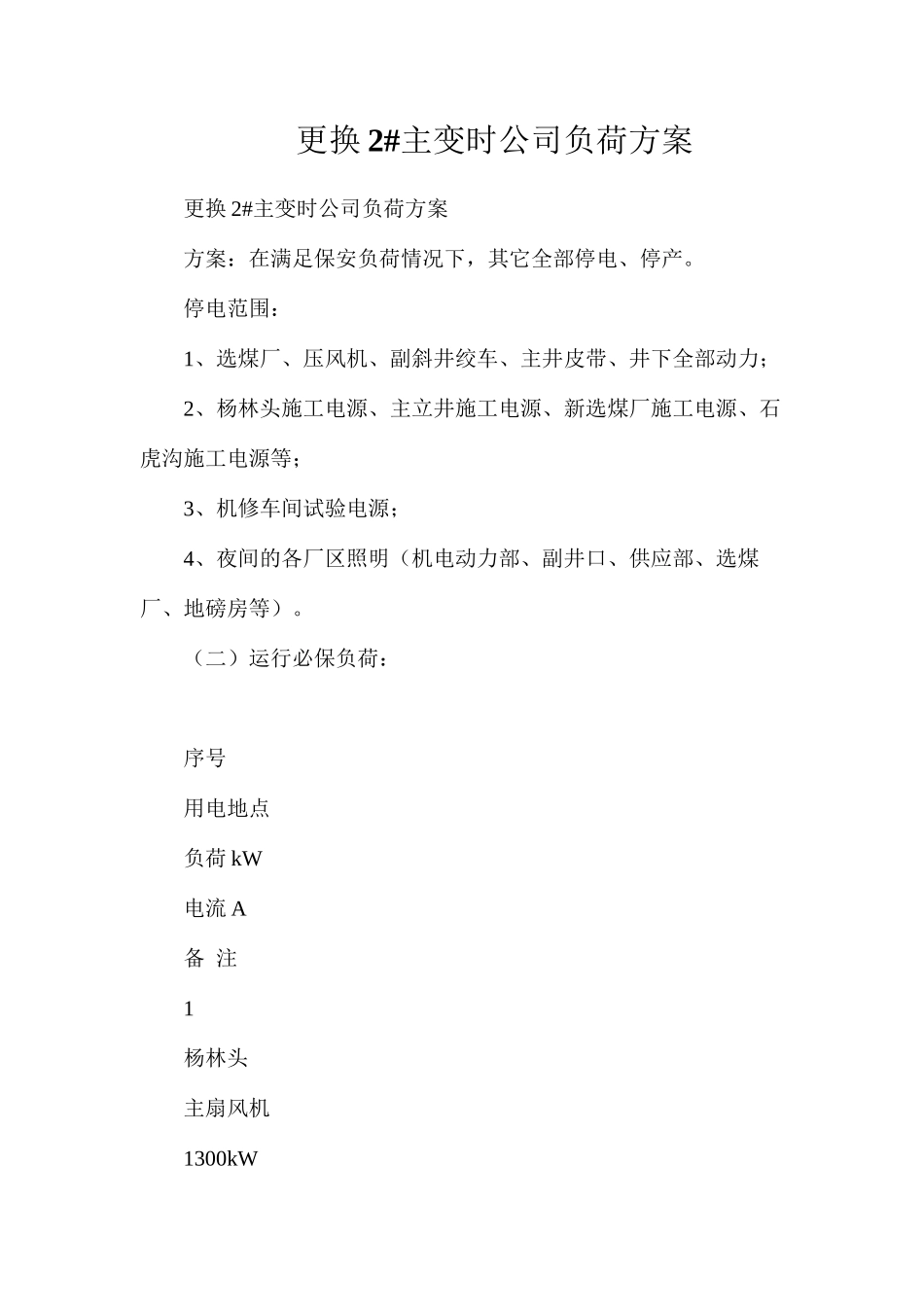

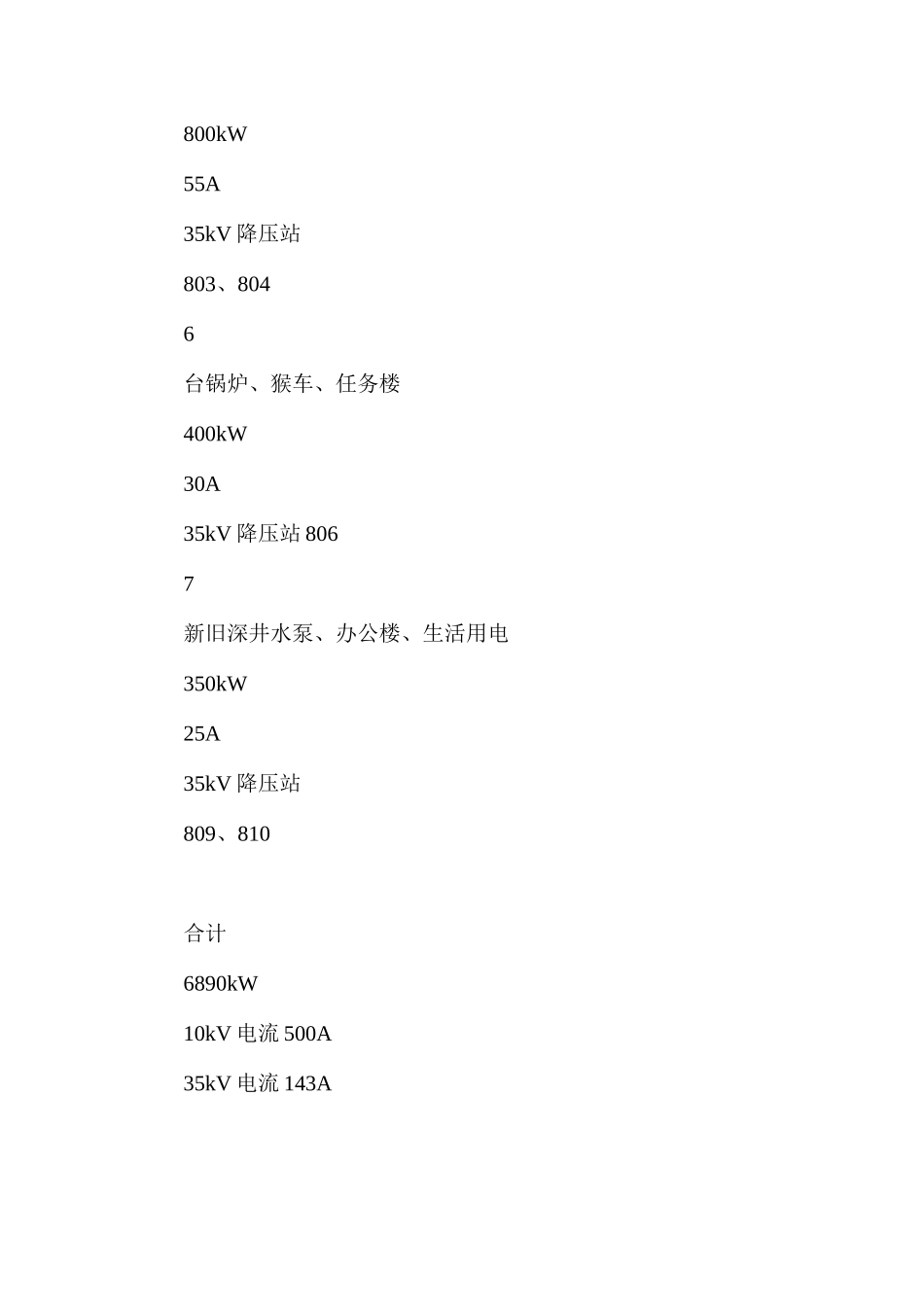

更换 2#主变时公司负荷方案更换 2#主变时公司负荷方案方案:在满足保安负荷情况下,其它全部停电、停产。停电范围:1、选煤厂、压风机、副斜井绞车、主井皮带、井下全部动力;2、杨林头施工电源、主立井施工电源、新选煤厂施工电源、石虎沟施工电源等;3、机修车间试验电源;4、夜间的各厂区照明(机电动力部、副井口、供应部、选煤厂、地磅房等)。(二)运行必保负荷:序号用电地点负荷 kW电流 A 备 注1杨林头主扇风机1300kW110A35kV 降压站 8232麻地沟主扇风机2270kW160A35kV 降压站 8083麻地沟瓦斯抽放泵600kW43A35kV 降压站 8074井下风机专供1170kW77A35kV 降压站 8295井下主排水泵(两台)、井下乳化液泵(两台)800kW55A35kV 降压站803、8046台锅炉、猴车、任务楼400kW30A35kV 降压站 8067新旧深井水泵、办公楼、生活用电350kW25A35kV 降压站809、810合计6890kW10kV 电流 500A35kV 电流 143A(三)存在问题:1、主变已达到满负荷运行,禁止切大动力设备启动;2、若运行设备和线路发生故障引起主变掉闸失电,杨林头风机无法启动运行,给二水平生产带来严重安全隐患;3、井下主排水泵循环启动,台启动电流 210A,当台水泵启动时,不允许其它设备(如乳化液泵)启动。方案二:将杨林头风机停运,井下二水平封闭,井下水平可做部分检修工程。停电范围:1、选煤厂、副斜井绞车、主井皮带、井下全部动力;2、二水平全部生产和风机专供部分电源;3、杨林头施工电源、主立井施工电源、石虎沟施工电源;4、机修车间试验电源。(二)保留负荷:序号用电地点负荷 kW电流 A 备 注1麻地沟主扇风机2270kW160A35kV 降压站 8082麻地沟瓦斯抽放泵600kW43A35kV 降压站 8073井下风机专供830kW60A35kV 降压站 8294井下主排水泵(两台)、井下乳化液泵(两台)800kW55A35kV 降压站803、8045台锅炉、两台压风机、新选煤厂、猴车、任务楼1200kW70A35kV 降压站 8066新旧深井水泵、办公楼、生活用电350kW25A35kV 降压站809、810合计6050kW10kV 电流 413A35kV 电流 118A(三)操作说明:1、为保证麻地沟风机正常运行,禁止主立井临时绞车启动提物;2、若运行设备和线路发生故障引起主变掉闸失电,主变恢复运行后,麻地沟风机能迅速启动;3、保留新选煤厂施工电源。内容总结(1)更换 2#主变时公司负荷方案更换 2#主变时公司负荷方案方案:在满足保安负荷情况下,其它全部停电、停产(2)2、若运行设备和线路发生故障引起主变掉闸失电,主变恢复运行后,麻地沟风机能迅速启动

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

更换2#主变时公司负荷方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
