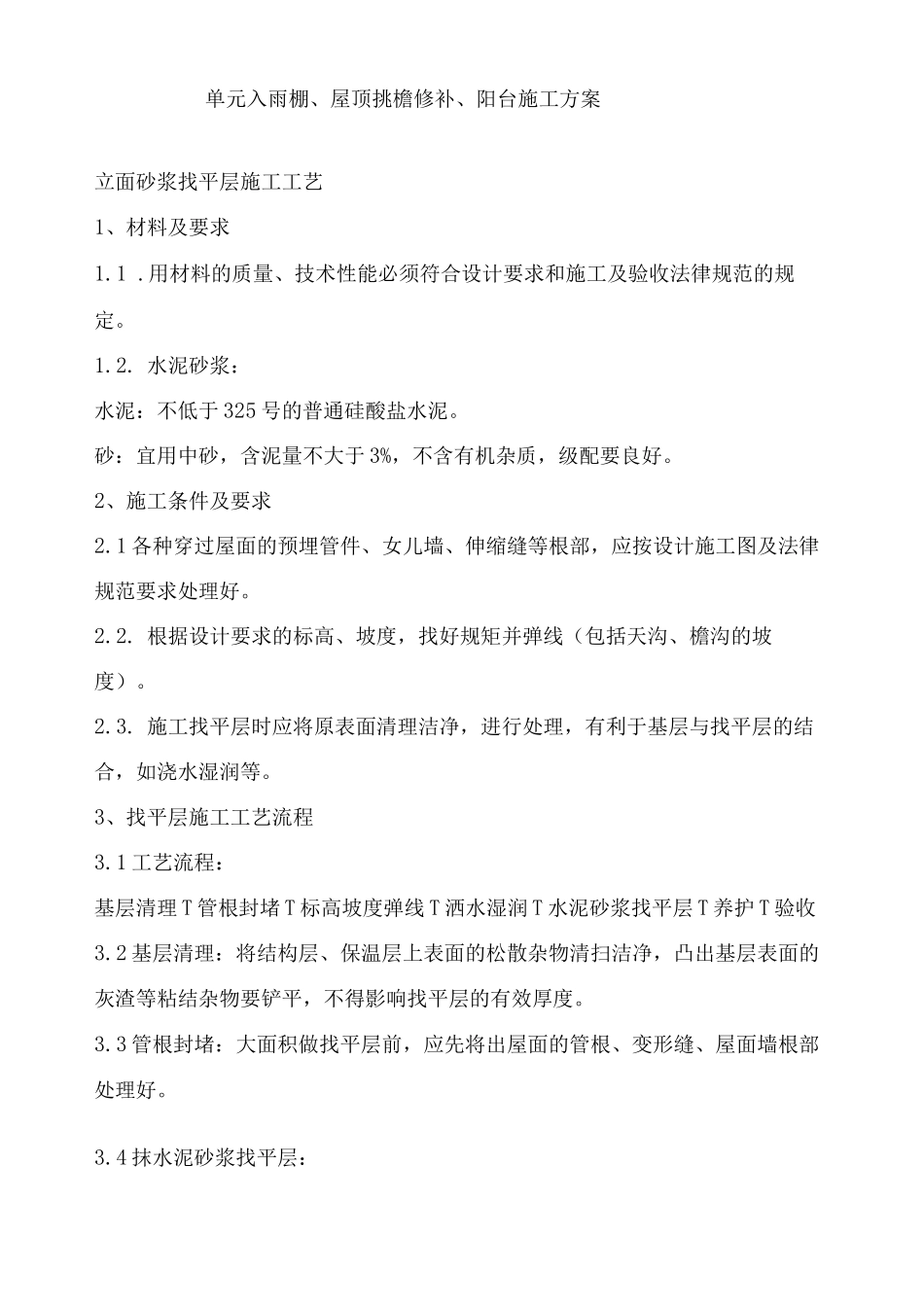

单元入雨棚、屋顶挑檐修补、阳台施工方案立面砂浆找平层施工工艺1、材料及要求1
用材料的质量、技术性能必须符合设计要求和施工及验收法律规范的规定
水泥砂浆:水泥:不低于 325 号的普通硅酸盐水泥
砂:宜用中砂,含泥量不大于 3%,不含有机杂质,级配要良好
2、施工条件及要求2
1 各种穿过屋面的预埋管件、女儿墙、伸缩缝等根部,应按设计施工图及法律规范要求处理好
根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度)
施工找平层时应将原表面清理洁净,进行处理,有利于基层与找平层的结合,如浇水湿润等
3、找平层施工工艺流程3
1 工艺流程:基层清理 T 管根封堵 T 标高坡度弹线 T 洒水湿润 T 水泥砂浆找平层 T 养护 T 验收3
2 基层清理:将结构层、保温层上表面的松散杂物清扫洁净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度
3 管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝、屋面墙根部处理好
4 抹水泥砂浆找平层:3

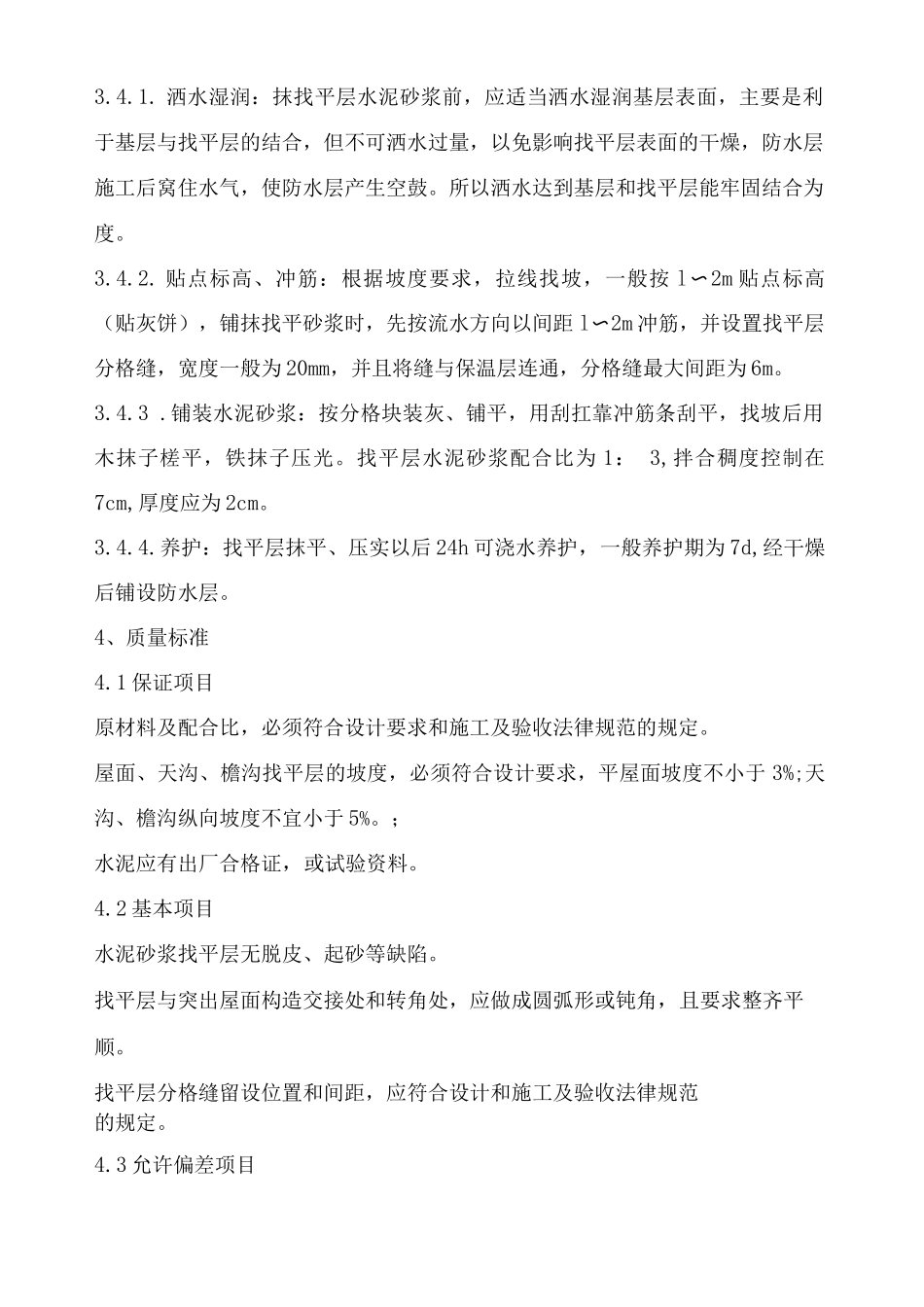

洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓
所以洒水达到基层和找平层能牢固结合为度
贴点标高、冲筋:根据坡度要求,拉线找坡,一般按 l〜2m 贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距 l〜2m 冲筋,并设置找平层分格缝,宽度一般为 20mm,并且将缝与保温层连通,分格缝最大间距为 6m
铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子槎平,铁抹子压光
找平层水泥砂浆配合比为 1: 3,拌合稠度控制在7cm,厚度应为 2cm

养护:找平层抹平、压实以后 24h 可浇水养护,一
