施工现场临时道路布置及施工方案 目录 一、概况
二、施工道路布置
三、道路结构

四、施工方案
1、施工准备及要求
2、基本要求
3、路基填筑施工方法
4、跨河段拆除
五、计划施工工期
六、机械设备及人员安排

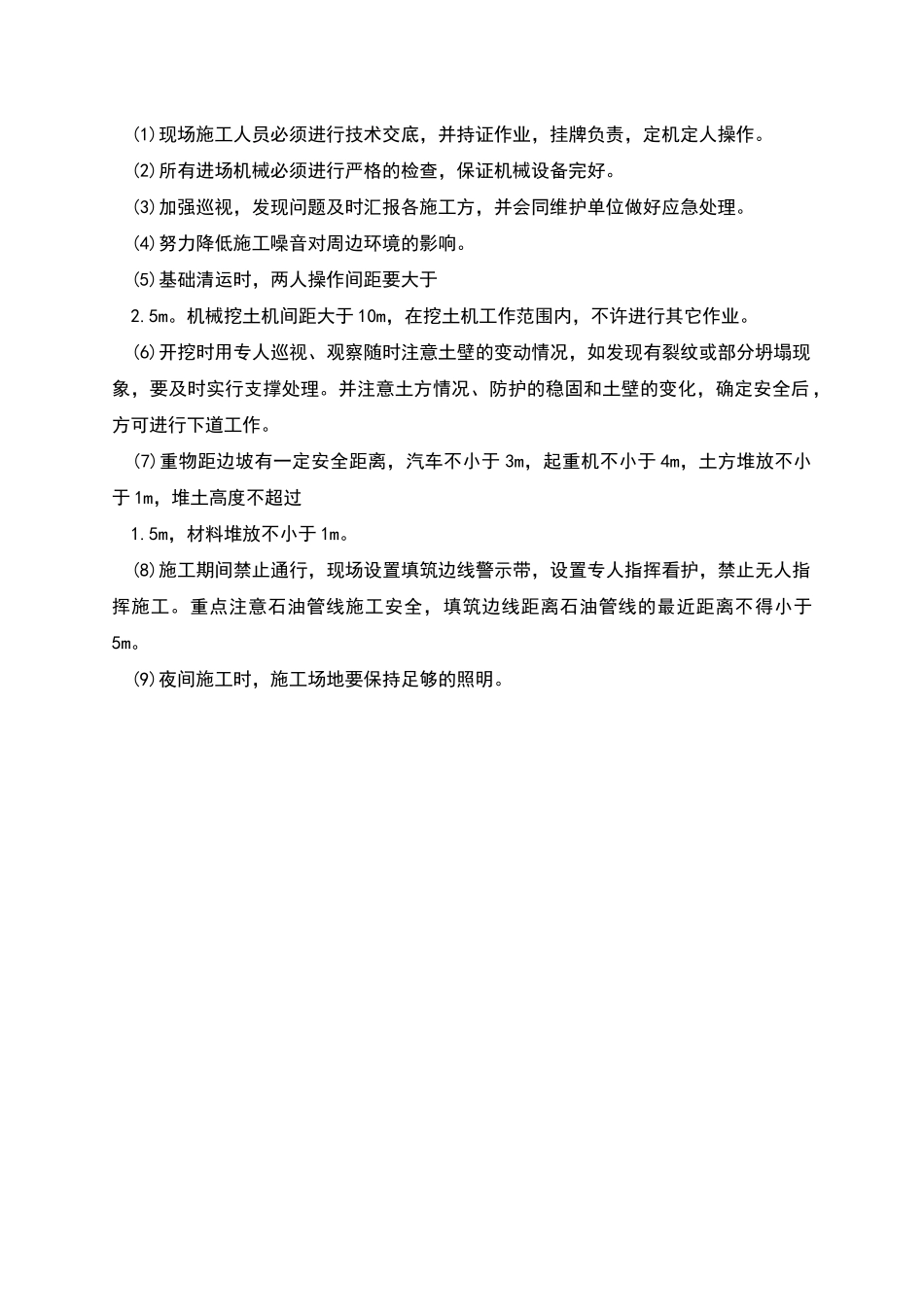

七、安全文明施工
一、概况根据盘县政府会议要求,__月__日前完成铁路桥下游的所有工程项目
由于目前西铺河综合治理工程(一期)的施工道路出口位于西入口,施工道路从湿地部位穿过,为了保证铁路桥下游段的工程项目按时施工完成,需要将现有的施工道路进行拆除
为了不影响铁路桥上游湿地工程和河道扩挖工程施工,需要在 K0 600-K1 300 段修建临时施工道路
该临时施工道路主要作为铁路桥上游工程的主要施工通道,同时也作为二期工程的施工便道
二、施工道路布置该临时施工道路起点为 K0 600,与现村路连接;终点在 K1 300 桩号,分别与东侧堤顶路和西侧园路相连接
每隔 50m-100m 设置一错车带
便道边缘距离石油管线的最近距离不小于 5m
该临时道路总长度约 830m,主要工程量:土石方填筑约 6000m3
具体平面布置见附图
三、道路结构 1)断面形式:该道路顶宽 5 米,两侧填筑坡比 1:1
5;2)路基填料:路基采纳石渣料填筑,填筑厚度 1m;3)路基压实:分层碾压,按道路路基施工法律规范要求进行施工;4)根据实际情况,每隔 50-100m 设置一错车带,错车带的宽度8m,长度 20m;5)跨河段一处,埋设 DN1000 砼涵管 4 排,该部位填筑高度约 2
5m;6)跨石油管线 2 处,均实行管线保护措施,具体结构形式见附图
四、施工方案 1、施工准备及要求 (1)施工准备、测量放样根据施工方案的确定,落实机械设备和人员,以满足施工要求
测量放样:根据甲方所确定的道路的线路走向,确定中桩、边桩,确定好开挖、回填边线
并测设道路施工范围断
