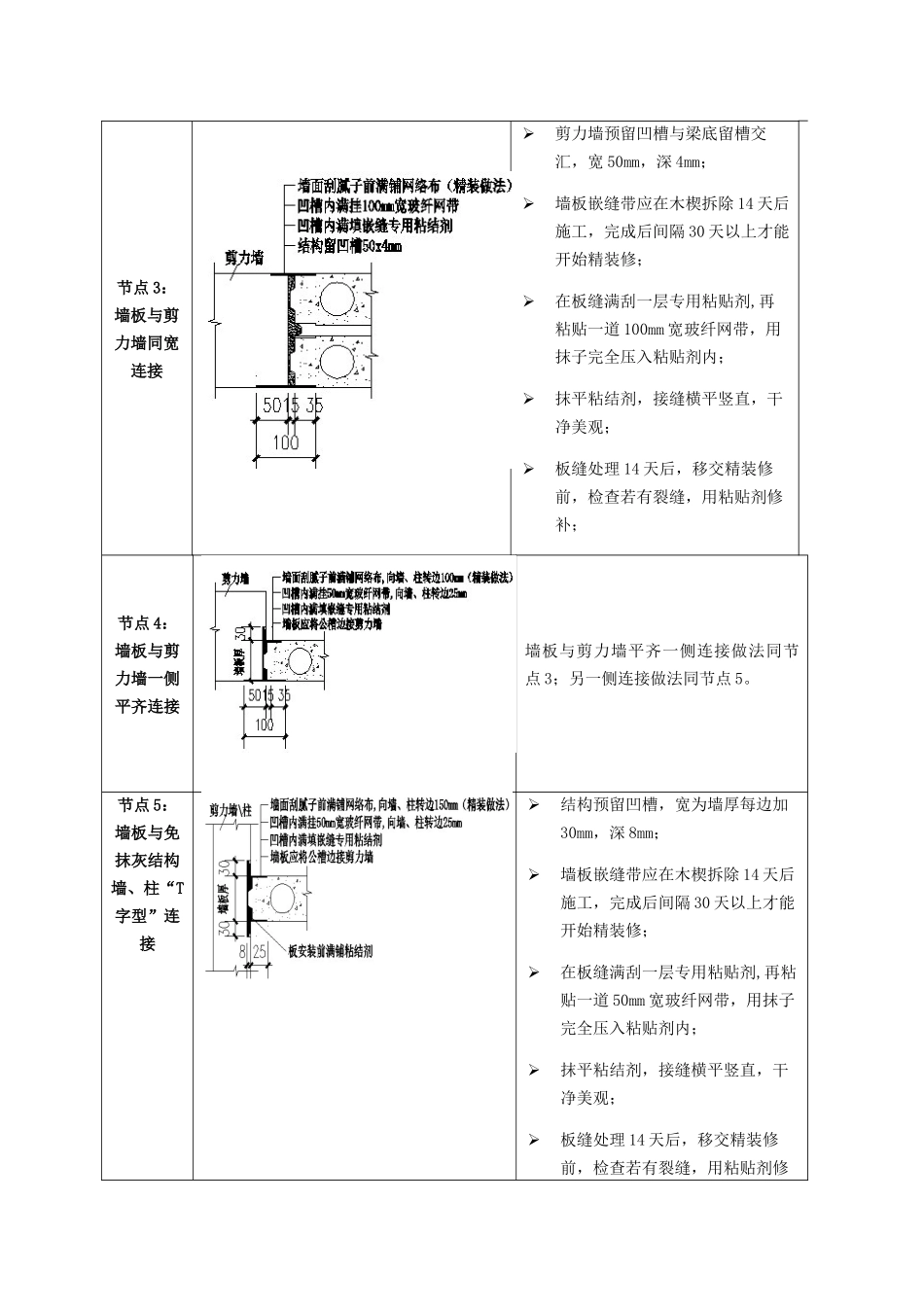

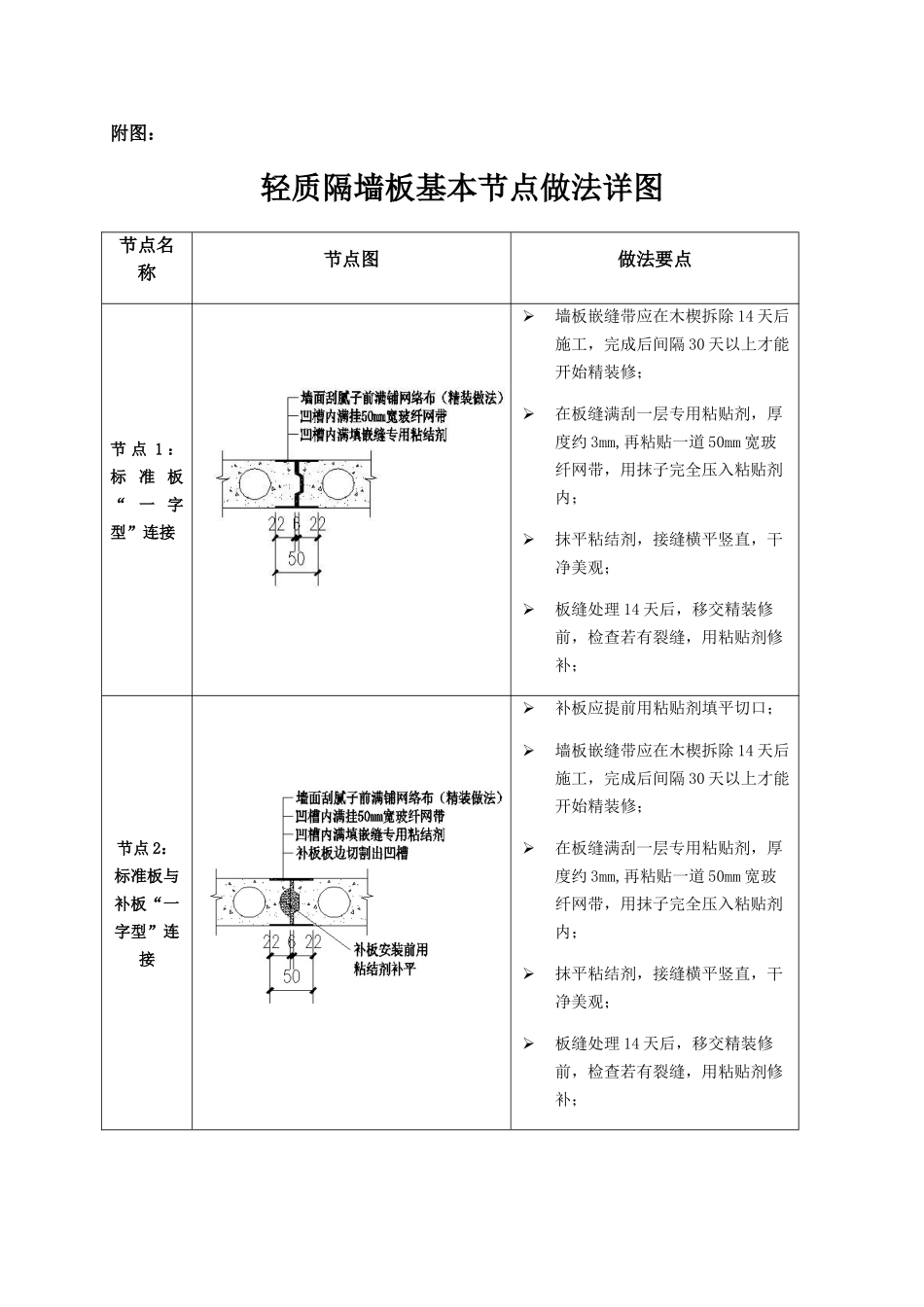

附图:轻质隔墙板基本节点做法详图节点名称节点图做法要点节 点 1 :标 准 板“ 一 字型”连接墙板嵌缝带应在木楔拆除 14 天后施工,完成后间隔 30 天以上才能开始精装修;在板缝满刮一层专用粘贴剂,厚度约 3mm,再粘贴一道 50mm 宽玻纤网带,用抹子完全压入粘贴剂内;抹平粘结剂,接缝横平竖直,干净美观;板缝处理 14 天后,移交精装修前,检查若有裂缝,用粘贴剂修补;节点 2:标准板与补板“一字型”连接补板应提前用粘贴剂填平切口;墙板嵌缝带应在木楔拆除 14 天后施工,完成后间隔 30 天以上才能开始精装修;在板缝满刮一层专用粘贴剂,厚度约 3mm,再粘贴一道 50mm 宽玻纤网带,用抹子完全压入粘贴剂内;抹平粘结剂,接缝横平竖直,干净美观;板缝处理 14 天后,移交精装修前,检查若有裂缝,用粘贴剂修补;节点 3:墙板与剪力墙同宽连接剪力墙预留凹槽与梁底留槽交汇,宽 50mm,深 4mm;墙板嵌缝带应在木楔拆除 14 天后施工,完成后间隔 30 天以上才能开始精装修;在板缝满刮一层专用粘贴剂,再粘贴一道 100mm 宽玻纤网带,用抹子完全压入粘贴剂内;抹平粘结剂,接缝横平竖直,干净美观;板缝处理 14 天后,移交精装修前,检查若有裂缝,用粘贴剂修补;节点 4:墙板与剪力墙一侧平齐连接墙板与剪力墙平齐一侧连接做法同节点 3;另一侧连接做法同节点 5

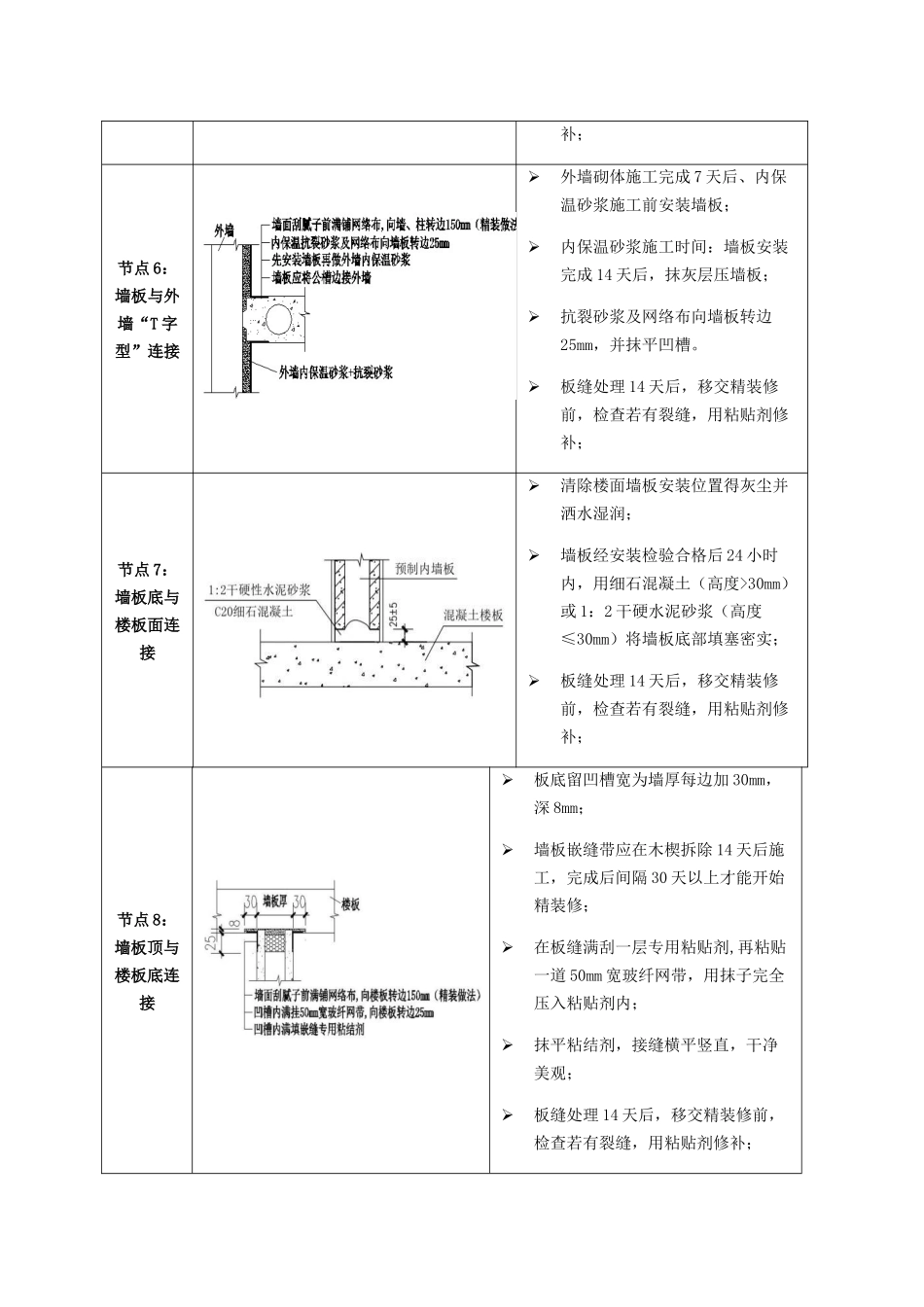

节点 5:墙板与免抹灰结构墙、柱“T字型”连接结构预留凹槽,宽为墙厚每边加30mm,深 8mm;墙板嵌缝带应在木楔拆除 14 天后施工,完成后间隔 30 天以上才能开始精装修;在板缝满刮一层专用粘贴剂,再粘贴一道 50mm 宽玻纤网带,用抹子完全压入粘贴剂内;抹平粘结剂,接缝横平竖直,干净美观;板缝处理 14 天后,移交精装修前,检查若有裂缝,用粘贴剂修补;节点 6:墙板与外墙“T 字型
