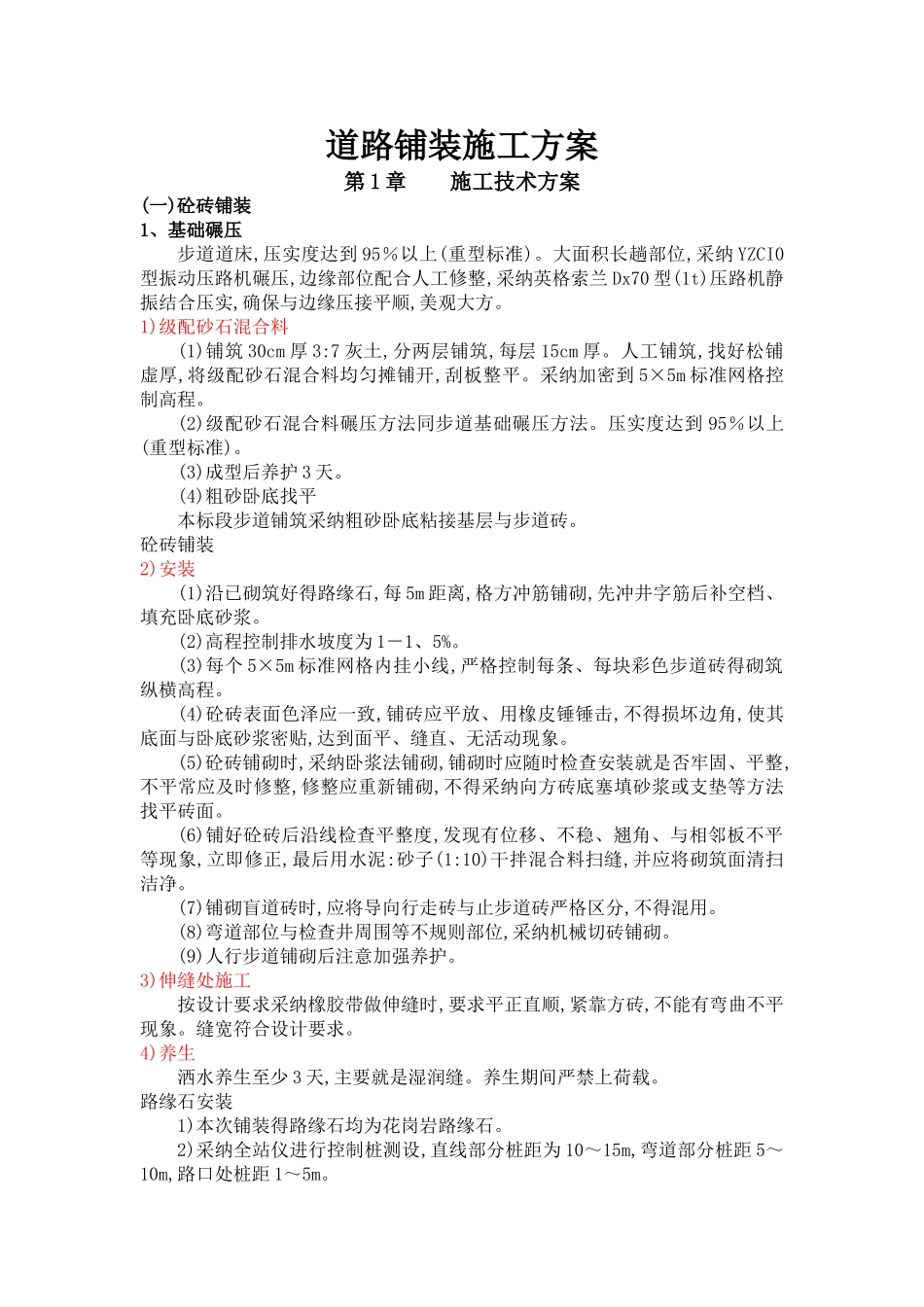

道路铺装施工方案第 1 章 施工技术方案(一)砼砖铺装1、基础碾压步道道床,压实度达到 95%以上(重型标准)
大面积长趟部位,采纳 YZCI0型振动压路机碾压,边缘部位配合人工修整,采纳英格索兰 Dx70 型(1t)压路机静振结合压实,确保与边缘压接平顺,美观大方
1)级配砂石混合料(1)铺筑 30cm 厚 3:7 灰土,分两层铺筑,每层 15cm 厚
人工铺筑,找好松铺虚厚,将级配砂石混合料均匀摊铺开,刮板整平
采纳加密到 5×5m 标准网格控制高程
(2)级配砂石混合料碾压方法同步道基础碾压方法
压实度达到 95%以上(重型标准)
(3)成型后养护 3 天
(4)粗砂卧底找平本标段步道铺筑采纳粗砂卧底粘接基层与步道砖
砼砖铺装2)安装(1)沿已砌筑好得路缘石,每 5m 距离,格方冲筋铺砌,先冲井字筋后补空档、填充卧底砂浆
(2)高程控制排水坡度为 1-1、5%
(3)每个 5×5m 标准网格内挂小线,严格控制每条、每块彩色步道砖得砌筑纵横高程
(4)砼砖表面色泽应一致,铺砖应平放、用橡皮锤锤击,不得损坏边角,使其底面与卧底砂浆密贴,达到面平、缝直、无活动现象
(5)砼砖铺砌时,采纳卧浆法铺砌,铺砌时应随时检查安装就是否牢固、平整,不平常应及时修整,修整应重新铺砌,不得采纳向方砖底塞填砂浆或支垫等方法找平砖面
(6)铺好砼砖后沿线检查平整度,发现有位移、不稳、翘角、与相邻板不平等现象,立即修正,最后用水泥:砂子(1:10)干拌混合料扫缝,并应将砌筑面清扫洁净
(7)铺砌盲道砖时,应将导向行走砖与止步道砖严格区分,不得混用
(8)弯道部位与检查井周围等不规则部位,采纳机械切砖铺砌
(9)人行步道铺砌后注意加强养护
3)伸缝处施工按设计要求采纳橡胶带做伸缝时,要求平正直顺,紧靠方砖,不能有弯曲不平现象
缝宽符合设计要求
4)养生洒水养生至少 3 天,主要就是湿润缝
