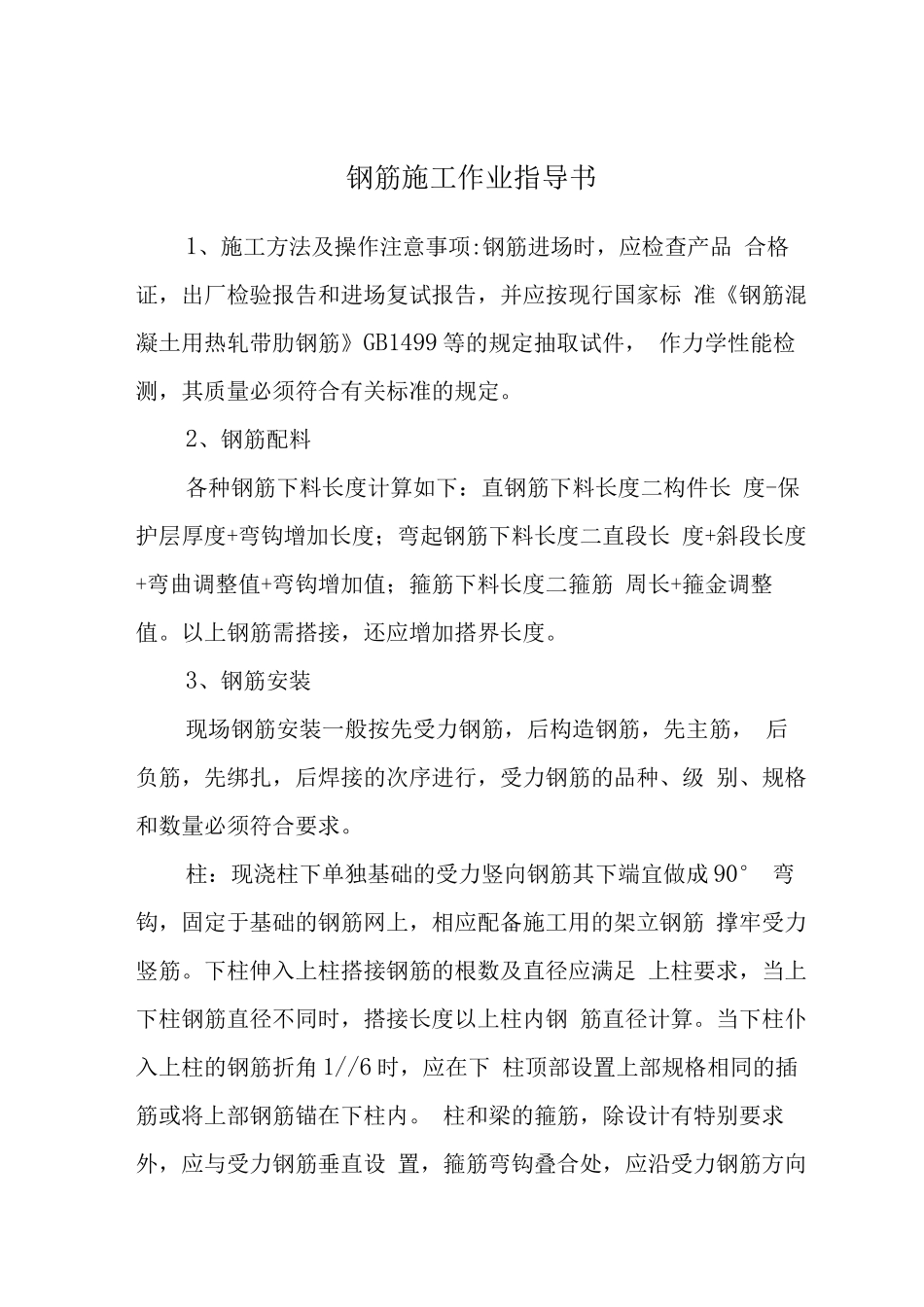

钢筋施工作业指导书1、施工方法及操作注意事项:钢筋进场时,应检查产品 合格证,出厂检验报告和进场复试报告,并应按现行国家标 准《钢筋混凝土用热轧带肋钢筋》GB1499 等的规定抽取试件, 作力学性能检测,其质量必须符合有关标准的规定。2、钢筋配料各种钢筋下料长度计算如下:直钢筋下料长度二构件长 度-保护层厚度+弯钩增加长度;弯起钢筋下料长度二直段长 度+斜段长度+弯曲调整值+弯钩增加值;箍筋下料长度二箍筋 周长+箍金调整值。以上钢筋需搭接,还应增加搭界长度。3、钢筋安装现场钢筋安装一般按先受力钢筋,后构造钢筋,先主筋, 后负筋,先绑扎,后焊接的次序进行,受力钢筋的品种、级 别、规格和数量必须符合要求。柱:现浇柱下单独基础的受力竖向钢筋其下端宜做成 90° 弯钩,固定于基础的钢筋网上,相应配备施工用的架立钢筋 撑牢受力竖筋。下柱伸入上柱搭接钢筋的根数及直径应满足 上柱要求,当上下柱钢筋直径不同时,搭接长度以上柱内钢 筋直径计算。当下柱仆入上柱的钢筋折角 1//6 时,应在下 柱顶部设置上部规格相同的插筋或将上部钢筋锚在下柱内。 柱和梁的箍筋,除设计有特别要求外,应与受力钢筋垂直设 置,箍筋弯钩叠合处,应沿受力钢筋方向错开设置。梁:梁内安装钢筋应先安装受力主筋,后再套箍筋,梁 下部钢筋安装前应先放入水泥垫块,按要求控制好保护层。 梁上部钢筋直径较大靠箍筋不易固定时,按适当间距配以相 应的施工架立筋架牢固定。梁上部钢筋过于密集,不利于砼 下料时,应同设计部门商量实行钢筋两两合并,增大砼下料 间隙的办法或其他法律规范允许的办法解决。施工用通道支撑不 得支于梁钢筋上。板;楼板粱安装钢筋的顺序应先粱后板。板的上部钢筋, 为保证其有效高度和位置,宜做成直钩伸至板底。为控制保 护层厚度,板底分布筋应隔适当间距在纵横筋结点处垫水泥 块。施工用通道支撑不得支于板钢筋上,施工人员也不得在 已安装好的板分布筋上行走。板和墙的钢筋网,除靠近外围两行钢筋的相交点全部扎 牢外,中间部交叉点可间隔交错扎牢,但必须保证受力钢筋 不产生位置偏移。双向受力的钢筋必须全部扎牢。安装结束 清理洁净后,再次检查分布钢筋间距、保护层厚度等合格后 进人下一道工序。剪力墙:当一侧模板支好后,即可安装剪力墙钢筋。直 径dN22mm 的受力钢筋不宜采纳搭接连接,对竖向钢筋宜推 广应用电渣压力焊或套筒挤压连接接头。水平钢筋或斜钢筋 宜推广应用气...
