电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

各栋房主体砌体结构施工技术交底

各栋房主体砌体结构施工技术交底_第1页
1/7
各栋房主体砌体结构施工技术交底_第2页
2/7
各栋房主体砌体结构施工技术交底_第3页
3/7

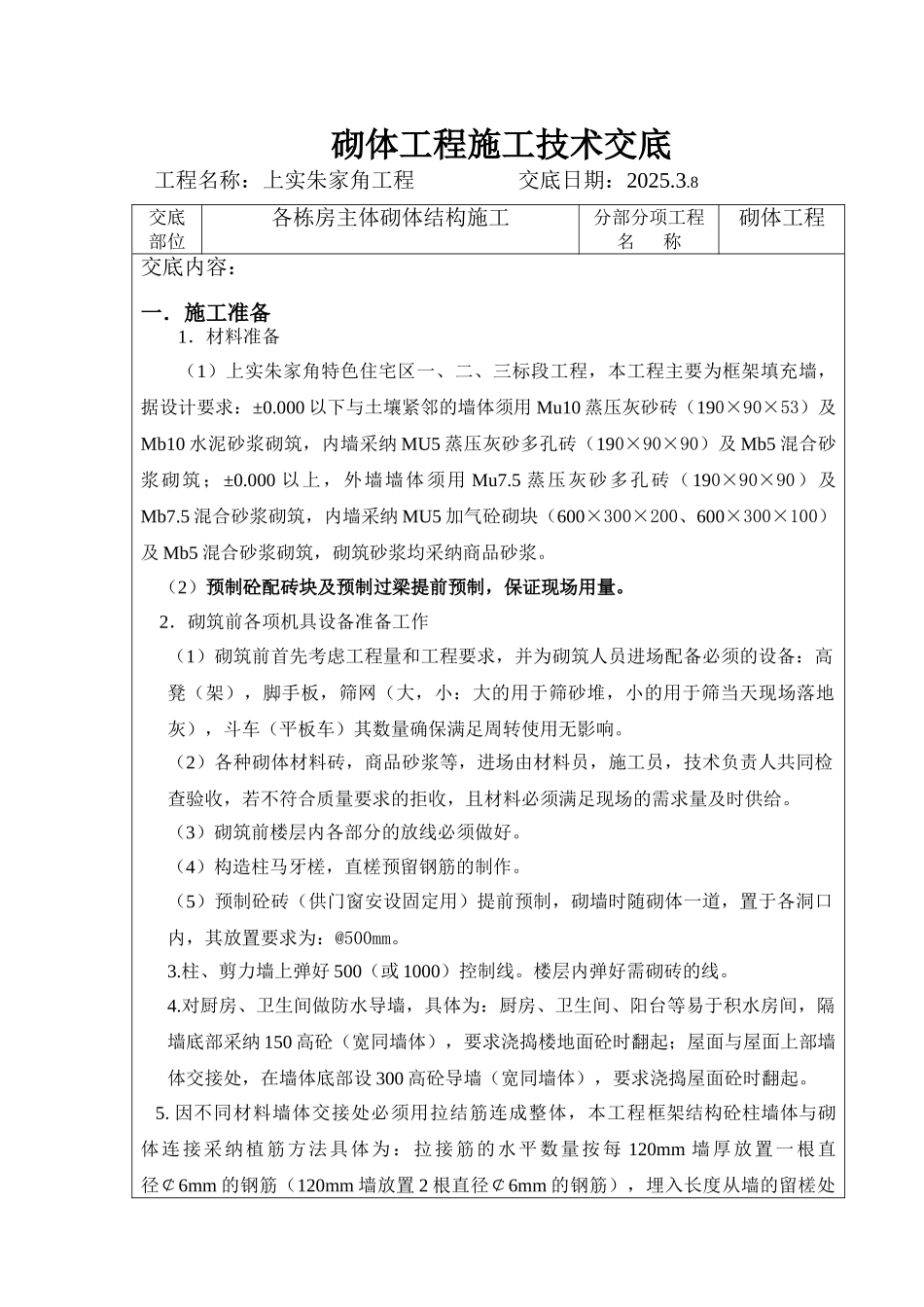

砌体工程施工技术交底工程名称:上实朱家角工程 交底日期:2025.3.8 交底部位各栋房主体砌体结构施工分部分项工程名 称砌体工程交底内容:一.施工准备1.材料准备(1)上实朱家角特色住宅区一、二、三标段工程,本工程主要为框架填充墙,据设计要求:±0.000 以下与土壤紧邻的墙体须用 Mu10 蒸压灰砂砖(190×90×53)及Mb10 水泥砂浆砌筑,内墙采纳 MU5 蒸压灰砂多孔砖(190×90×90)及 Mb5 混合砂浆砌筑;±0.000 以上,外墙墙体须用 Mu7.5 蒸压灰砂多孔砖(190×90×90)及Mb7.5 混合砂浆砌筑,内墙采纳 MU5 加气砼砌块(600×300×200、600×300×100)及 Mb5 混合砂浆砌筑,砌筑砂浆均采纳商品砂浆。(2)预制砼配砖块及预制过梁提前预制,保证现场用量。2.砌筑前各项机具设备准备工作(1)砌筑前首先考虑工程量和工程要求,并为砌筑人员进场配备必须的设备:高凳(架),脚手板,筛网(大,小:大的用于筛砂堆,小的用于筛当天现场落地灰),斗车(平板车)其数量确保满足周转使用无影响。(2)各种砌体材料砖,商品砂浆等,进场由材料员,施工员,技术负责人共同检查验收,若不符合质量要求的拒收,且材料必须满足现场的需求量及时供给。(3)砌筑前楼层内各部分的放线必须做好。(4)构造柱马牙槎,直槎预留钢筋的制作。(5)预制砼砖(供门窗安设固定用)提前预制,砌墙时随砌体一道,置于各洞口内,其放置要求为:@500mm。3.柱、剪力墙上弹好 500(或 1000)控制线。楼层内弹好需砌砖的线。4.对厨房、卫生间做防水导墙,具体为:厨房、卫生间、阳台等易于积水房间,隔墙底部采纳 150 高砼(宽同墙体),要求浇捣楼地面砼时翻起;屋面与屋面上部墙体交接处,在墙体底部设 300 高砼导墙(宽同墙体),要求浇捣屋面砼时翻起。 5. 因不同材料墙体交接处必须用拉结筋连成整体,本工程框架结构砼柱墙体与砌体连接采纳植筋方法具体为:拉接筋的水平数量按每 120mm 墙厚放置一根直径¢6mm 的钢筋(120mm 墙放置 2 根直径¢6mm 的钢筋),埋入长度从墙的留槎处算起,每边均不小于 1m,未端有 90 度弯勾;拉接筋的垂直数量@400mm。植筋深度为≥15d(d 为钢筋直径)。 注:1)砌筑皮数与灰缝控制必须按预先立好的皮数杆进行砌筑,本工程主要为框架结构,有柱或剪力墙的地方将皮数杆画在框架柱或剪力墙上(先确定皮数杆位置后,再根据皮数杆位置而确定各植筋位置)。 2)皮数杆画法:从梁底留 30~40mm(...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

各栋房主体砌体结构施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
