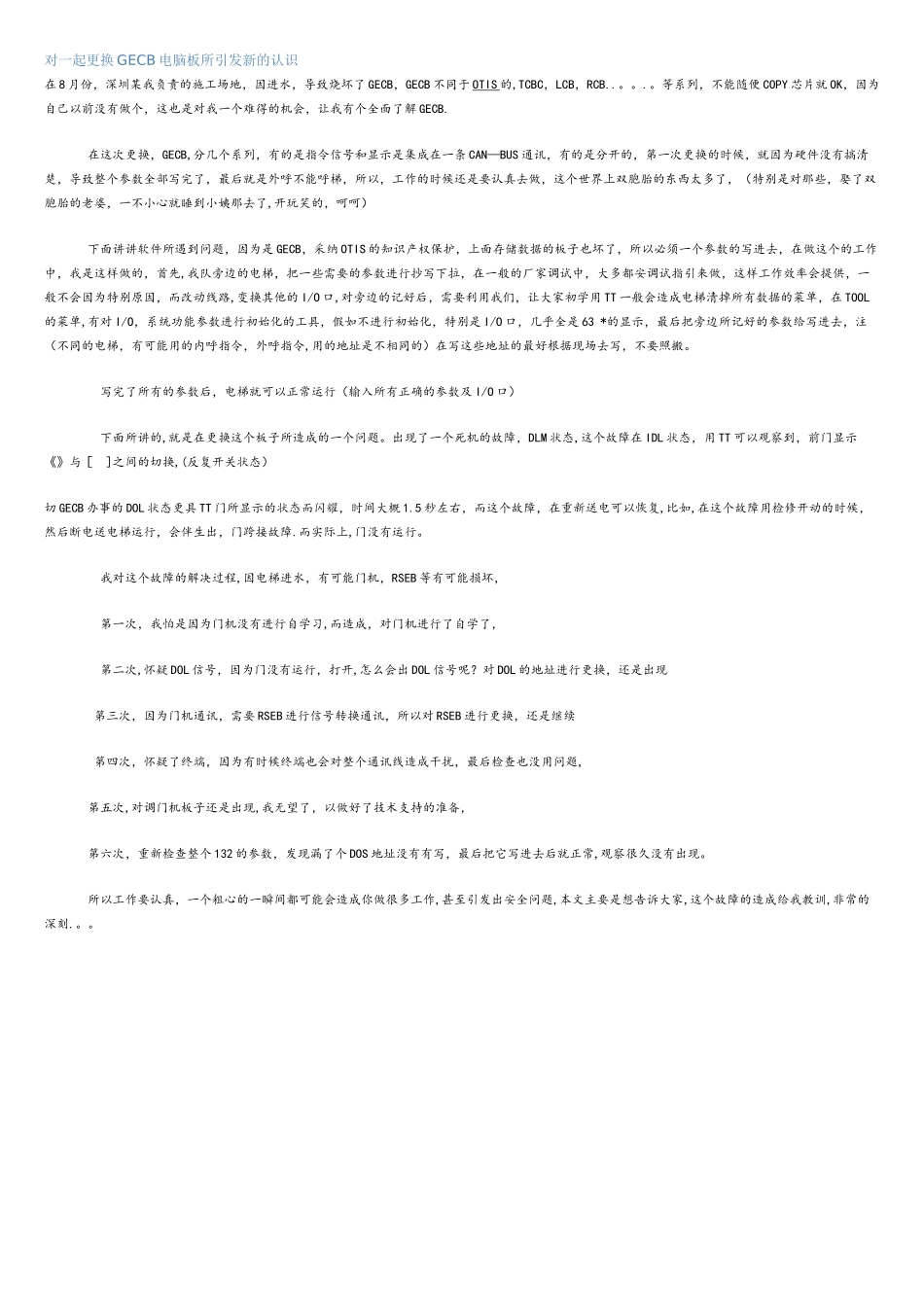

对一起更换 GECB 电脑板所引发新的认识在 8 月份,深圳某我负责的施工场地,因进水,导致烧坏了 GECB,GECB 不同于 OTIS 的,TCBC,LCB,RCB
等系列,不能随便 COPY 芯片就 OK,因为自己以前没有做个,这也是对我一个难得的机会,让我有个全面了解 GECB
在这次更换,GECB,分几个系列,有的是指令信号和显示是集成在一条 CAN—BUS 通讯,有的是分开的,第一次更换的时候,就因为硬件没有搞清楚,导致整个参数全部写完了,最后就是外呼不能呼梯,所以,工作的时候还是要认真去做,这个世界上双胞胎的东西太多了,(特别是对那些,娶了双胞胎的老婆,一不小心就睡到小姨那去了,开玩笑的,呵呵) 下面讲讲软件所遇到问题,因为是 GECB,采纳 OTIS 的知识产权保护,上面存储数据的板子也坏了,所以必须一个参数的写进去,在做这个的工作中,我是这样做的,首先,我队旁边的电梯,把一些需要的参数进行抄写下拉,在一般的厂家调试中,大多都安调试指引来做,这样工作效率会提供,一般不会因为特别原因,而改动线路,变换其他的 I/O 口,对旁边的记好后,需要利用我们,让大家初学用 TT 一般会造成电梯清掉所有数据的菜单,在 TOOL的菜单,有对 I/O,系统功能参数进行初始化的工具,假如不进行初始化,特别是 I/O 口,几乎全是 63 *的显示,最后把旁边所记好的参数给写进去,注(不同的电梯,有可能用的内呼指令,外呼指令,用的地址是不相同的)在写这些地址的最好根据现场去写,不要照搬
写完了所有的参数后,电梯就可以正常运行(输入所有正确的参数及 I/O 口) 下面所讲的,就是在更换这个板子所造成的一个问题
出现了一个死机的故障,DLM 状态,这个故障在 IDL 状态,用 TT 可以观察到,前门显示《》与[ ]之间的切换,(反复开关状态)切 GECB 办事的 DOL 状
