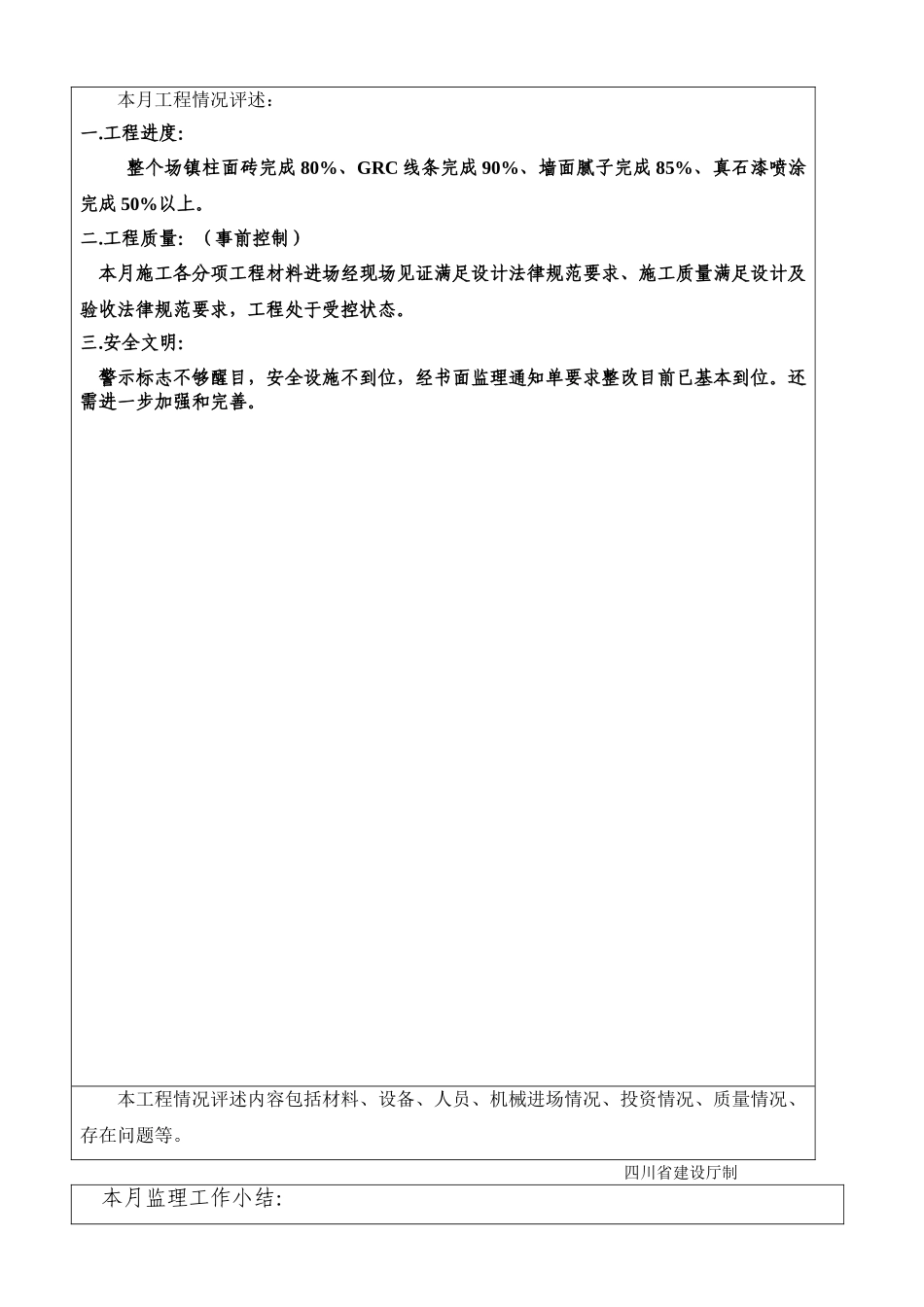

工程建设监理工作月报第 3 期 2025 年 6 月 1 日至 2025 年 6 月 30 日 内容提要:本 月 工 程 形 象 进 度 完 成 情 况工 程 签 证 情 况本 月 工 程 情 况 评 述 本 月 监 理 工 作 小 结 下 月 监 理 工 作 打 算总监理工程师(签字): 项目监理机构(公章): 日期:2025 年 月 日SN:00102345.-1162150143 建龙软件打印(批准文号:川建发[2025]280 号) 四川省建设厅制工程名称绵阳市仙海水利风景区沉抗镇风貌提升二期工程设 计单 位四川同轩建筑设计有限公司建设单位绵阳市仙海水利风景区管理委员会施 工单 位四川万能建筑工程有限公司形象进度完成情况计划完成1、整个场镇所有柱面砖贴完,GRC 线条全部安装完成,2、墙面腻子全部完成,真石漆喷涂完成 50%以上。实际完成柱面砖完成 80%。GRC 线条完成 90%左右,墙面真石漆完成 30%。原因分析由于天气和不可抗拒的自然因素,导致工期延迟,进度缓慢。工程签证情况专题 例会报 记告 要内容简要工 签程质量 证内容简要向 通承 知包 、单 指位 示发 、 出 指的 令3 份内容简要1、关于屋顶瓦、窗花、高空操作人员未按要求作业等事宜。 2、关于 GRC 线条、贴砖、墙面、屋顶等事宜。3、绵阳市仙海水利风景区建设工程项目组织机构事宜承 的包 各单 种位 报提 告出 内容简要四川省建设厅制本月工程情况评述:一.工程进度:整个场镇柱面砖完成 80%、GRC 线条完成 90%、墙面腻子完成 85%、真石漆喷涂完成 50%以上。二.工程质量:(事前控制) 本月施工各分项工程材料进场经现场见证满足设计法律规范要求、施工质量满足设计及验收法律规范要求,工程处于受控状态。三.安全文明: 警示标志不够醒目,安全设施不到位,经书面监理通知单要求整改目前已基本到位。还需进一步加强和完善。本工程情况评述内容包括材料、设备、人员、机械进场情况、投资情况、质量情况、存在问题等。四川省建设厅制本月监理工作小结:1.本月督促施工方加强施工组织管理施工进度有较大的提高; 2.对工程施工过程质量控制加强主体施工,每道工序在检查中发现问题及时口头通知和书面通知要求整改,并监督、整改复查,合格后才能进行下道工序; 3.控制了原材料进场质量关,审查相关质量证明资料及检测报告,对材料、进行见证取样检测; 4.组织召开施工场地会议,协调施工过程出现各项事宜; 5.对工程施工进行巡视检...
